PROYECTOS EN CURSO
ARENYS DE MAR
PROYECTO EN PIERA

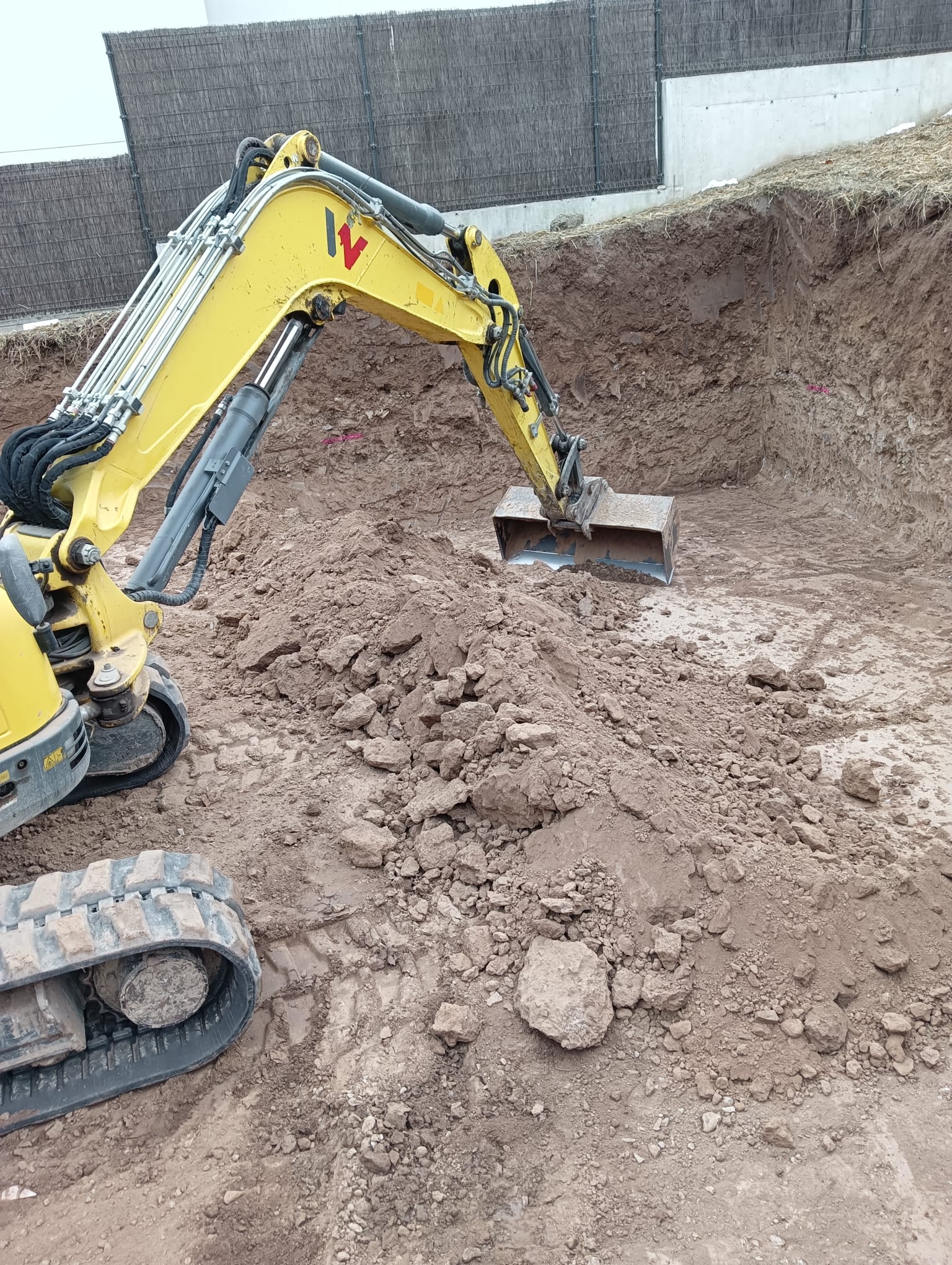

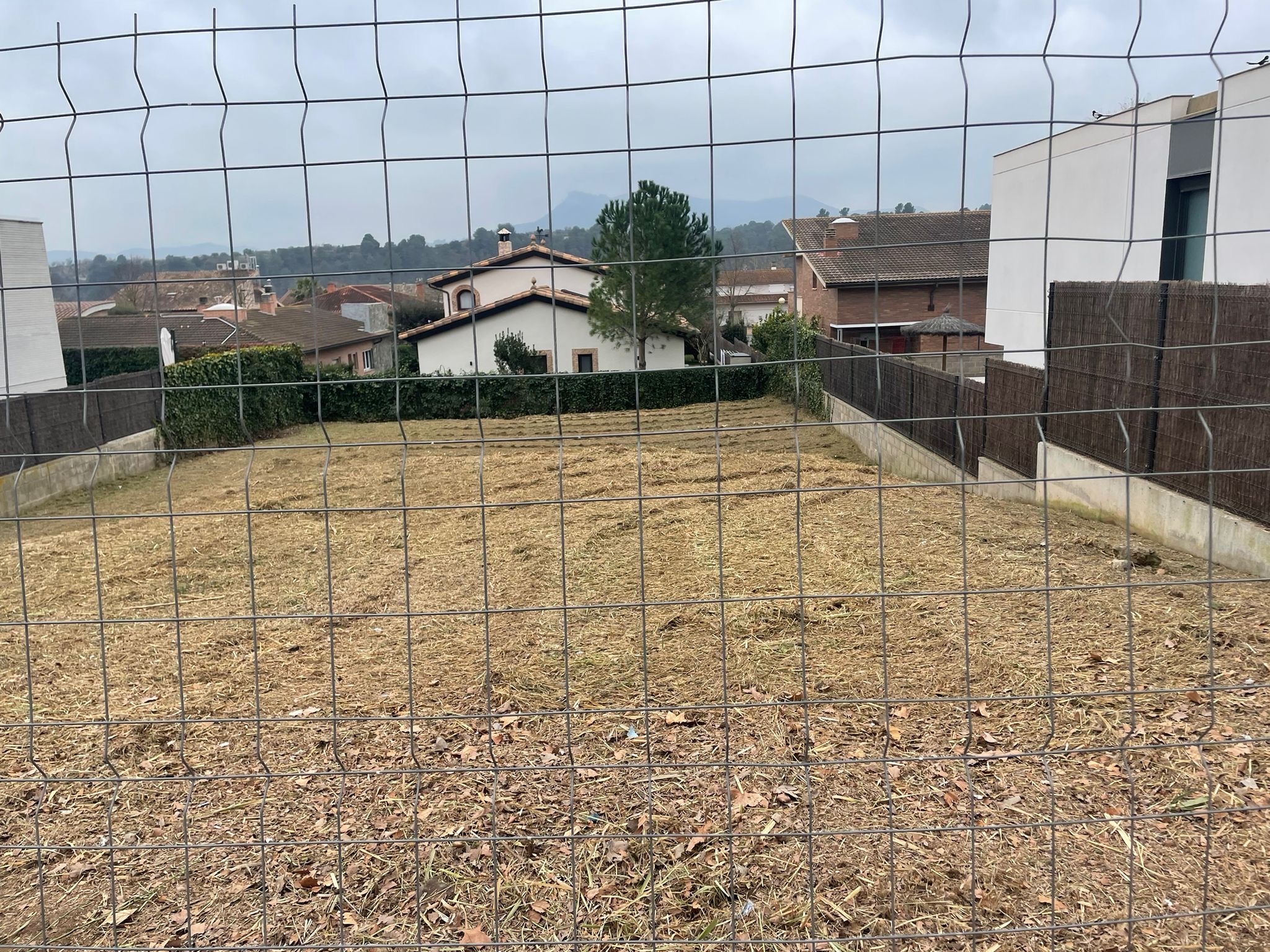

Terreno inicial, Agosto 2025
Preparación inicio obra, Septiembre 2025

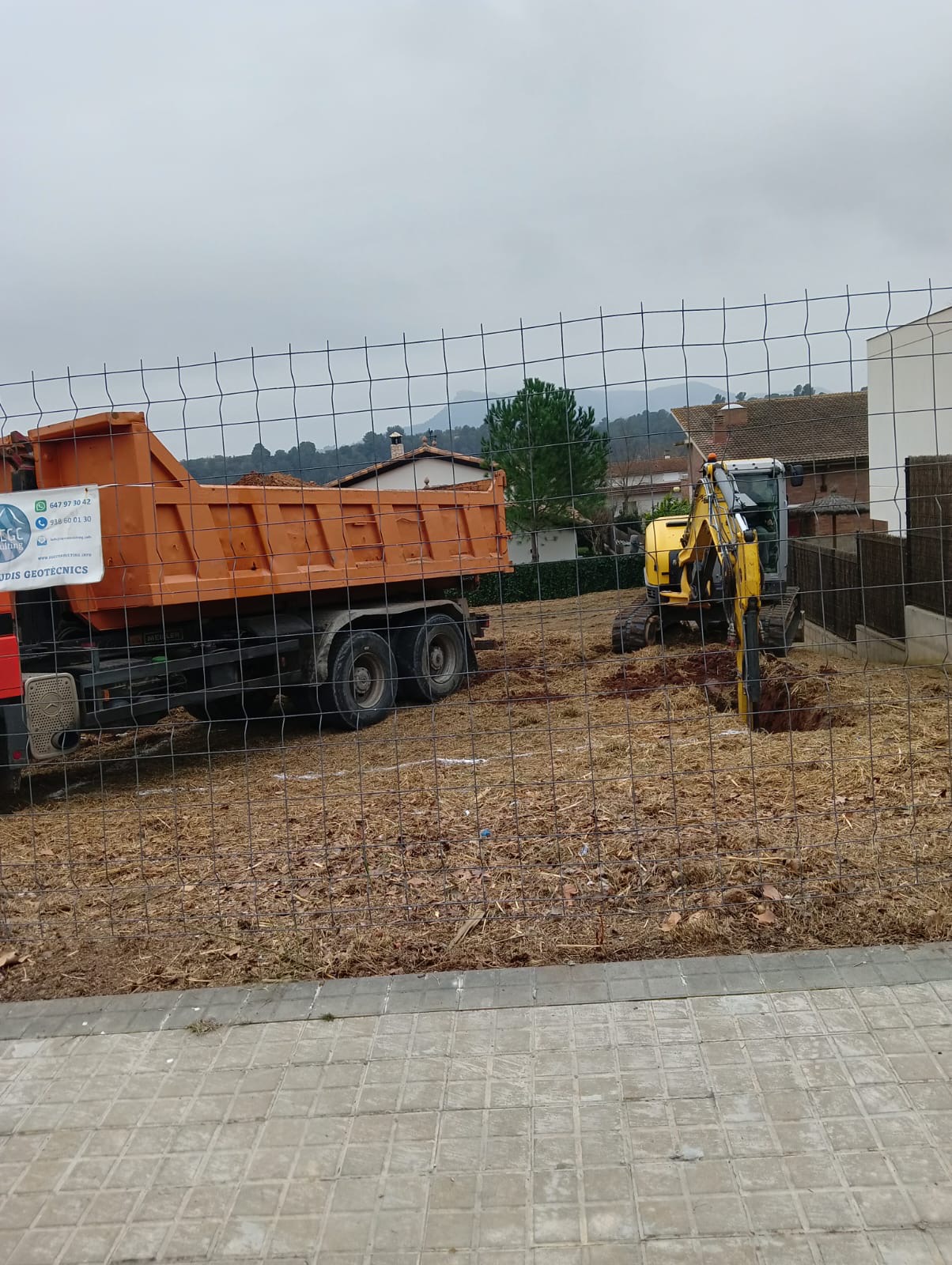

Excavaciones, Septiembre 2025

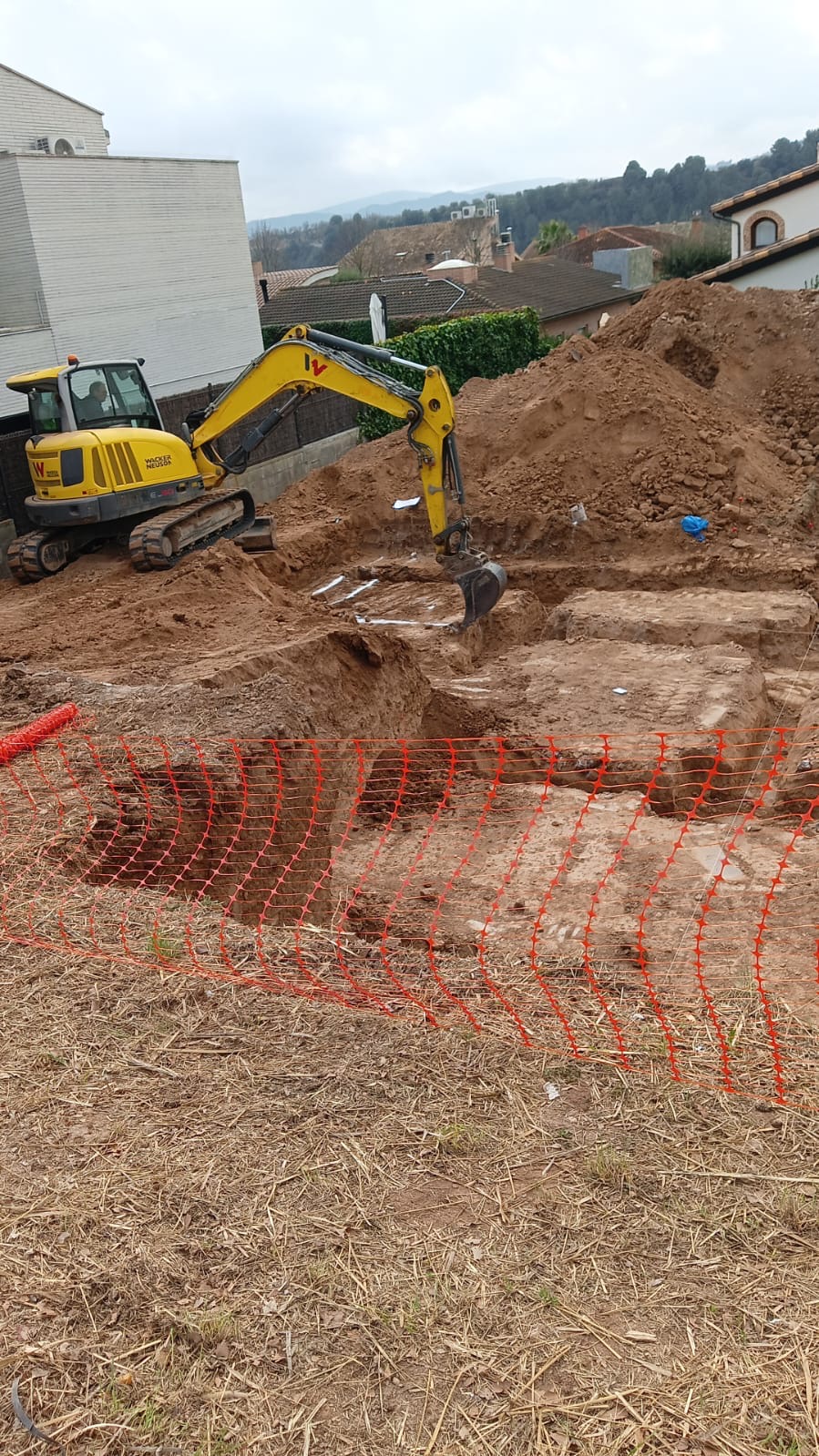

Movimiento de tierras, Septiembre 2025
Preparación de encofrado, Septiembre 2025

Preparación para hormigón cimentación, Septiembre 2025

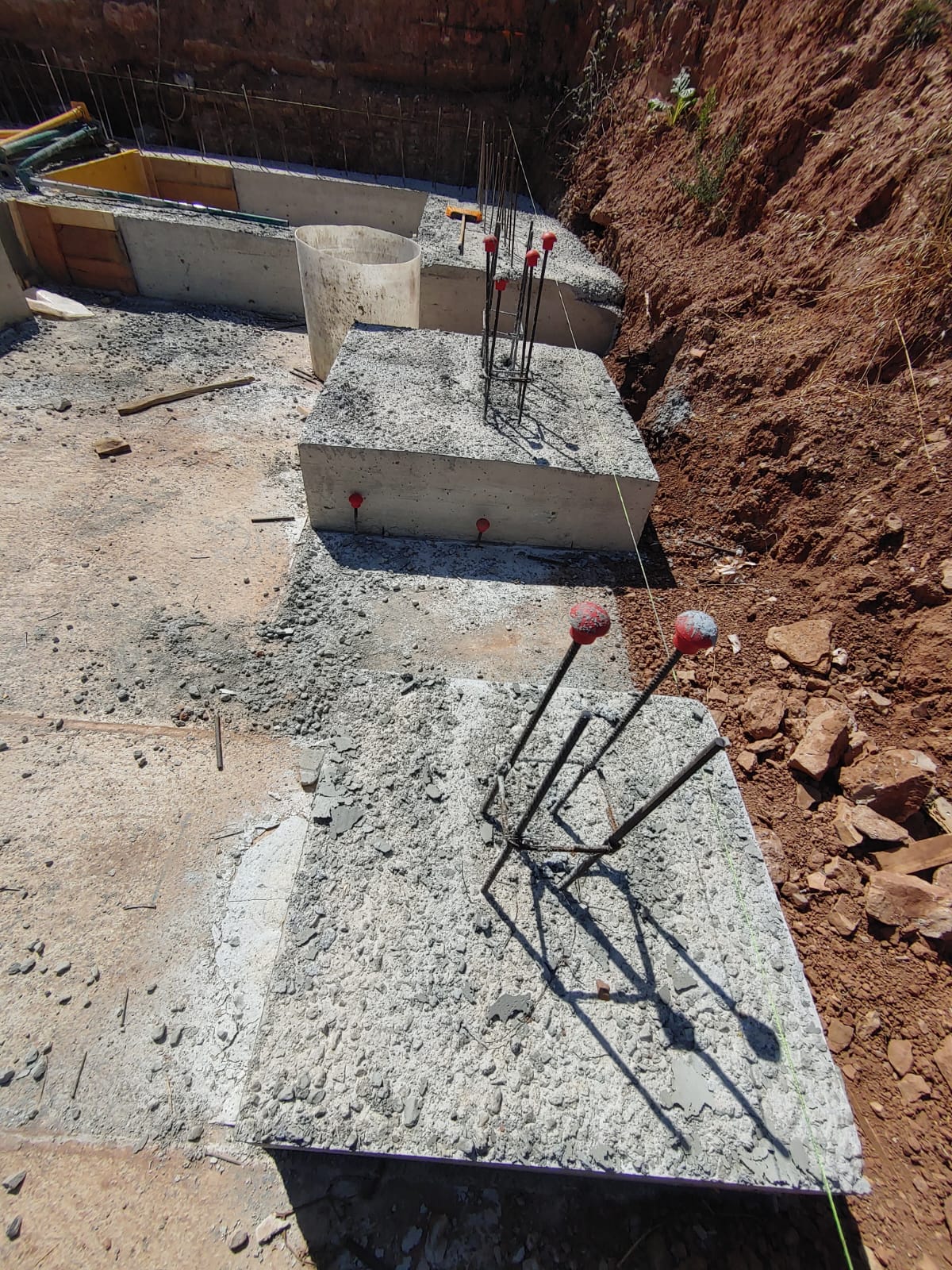

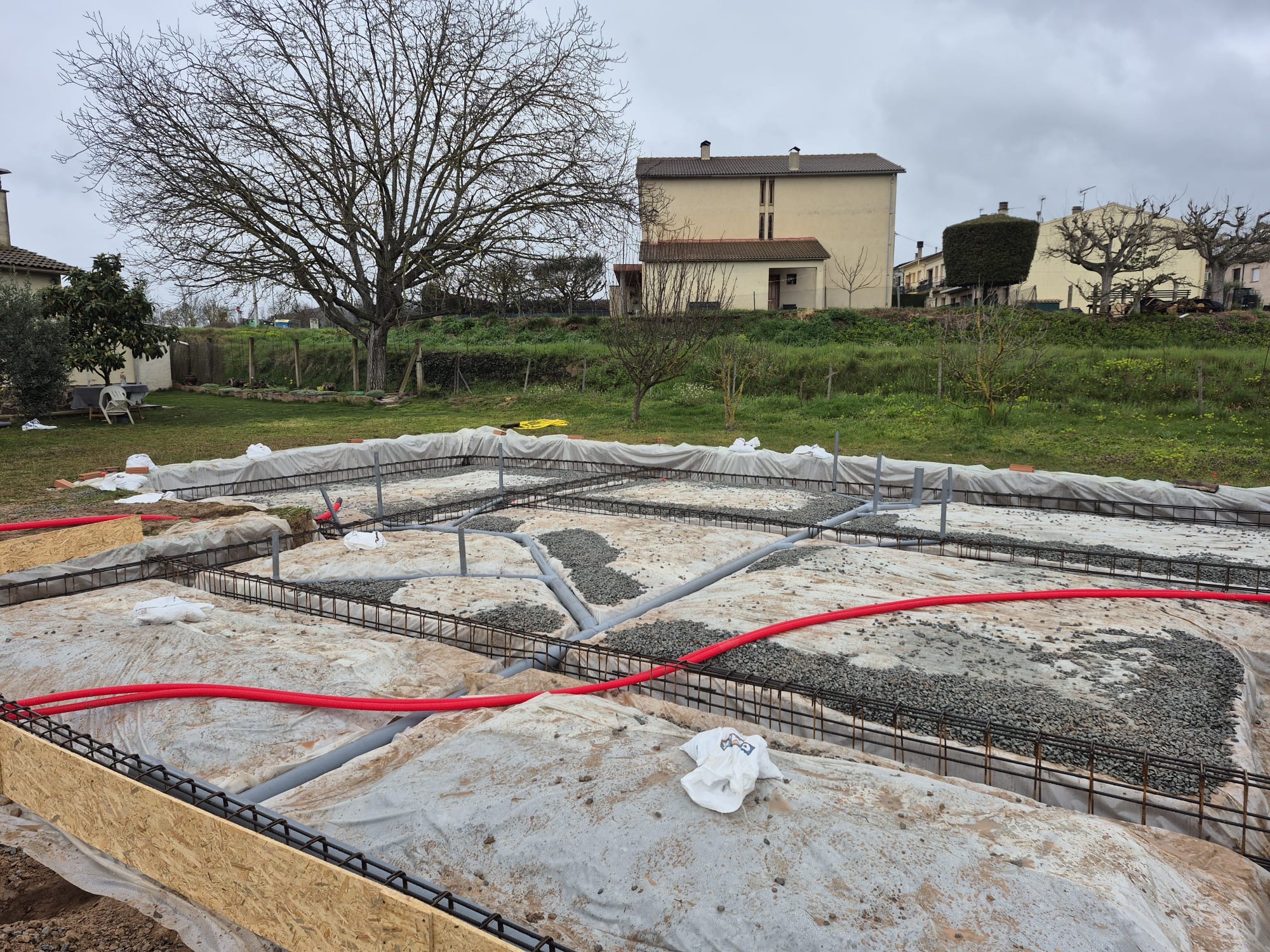

Hormigonado de Zapata, Octubre 2025
Hormigonado de cimentación, Octubre 2025
Preparación para la colocación de Steel Frame, Octubre 2025

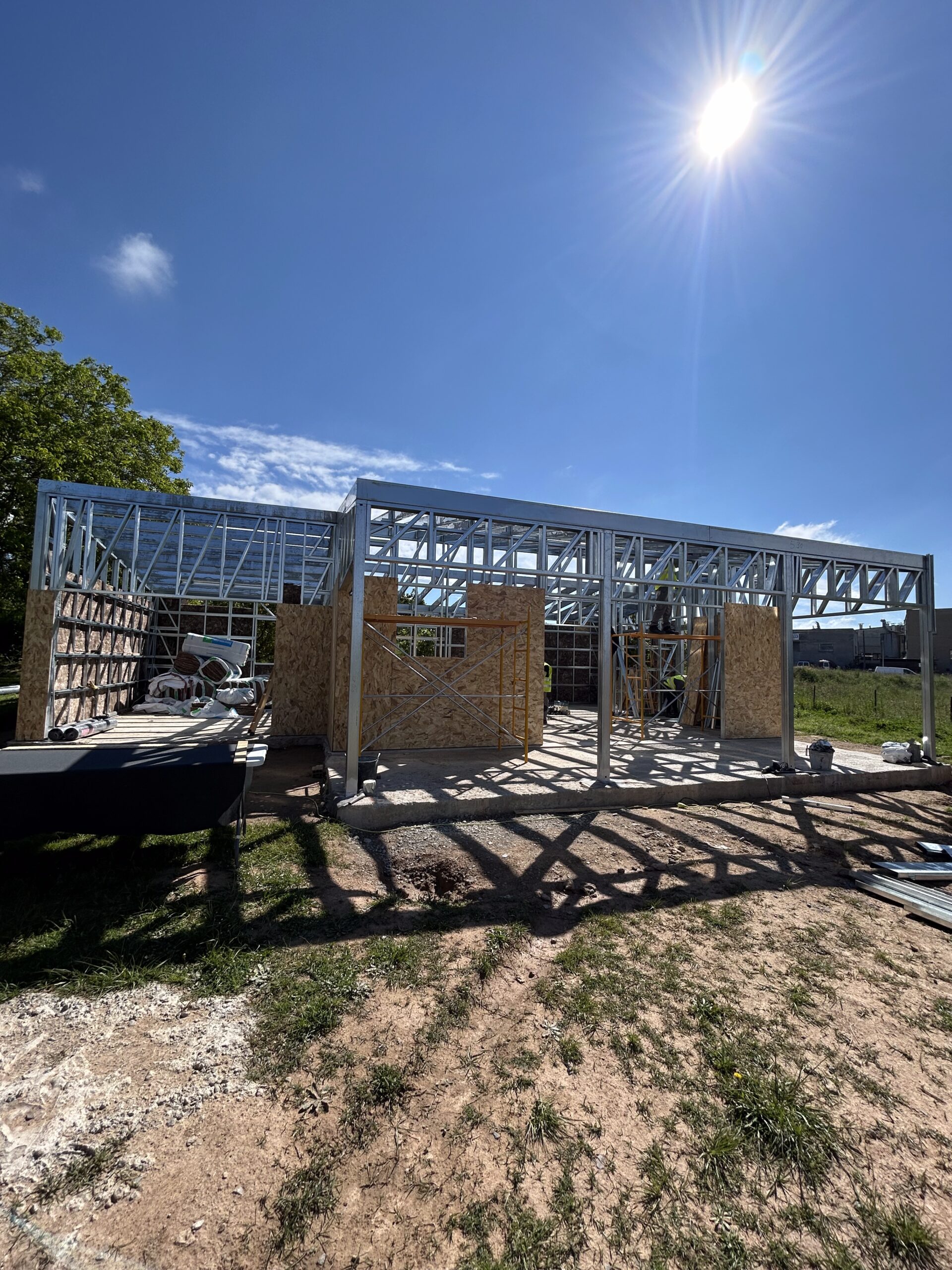

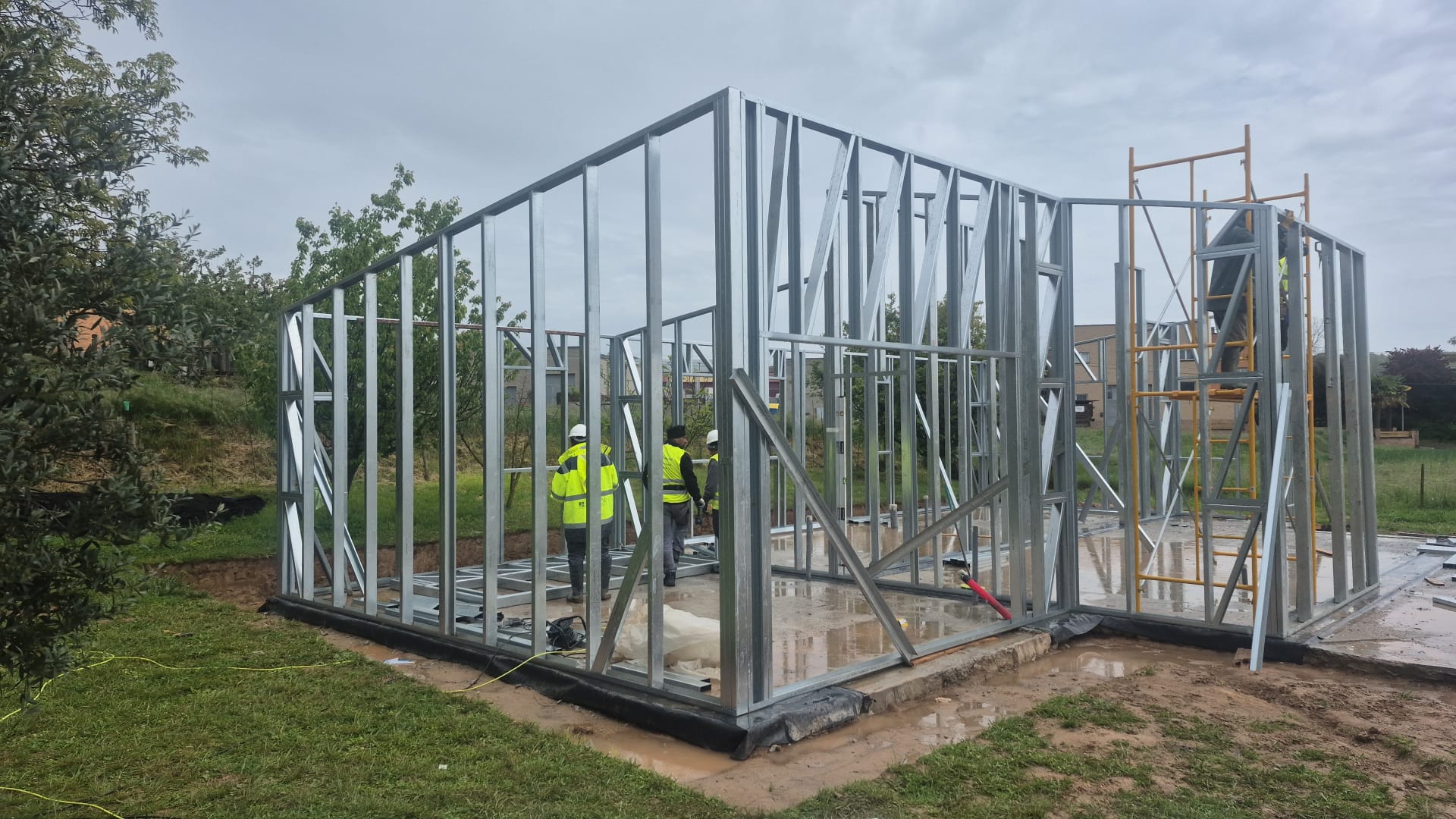

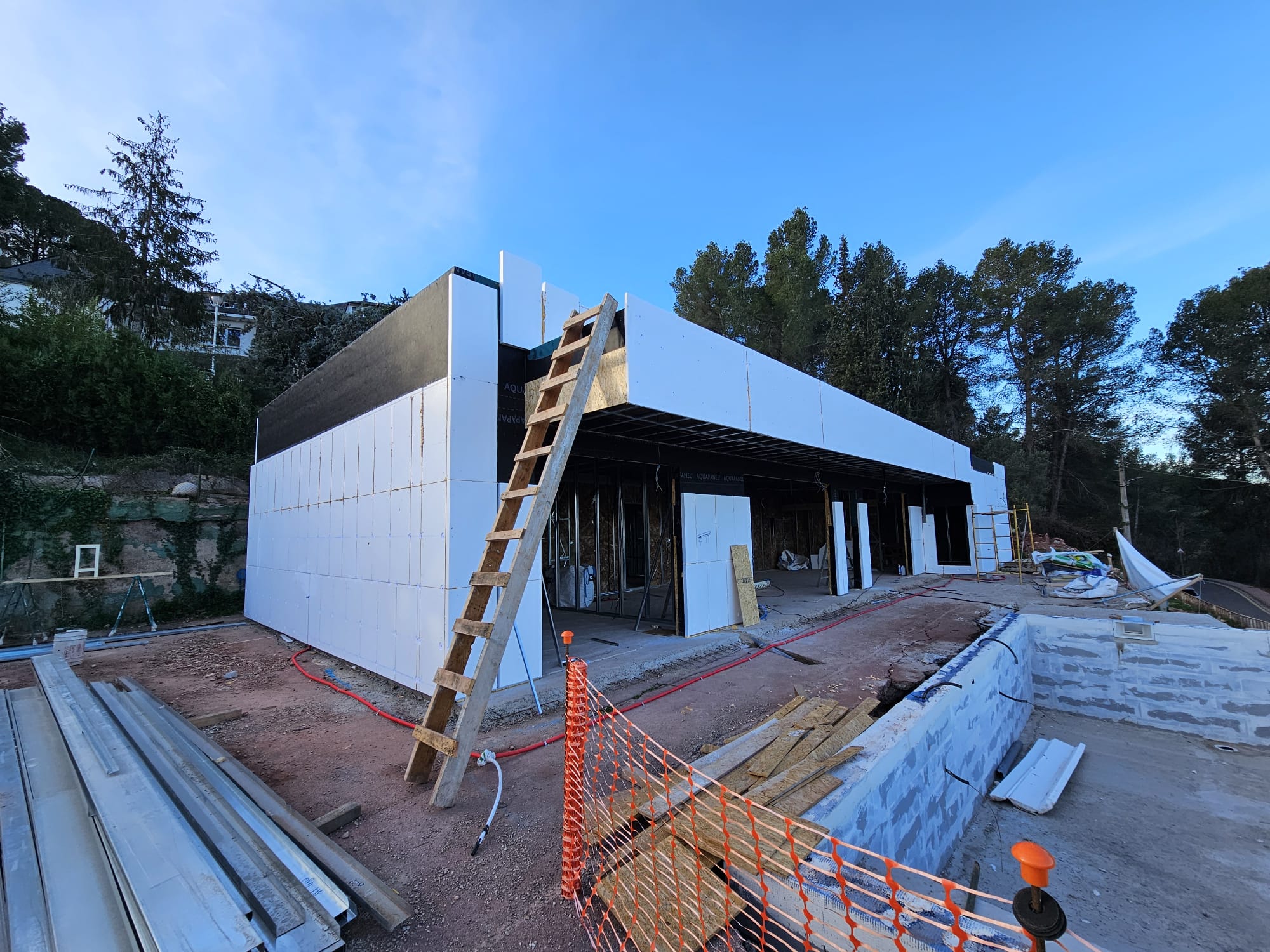

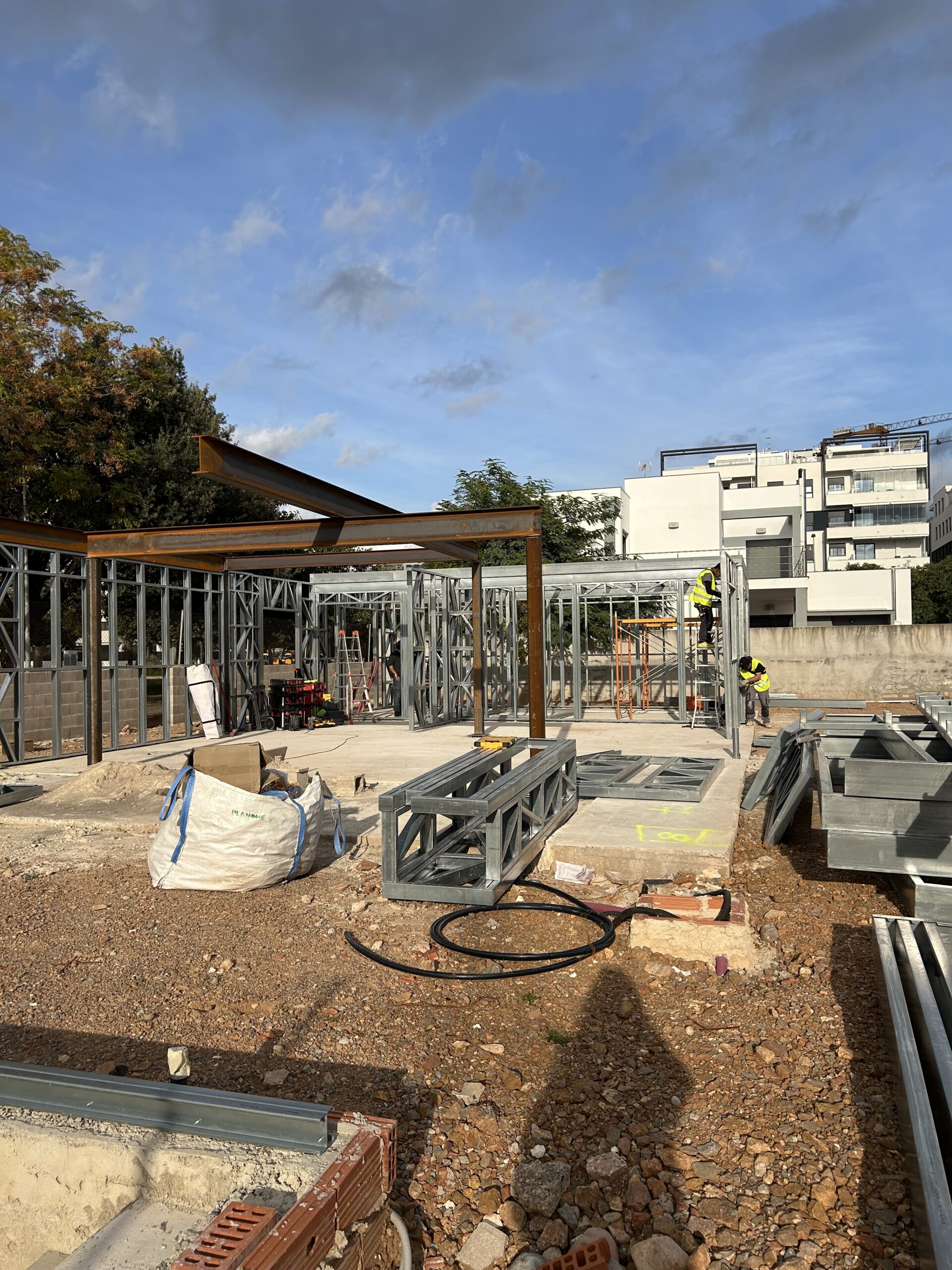

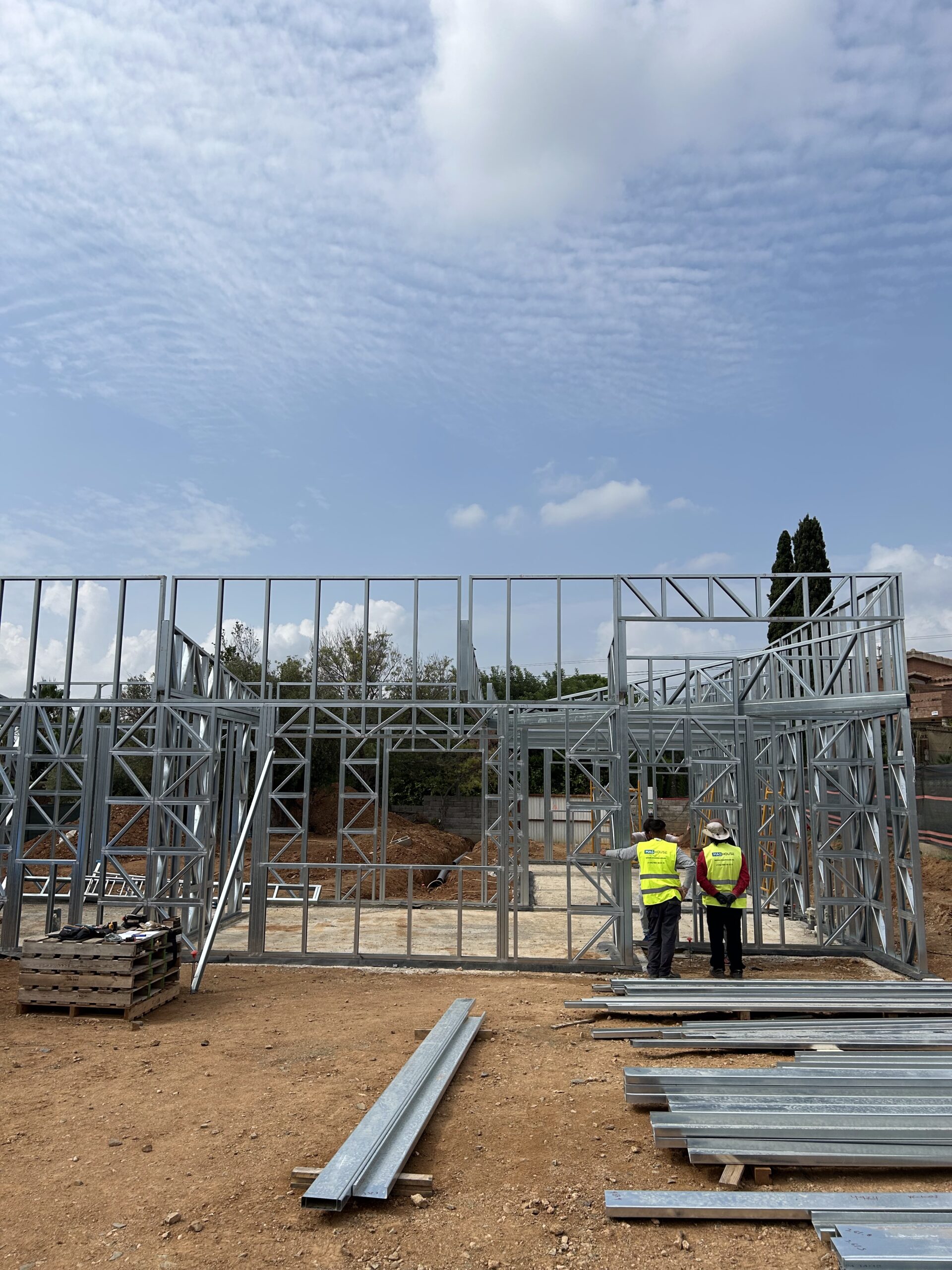

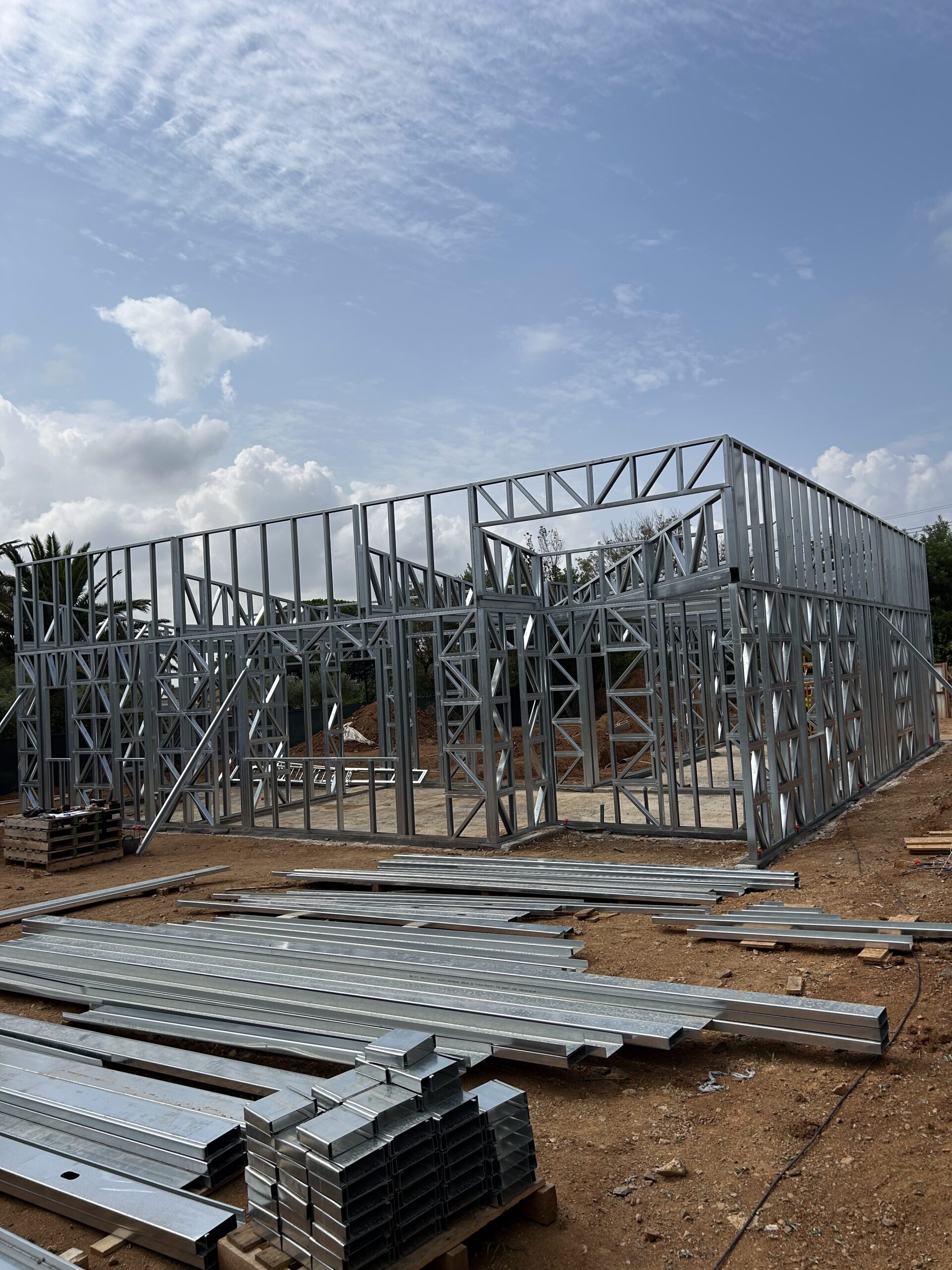

Colocación de Steel Frame, Octubre 2025

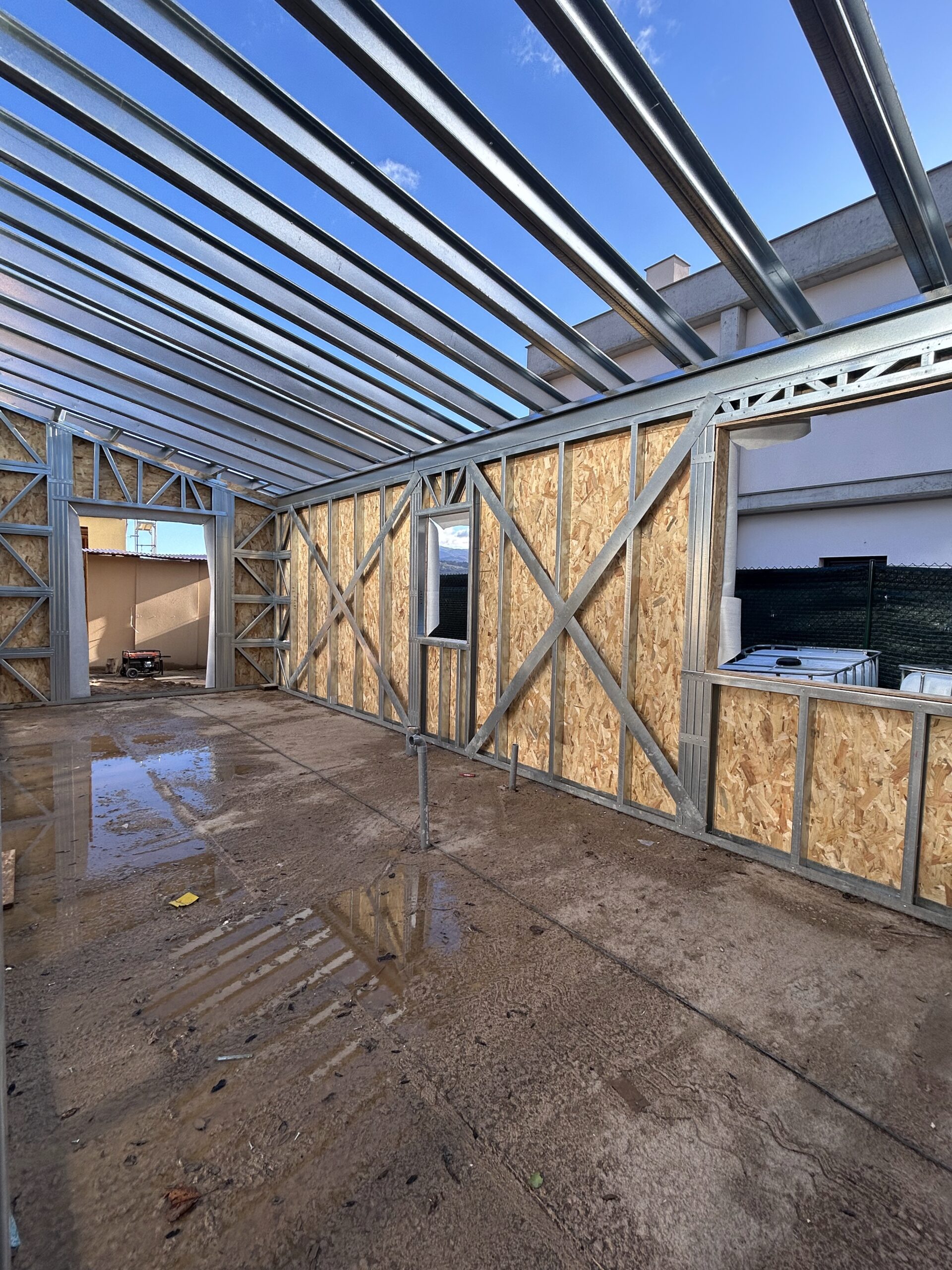

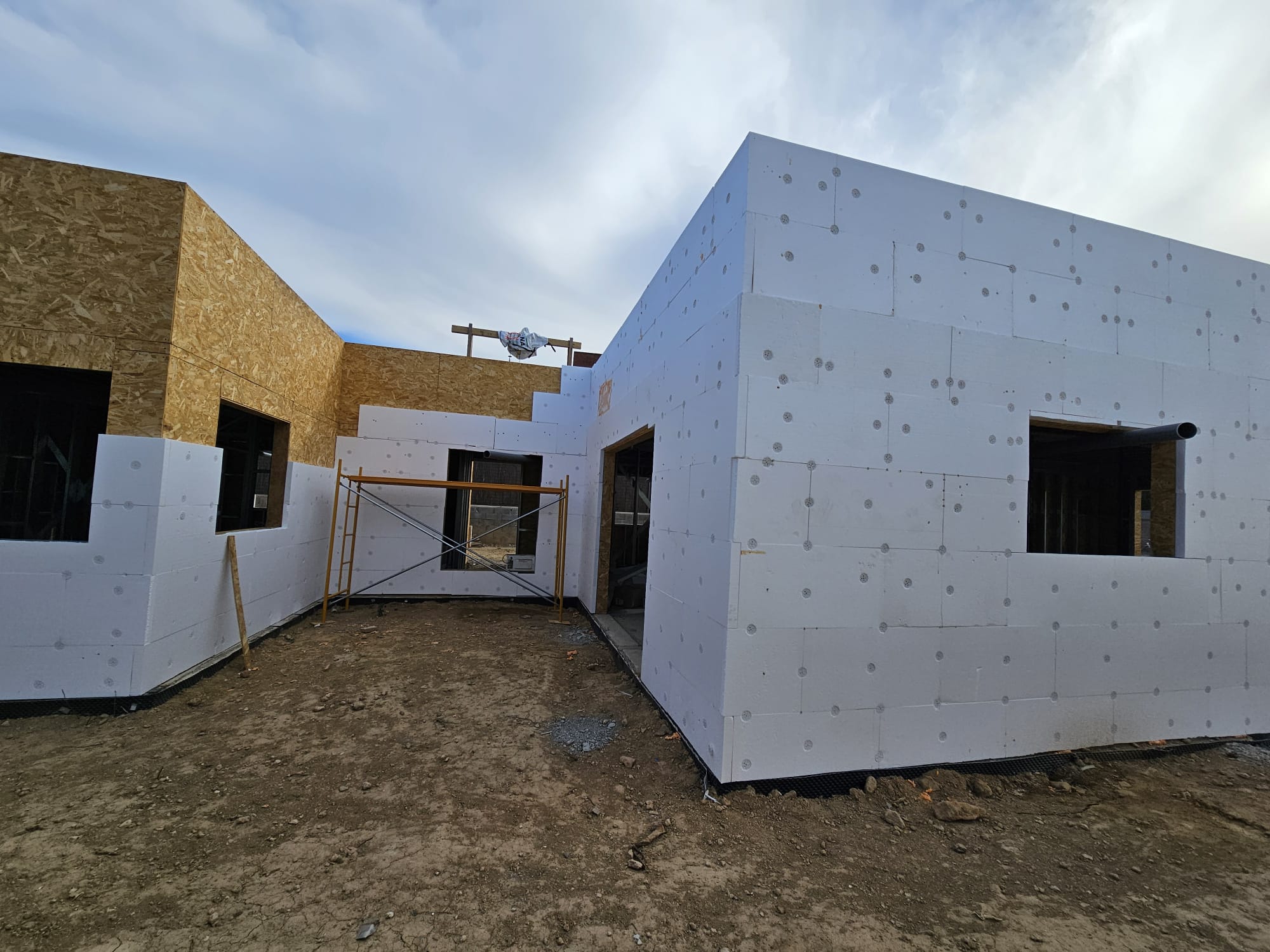

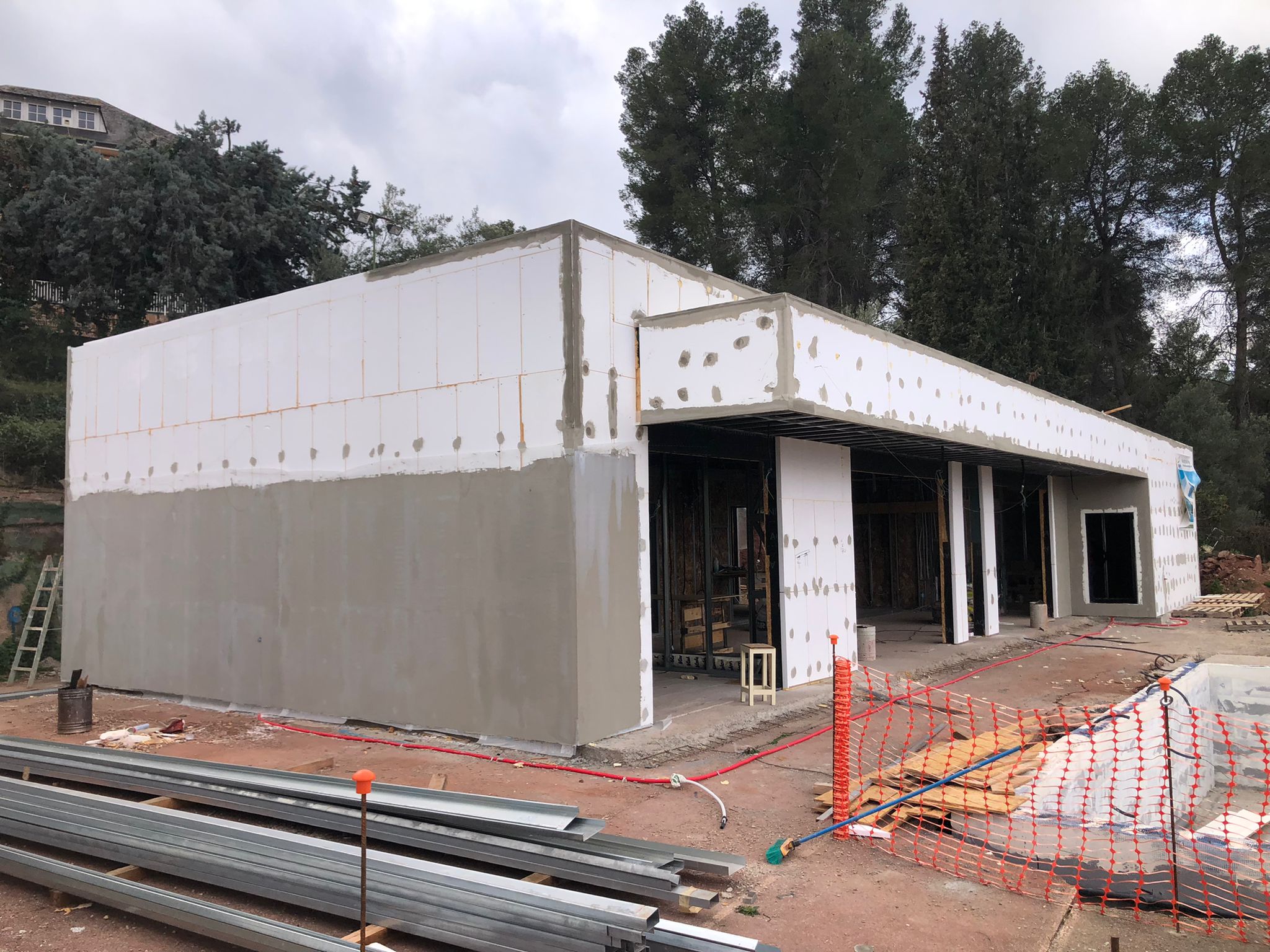

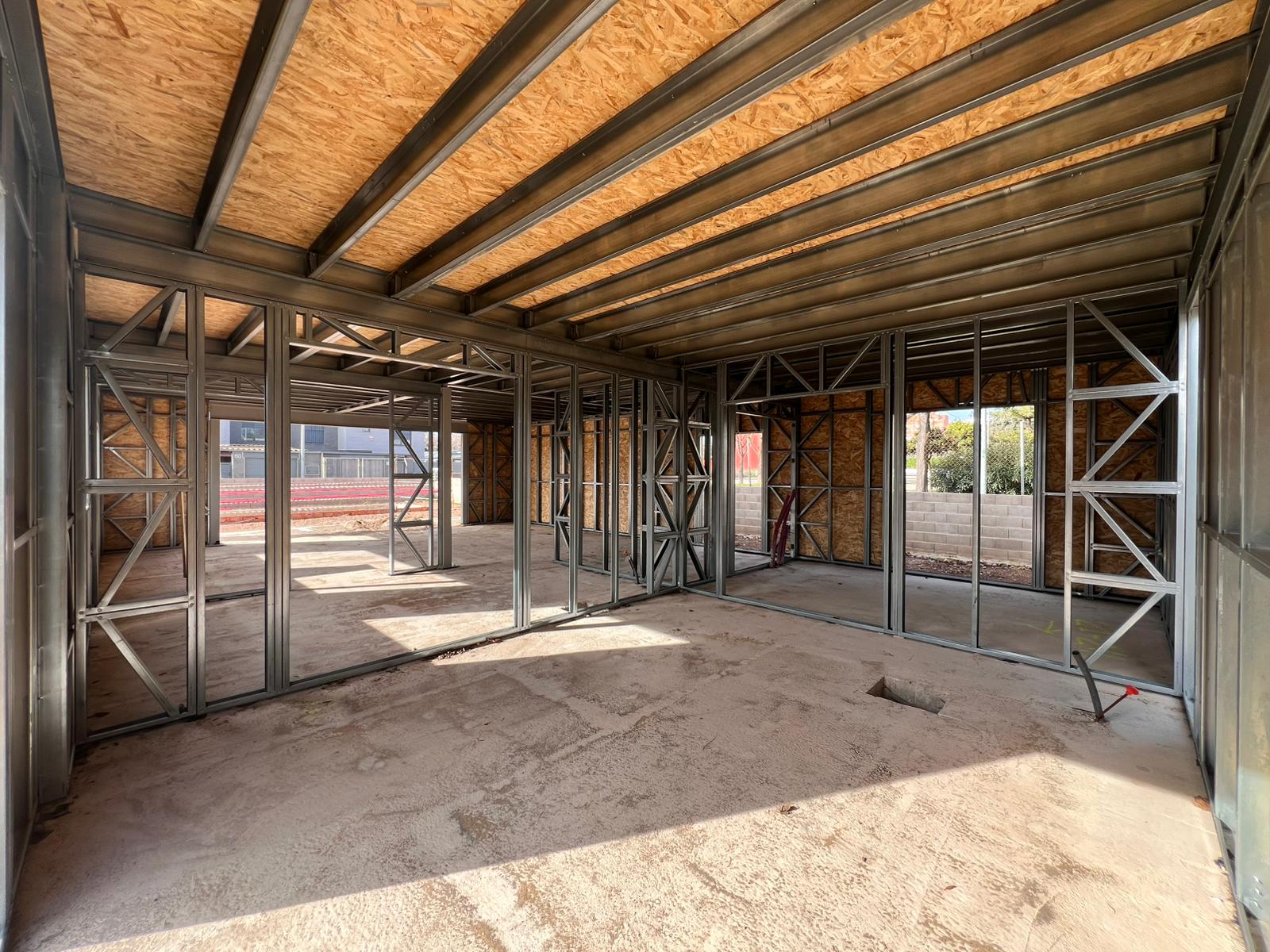

Steel Frame, Octubre 2025
Steel Frame, Noviembre 2025
Revestimiento de paredes, Noviembre 2025
Revestimiento de paredes, Noviembre 2025

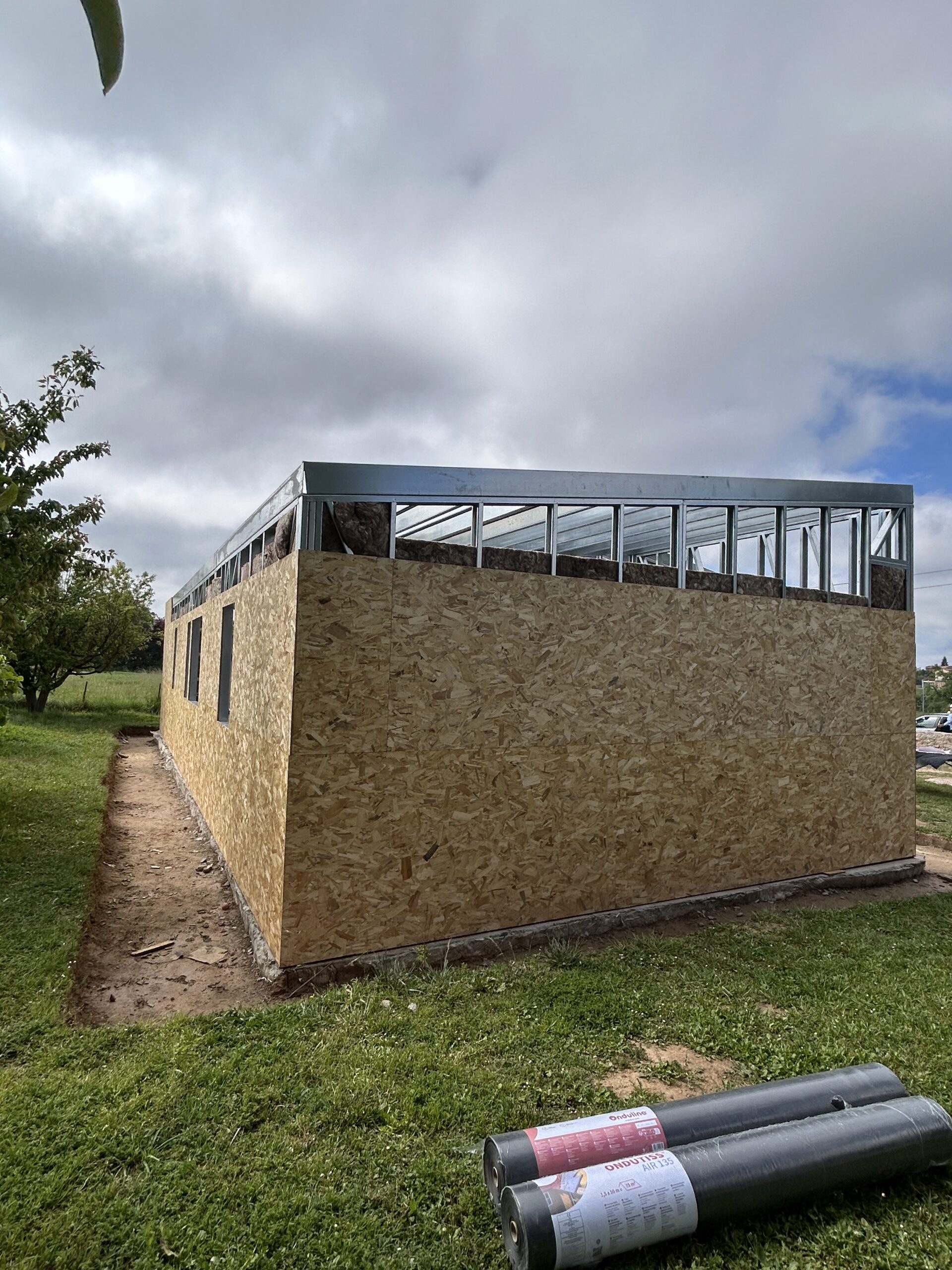

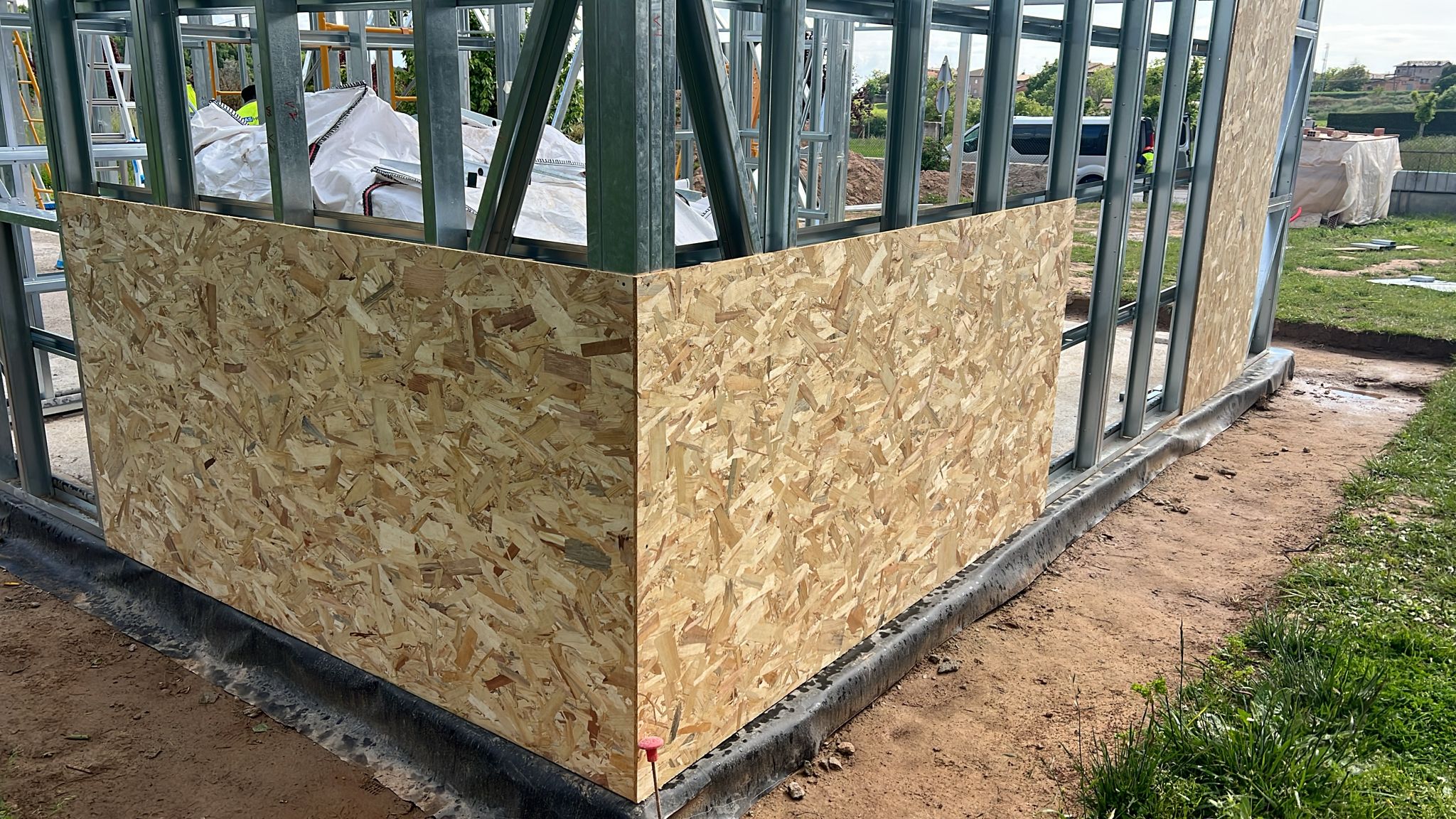

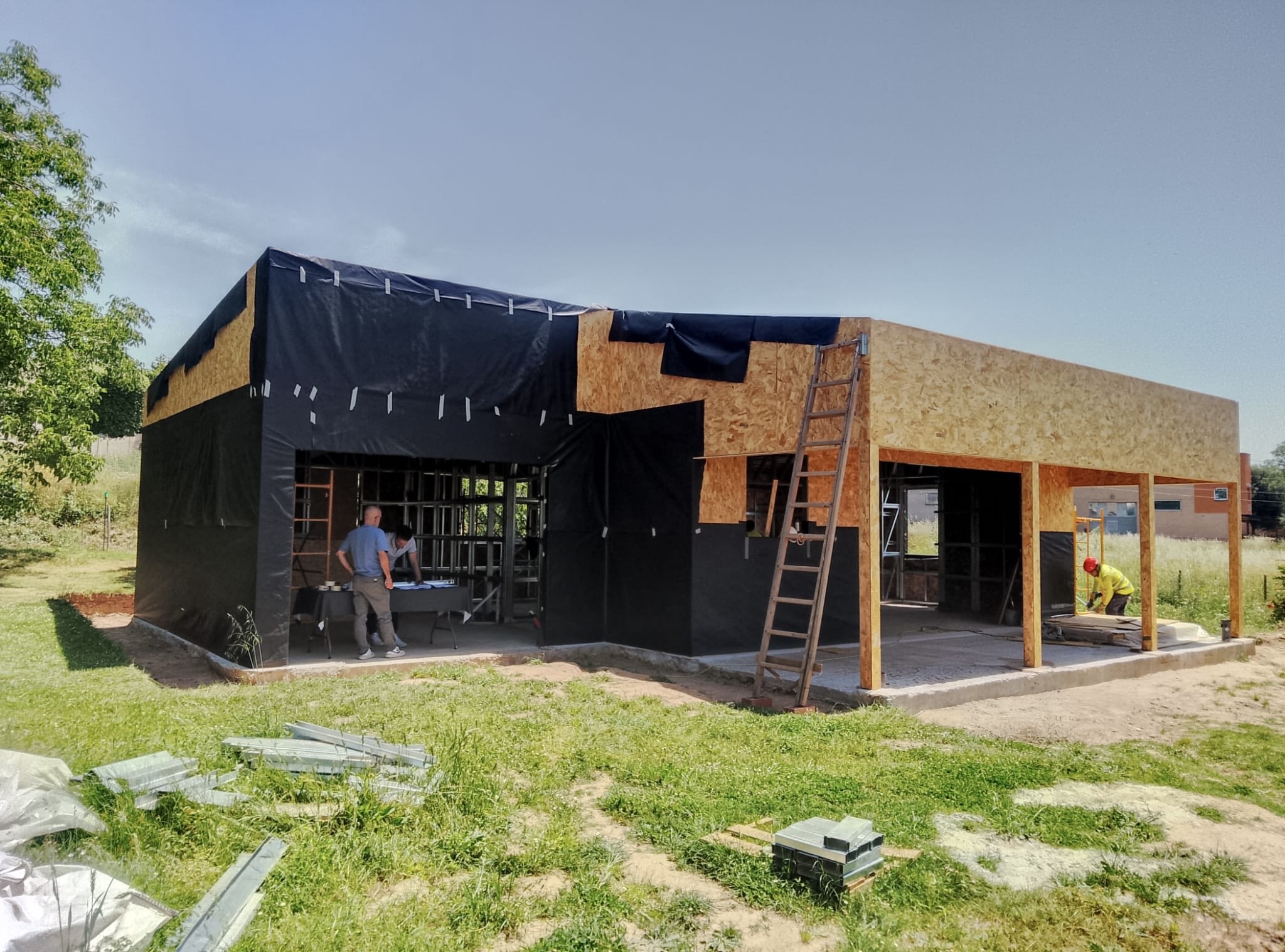

Revestimiento OSB, Diciembre 2025
Colocación de Tejado, Enero 2026
Recubrimiento frontal, Enero 2026

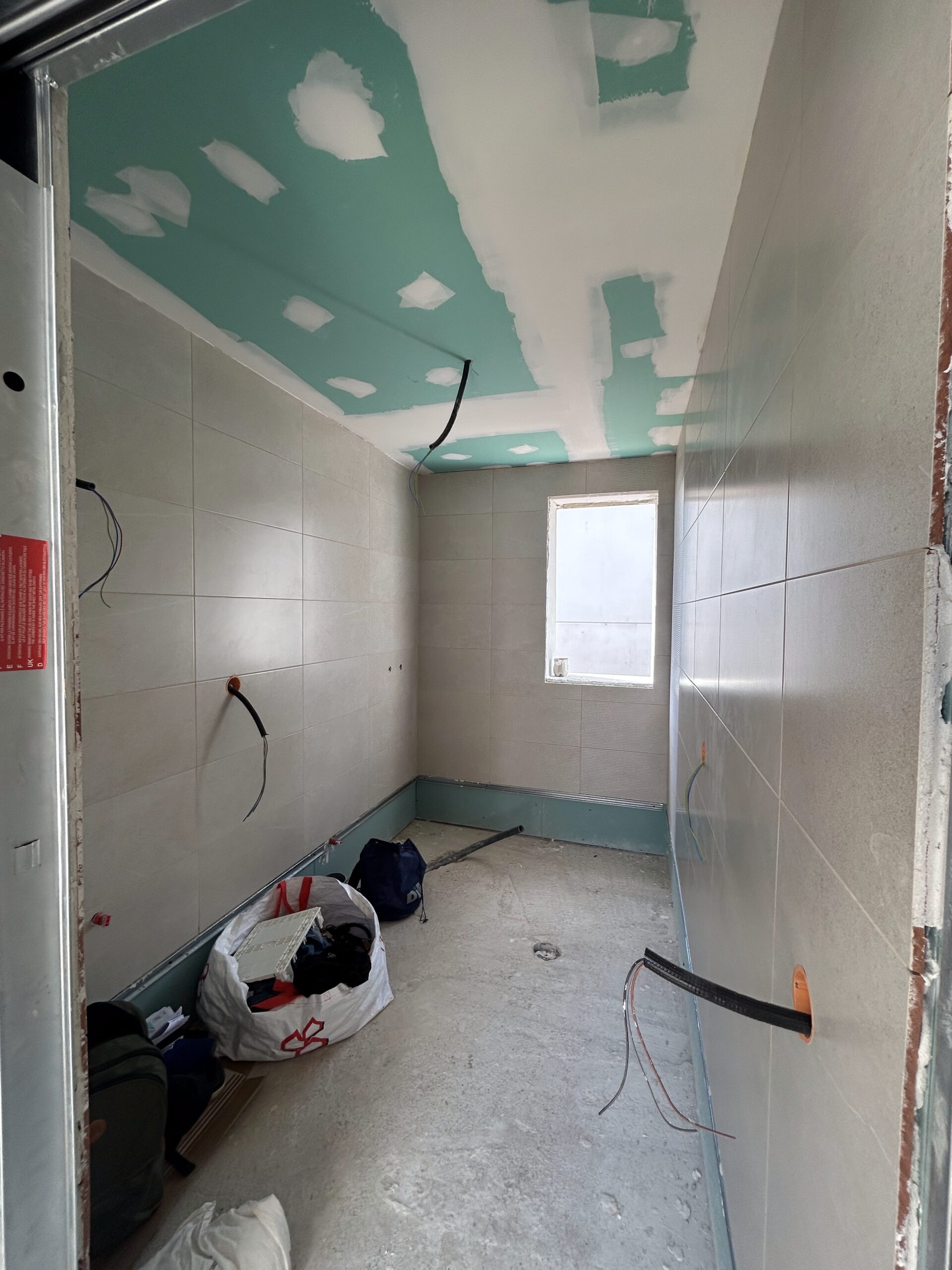

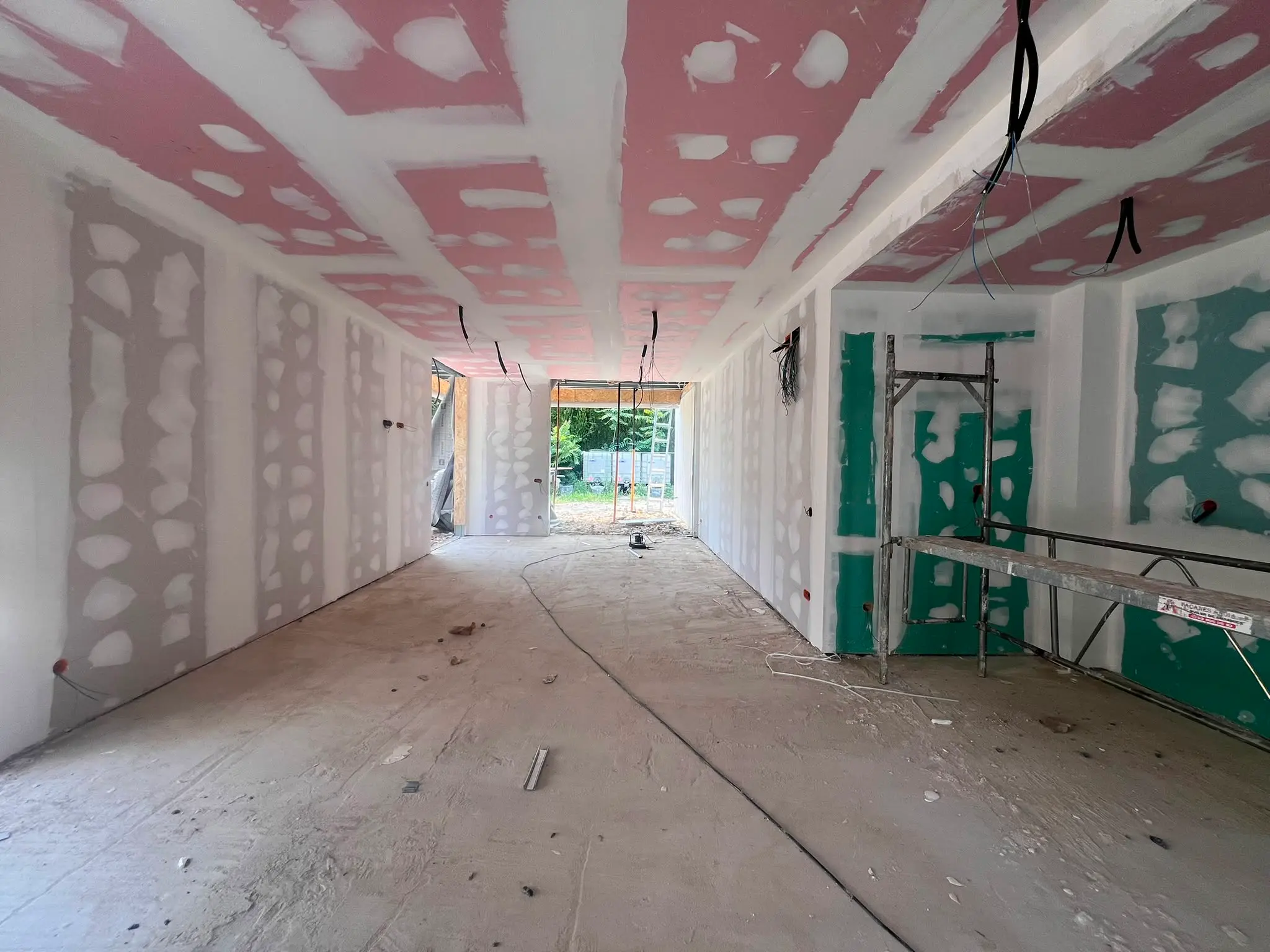

Colocación del pladul, Febrero 2026
Pendiente de recubrimiento de la posterior, Marzo 2026
Exteriores, Marzo 2026
Recubrimiento exterior, Abril 2026

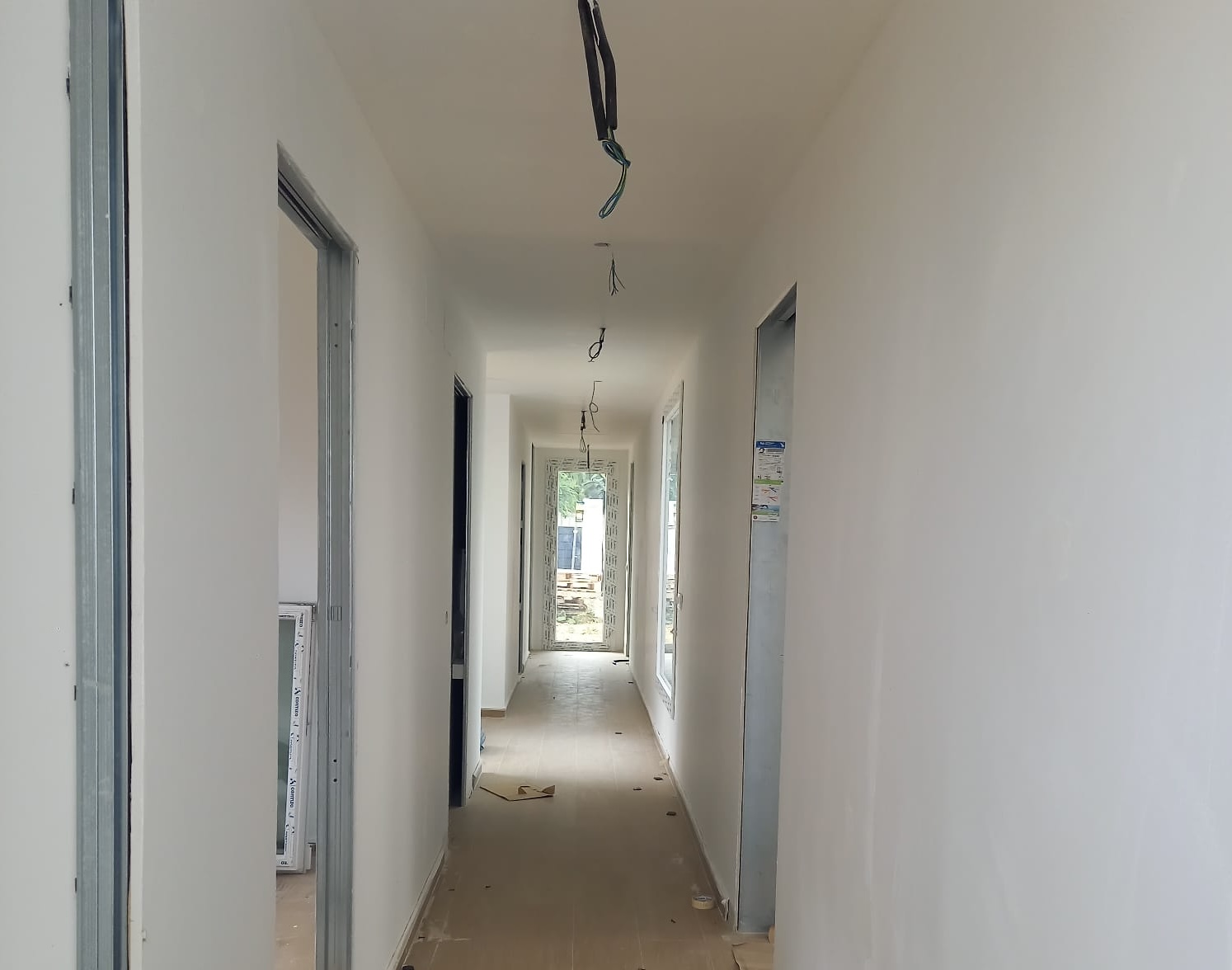

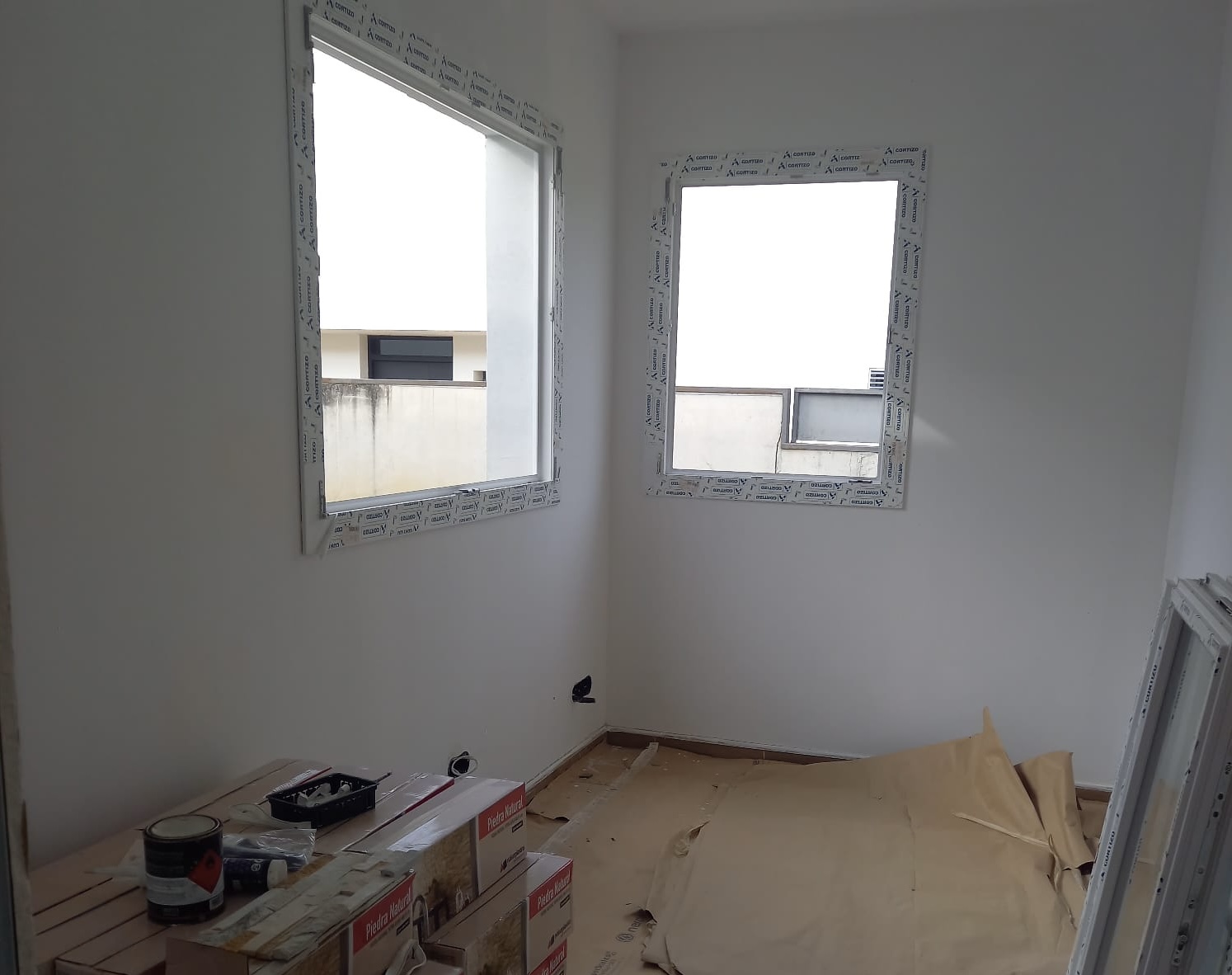

Interiores, Mayo 2026
Interiores, Mayo 2026
Interiores, Mayo 2026
Interiores, Mayo 2026
PROYECTO EN CAMBRILS

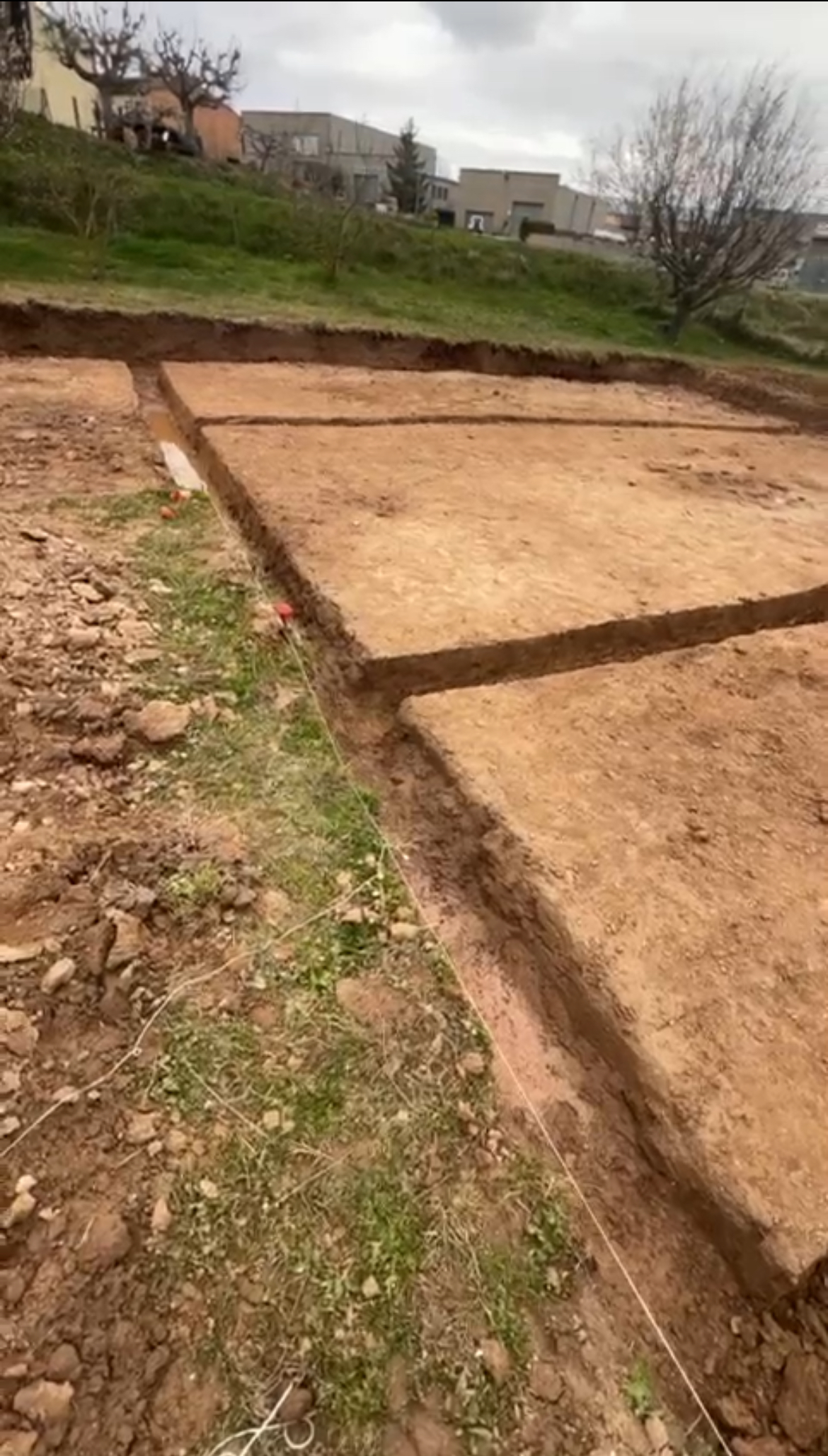

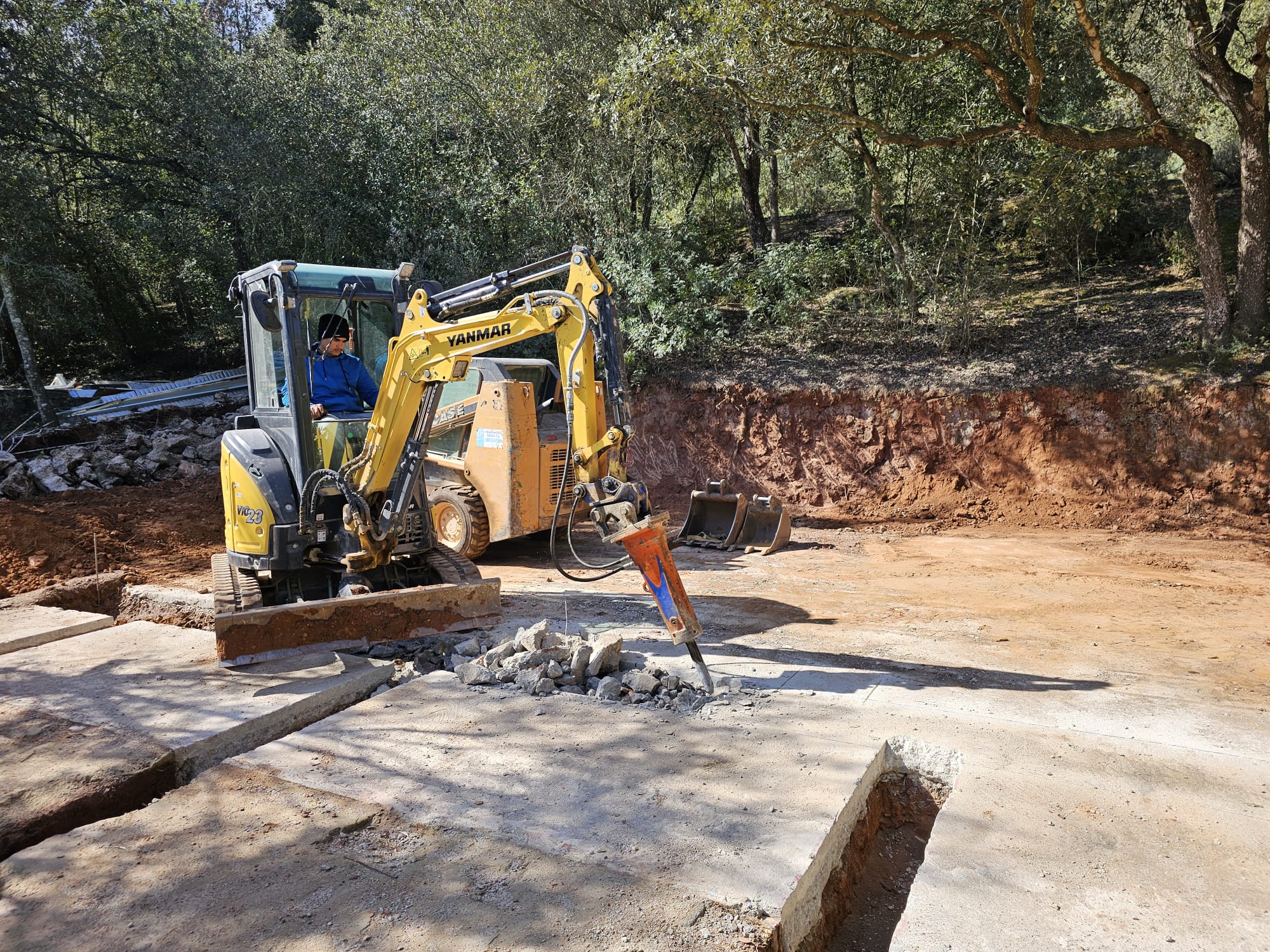

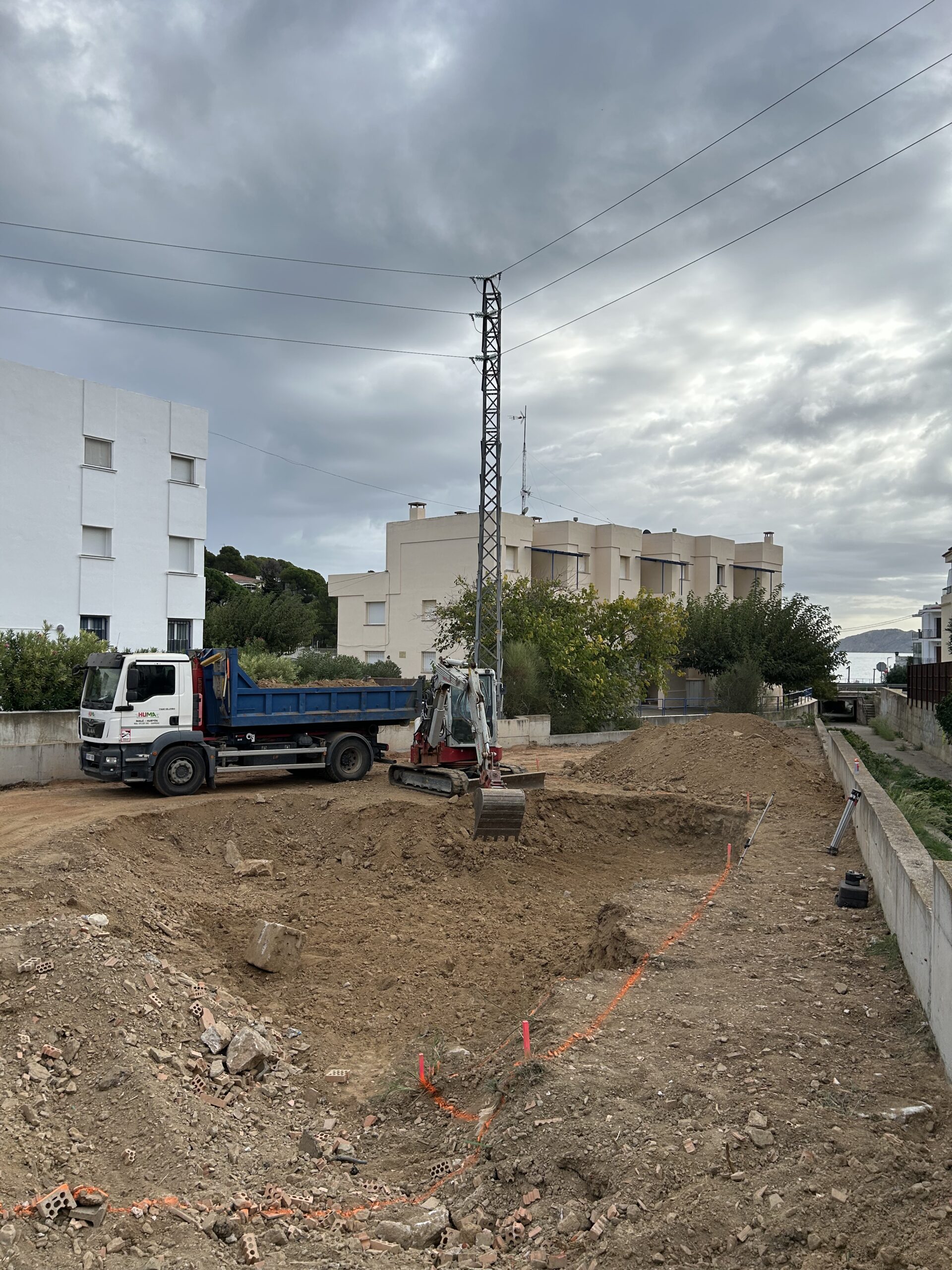

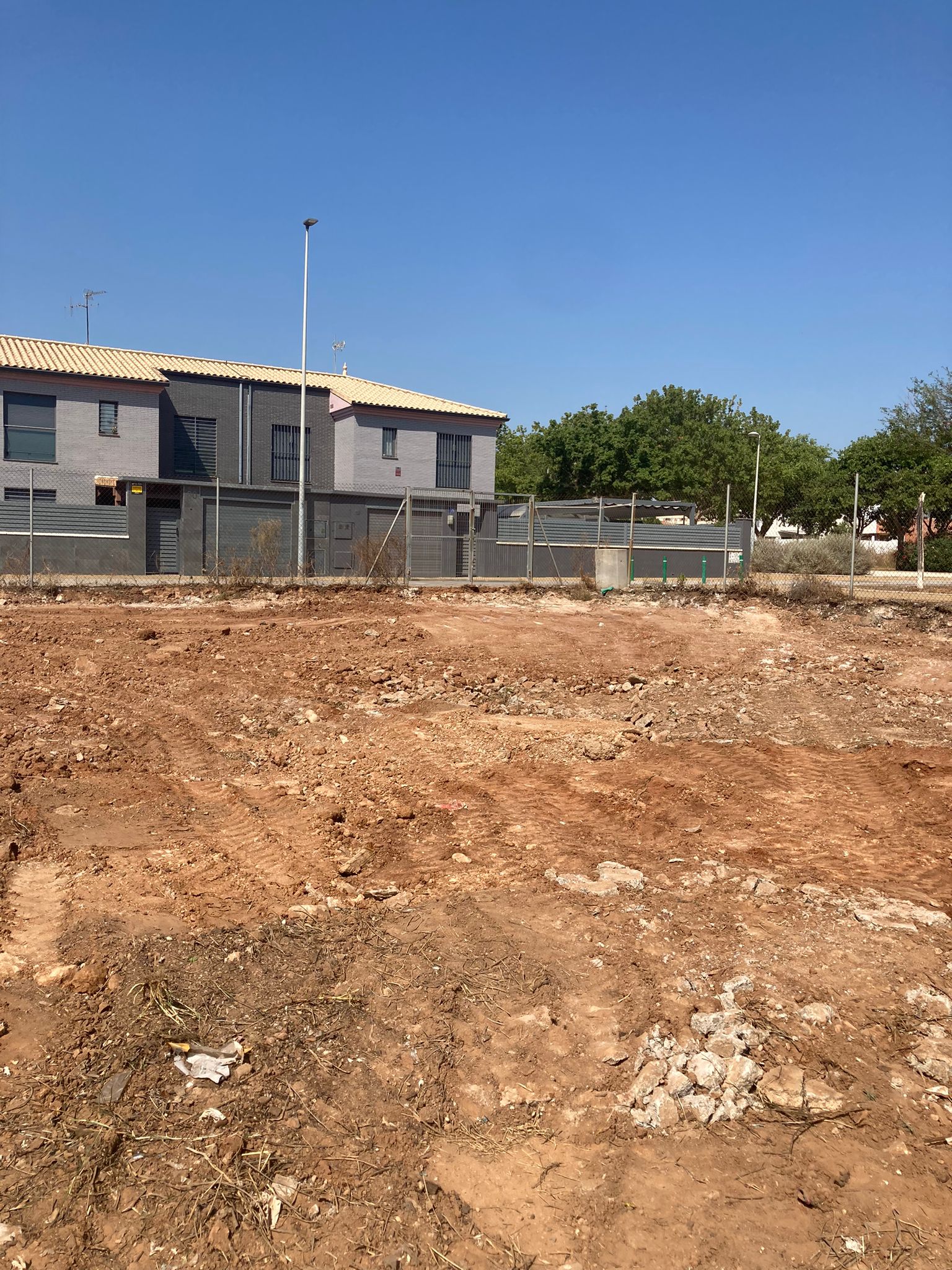

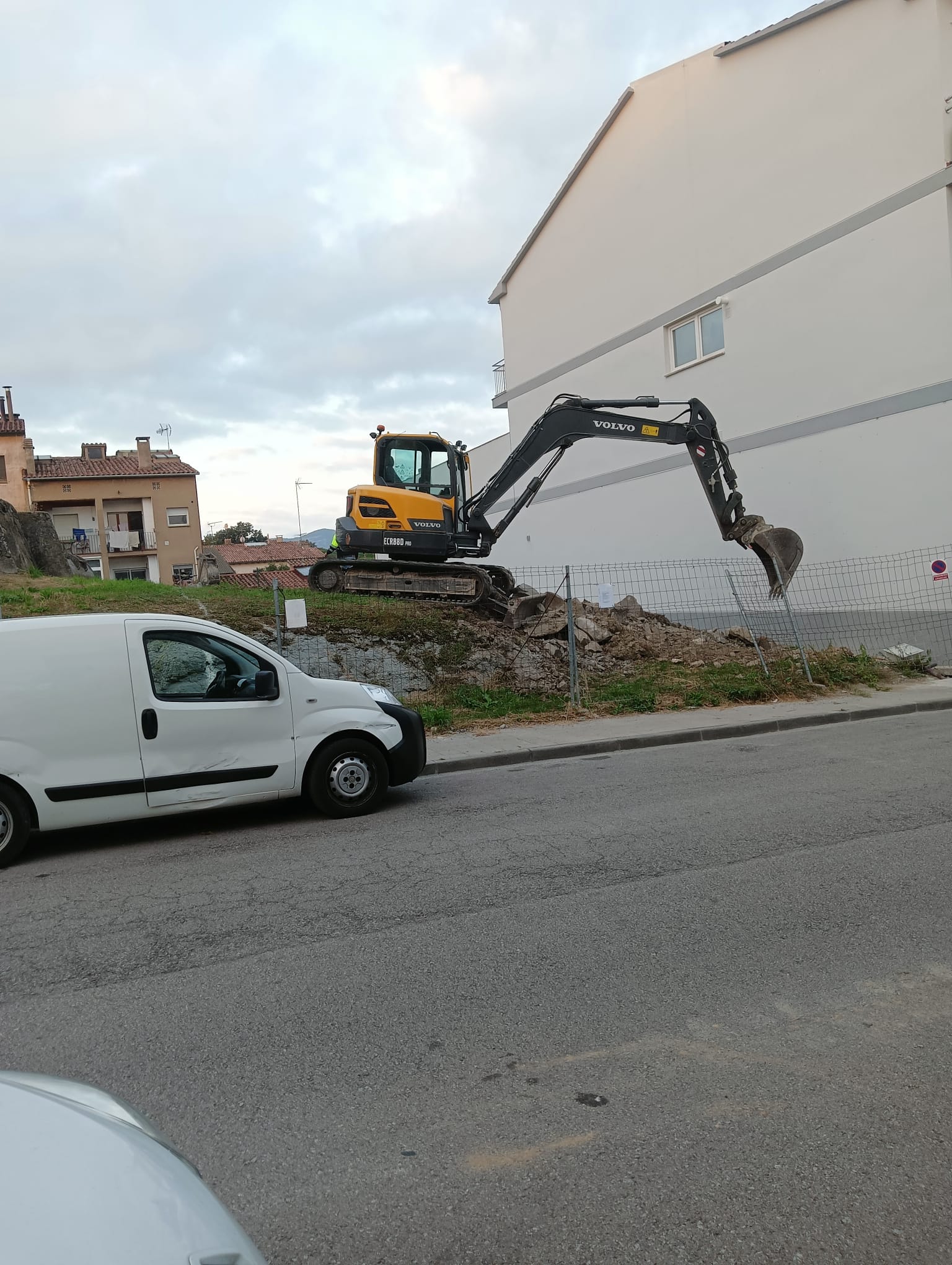

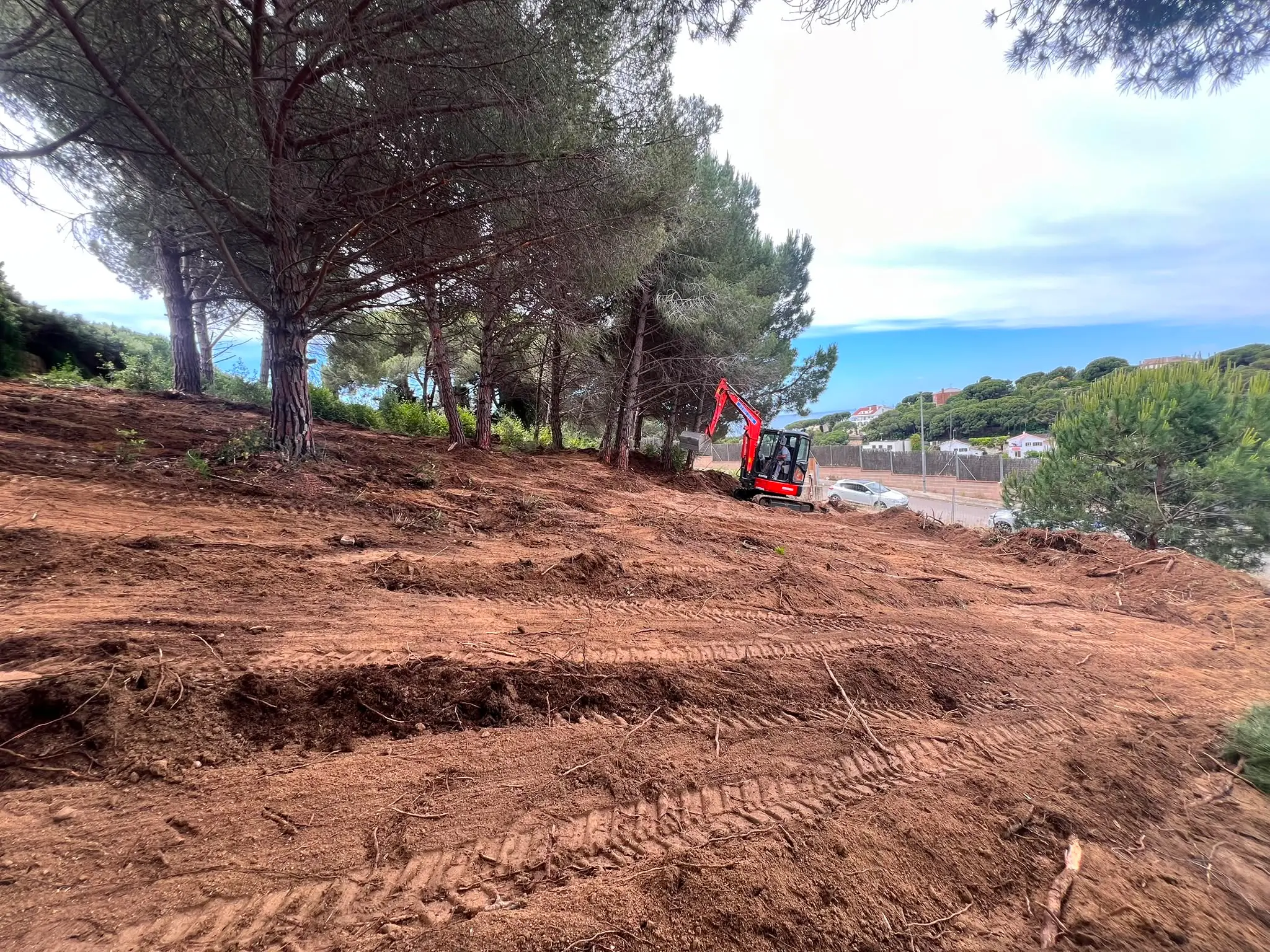

Limpieza de terreno, Febrero 2025

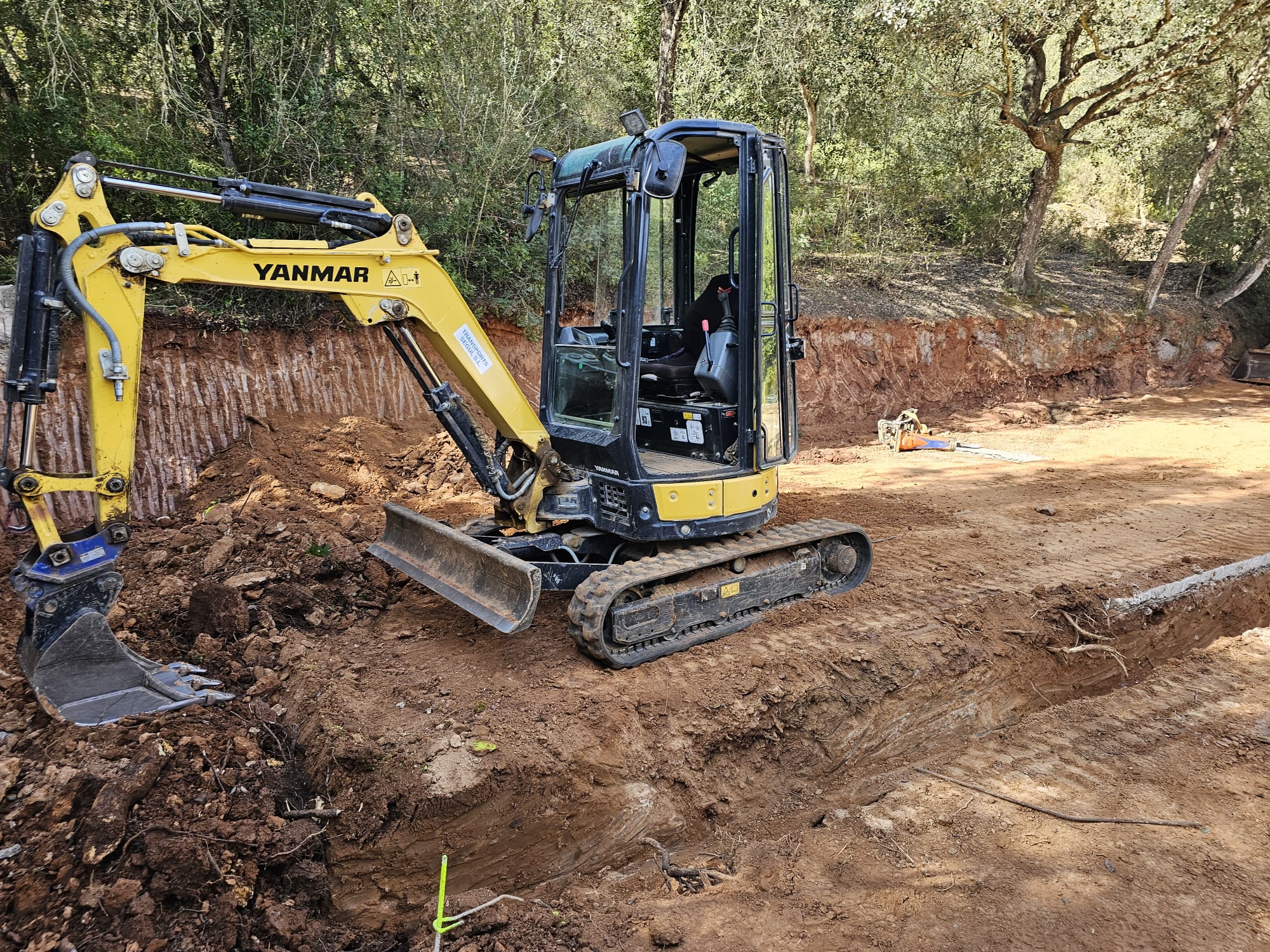

Excavaciones, Febrero 2025

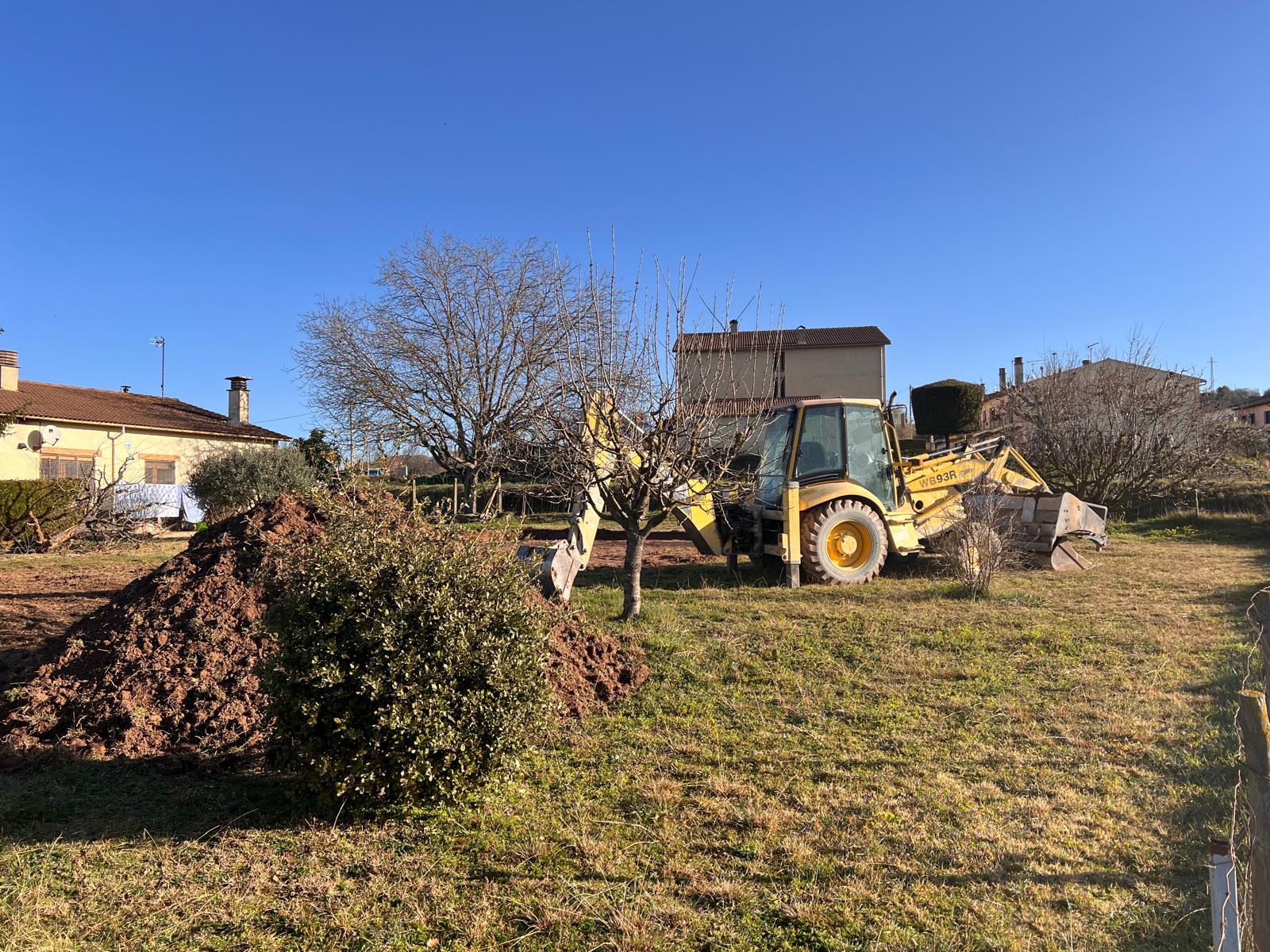

Movimiento de tierras, Febrero 2025

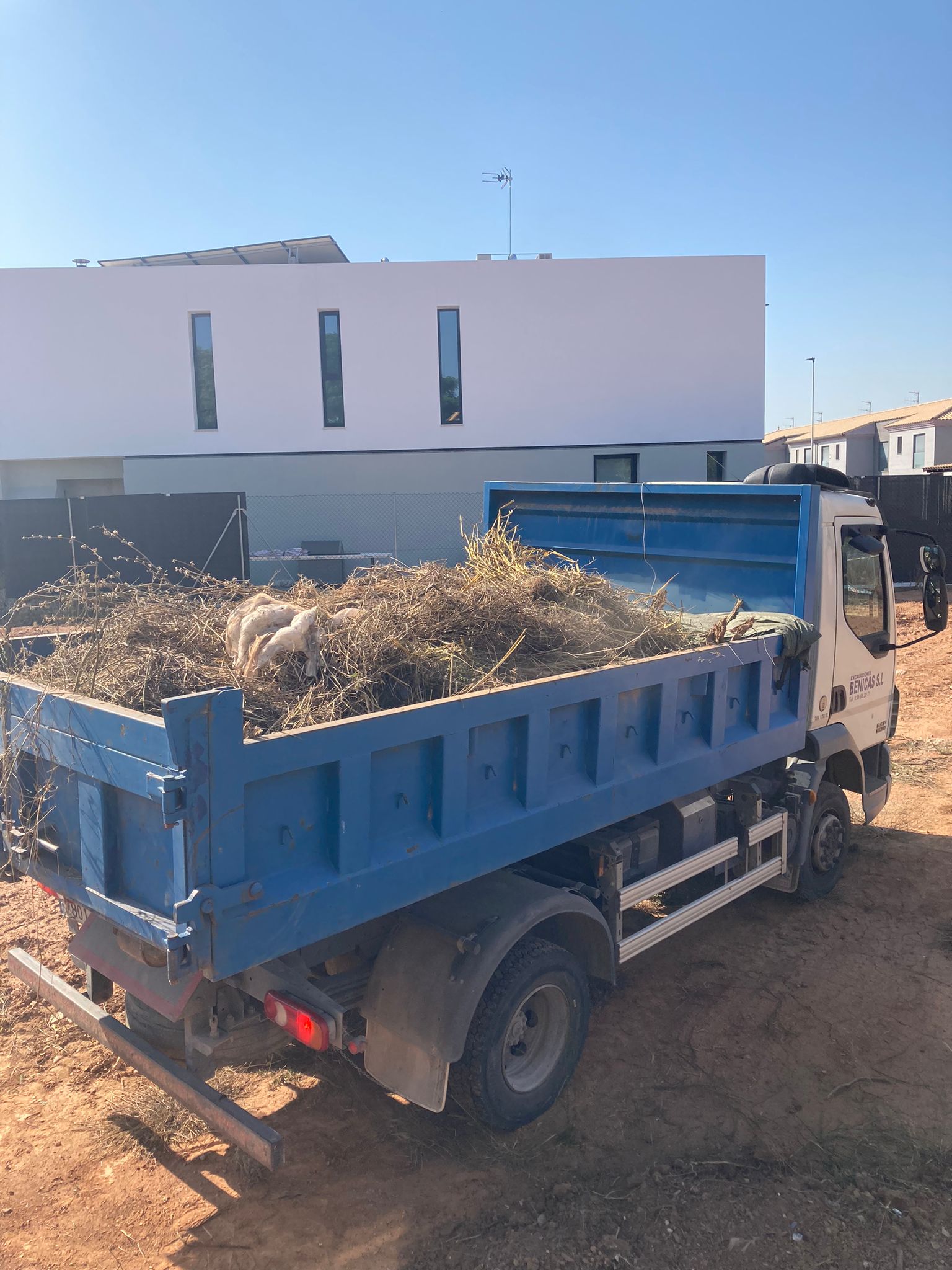

Retirada de tierra, Marzo 2025

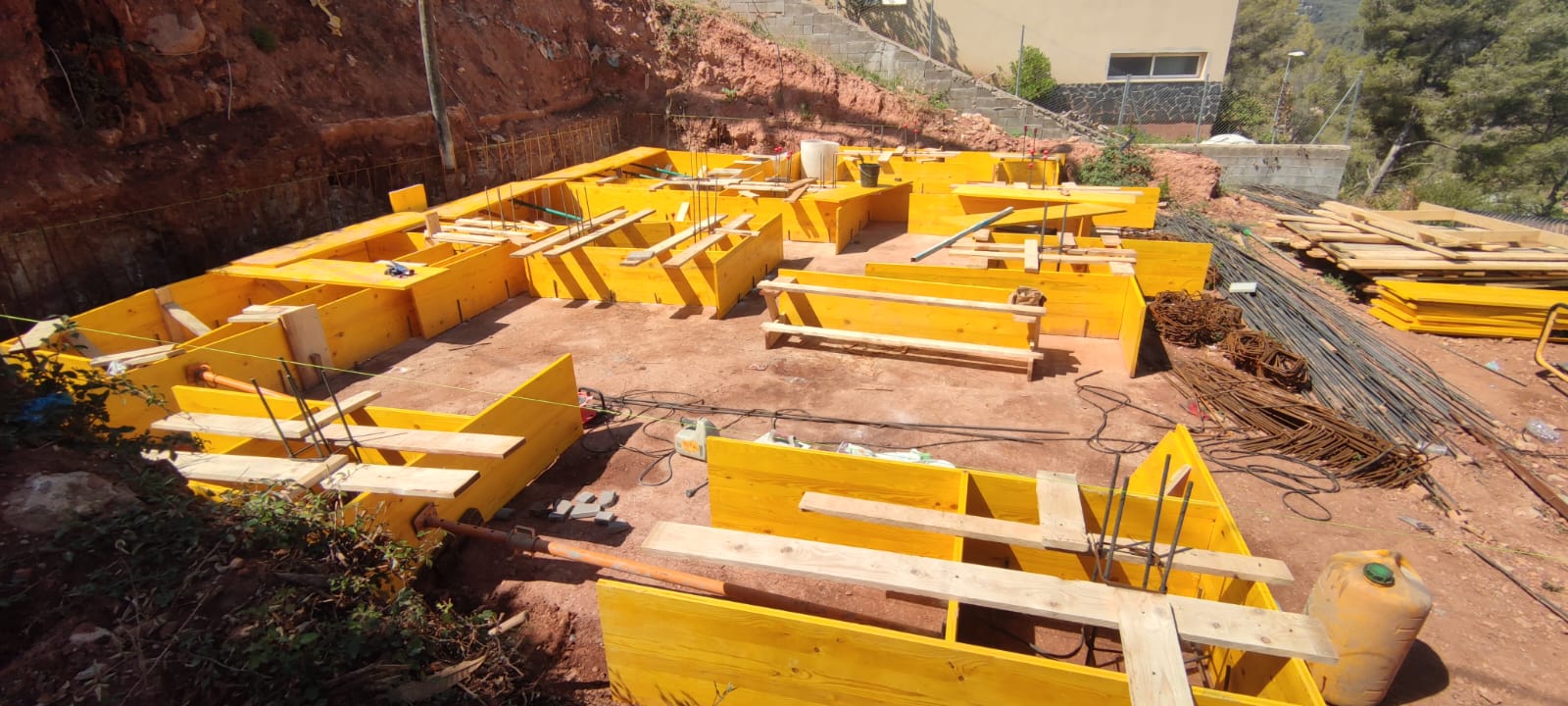

Preparación de encofrado, Marzo 2025

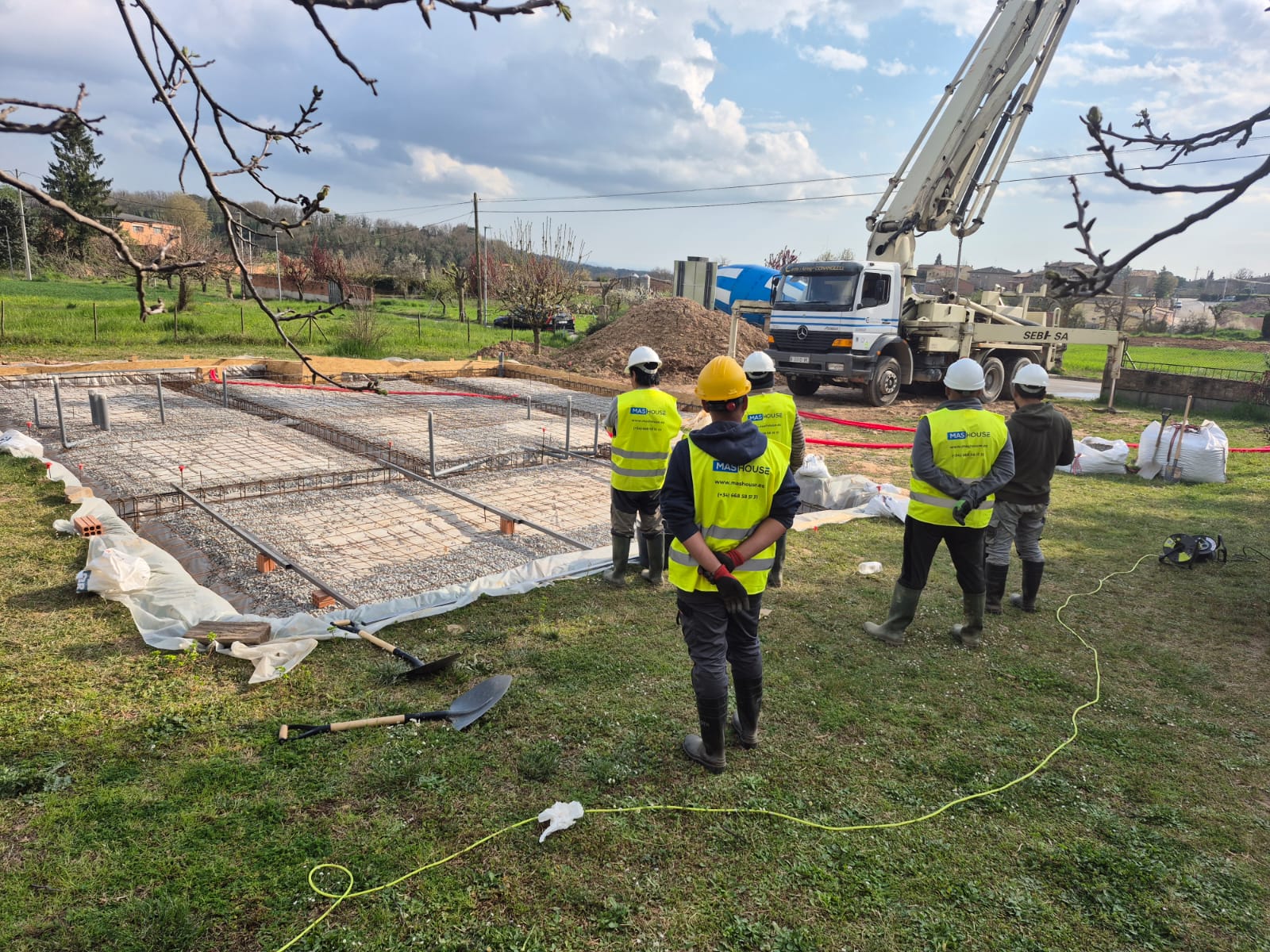

Hormigonado, Abril 2025
Preparación para levantamiento de muros, Abril 2025
Cerrando el parking y la bodega, Abril 2025

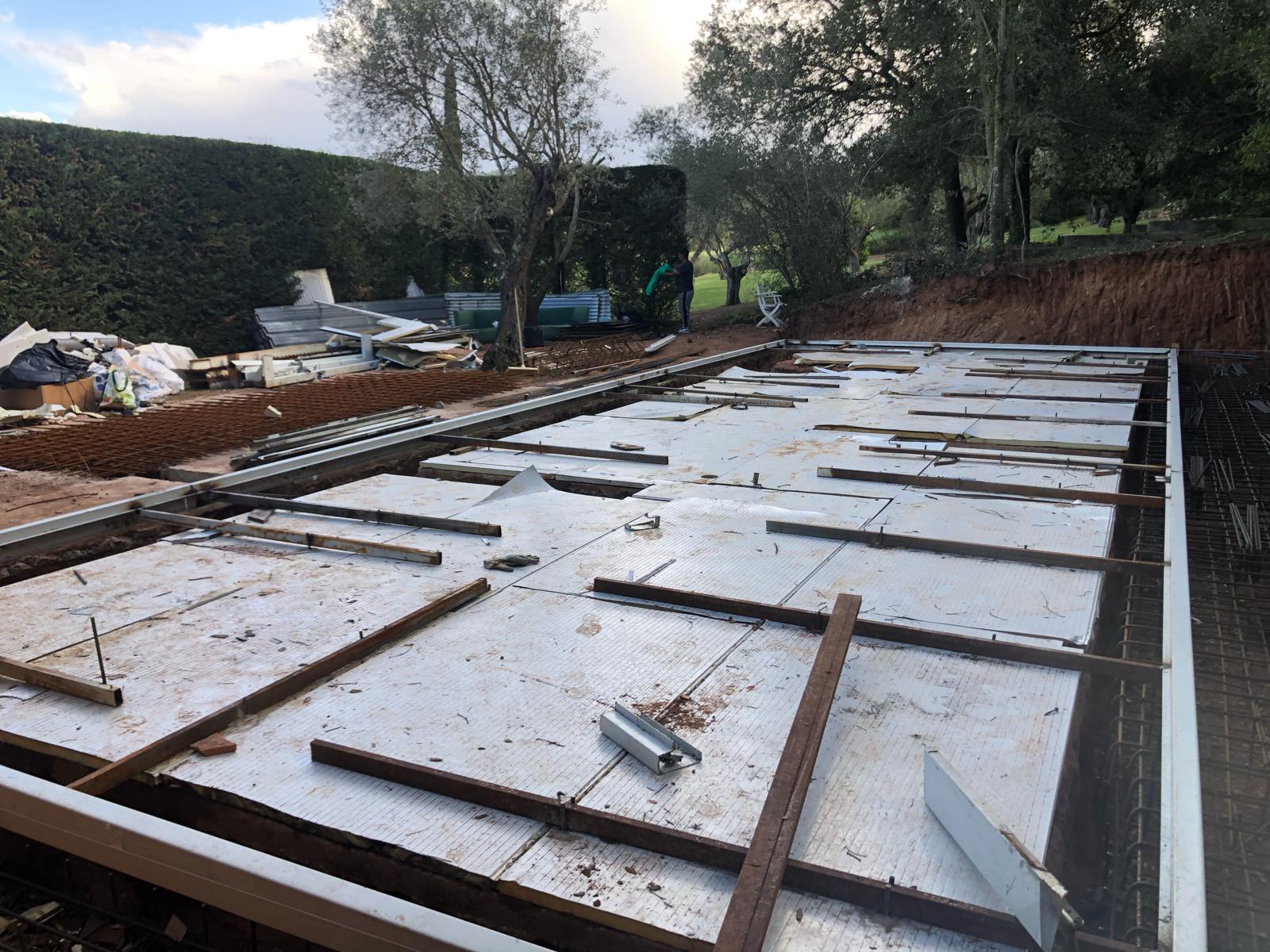

Hormigoneando para preparación de la estructura, Mayo 2025

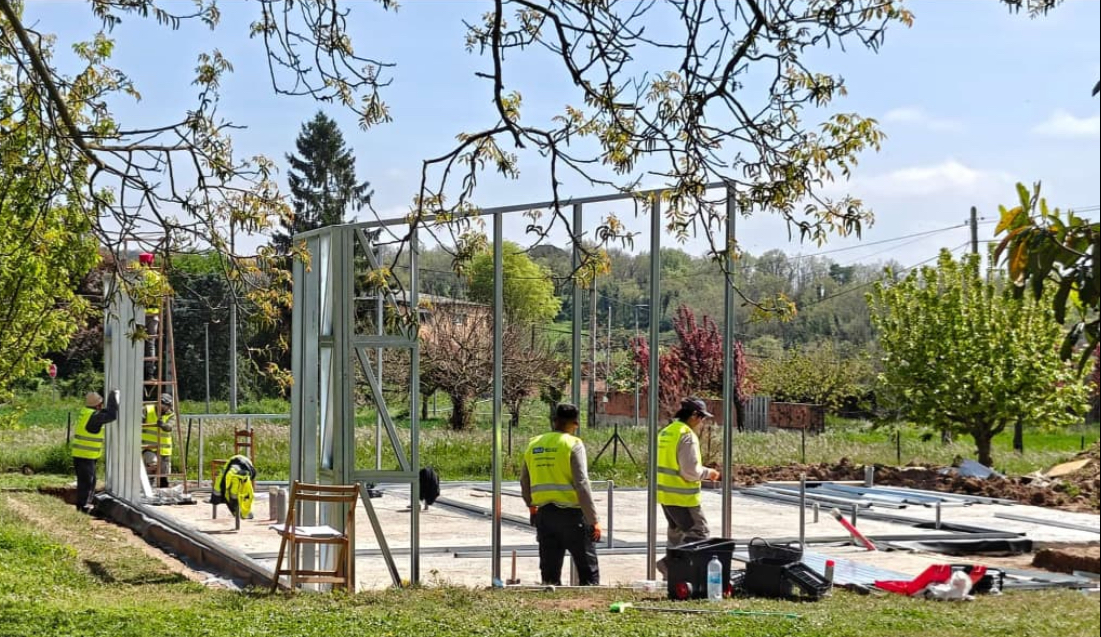

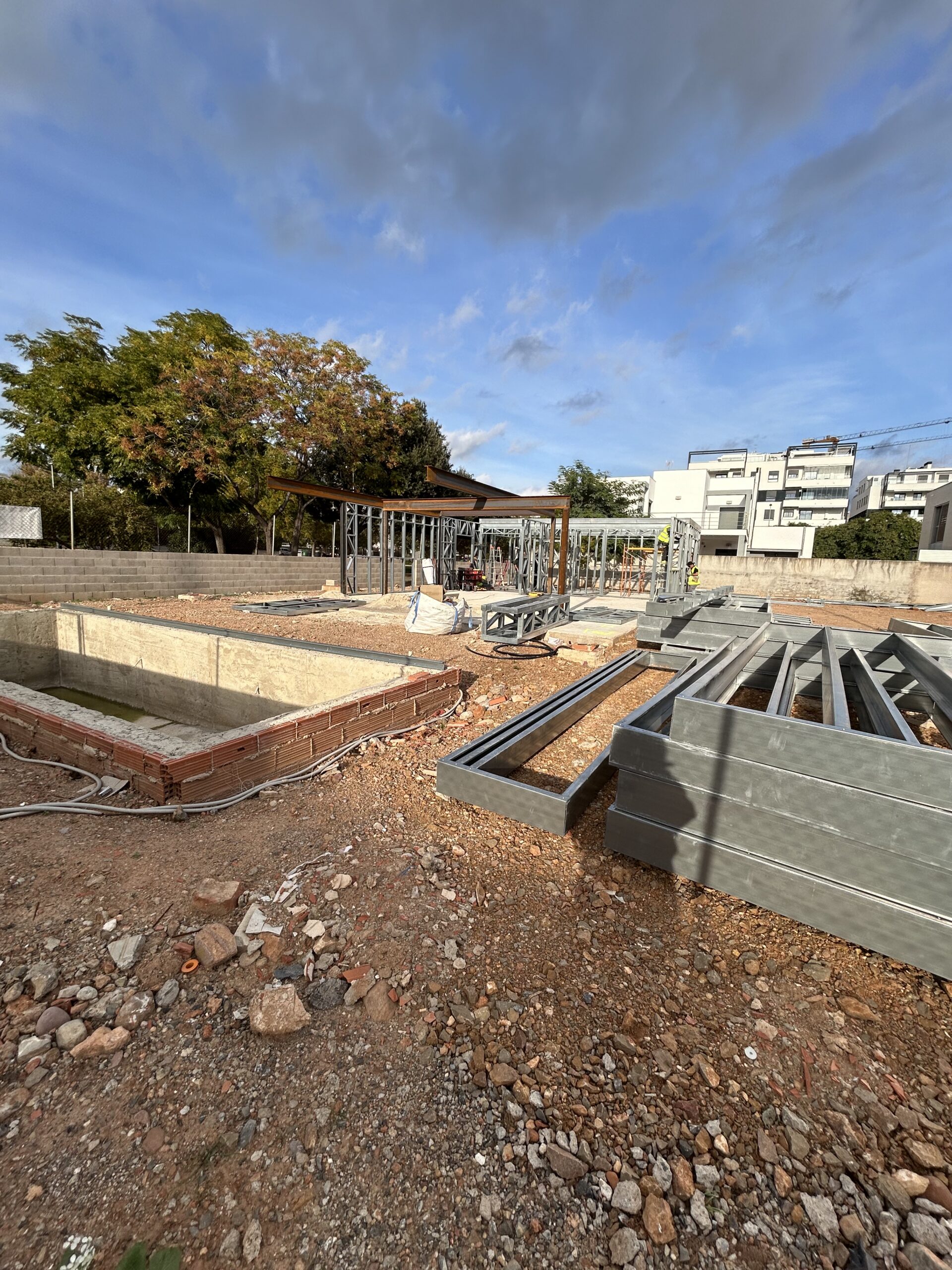

Colocación de Steel Frame, Junio 2025
Recubrimiento frontal, Enero 2026
Recubrimiento de parte posterior, Julio 2025
Alisando el terreno de la piscina para encofrar, Julio 2025

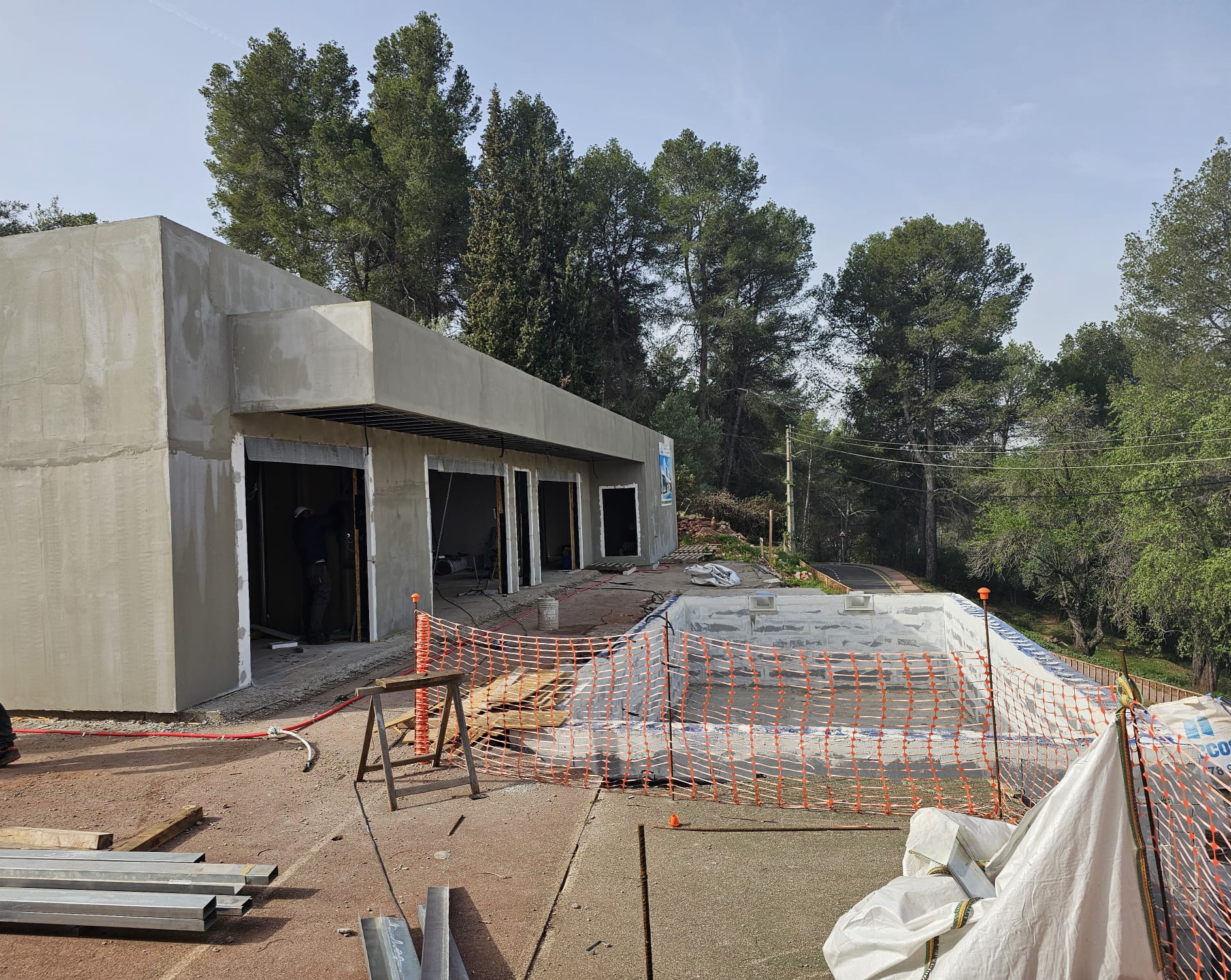

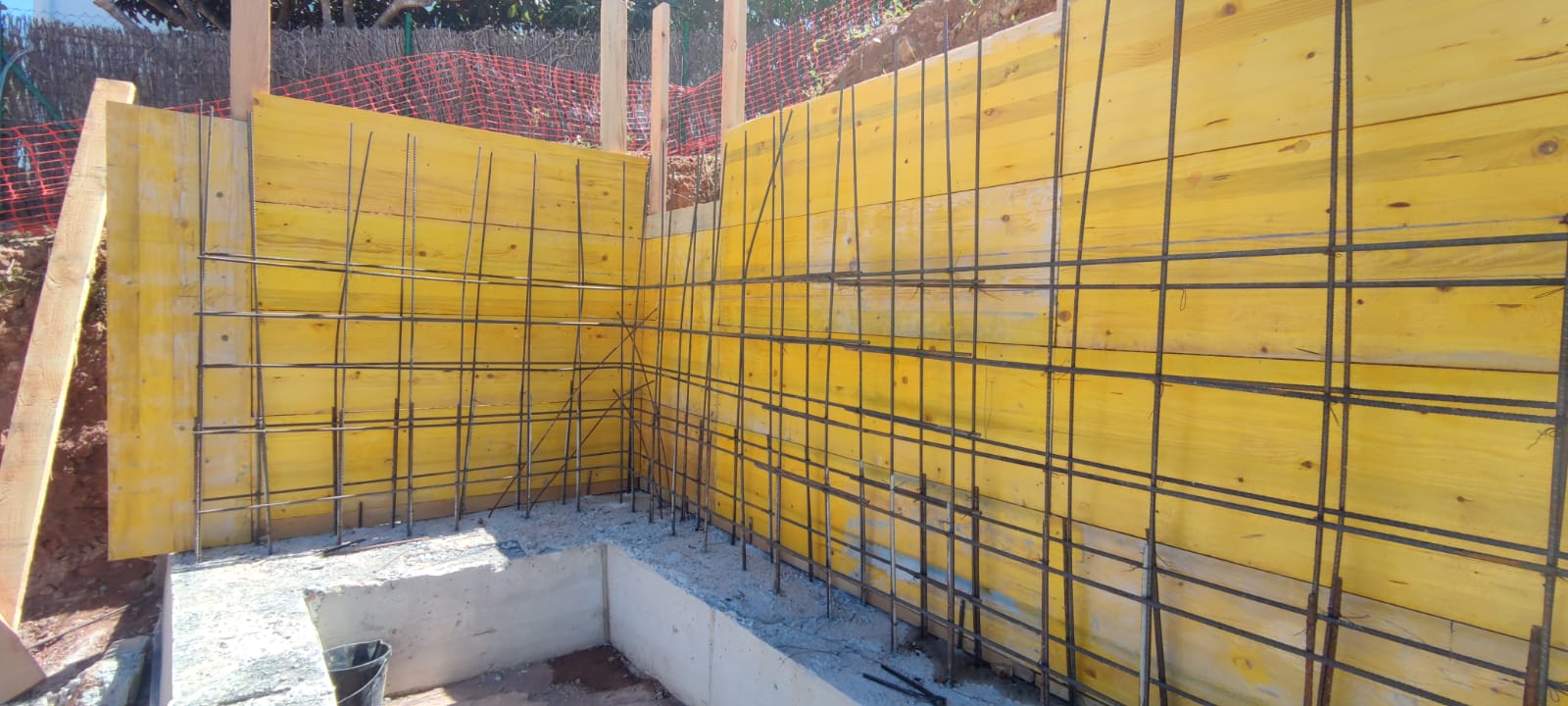

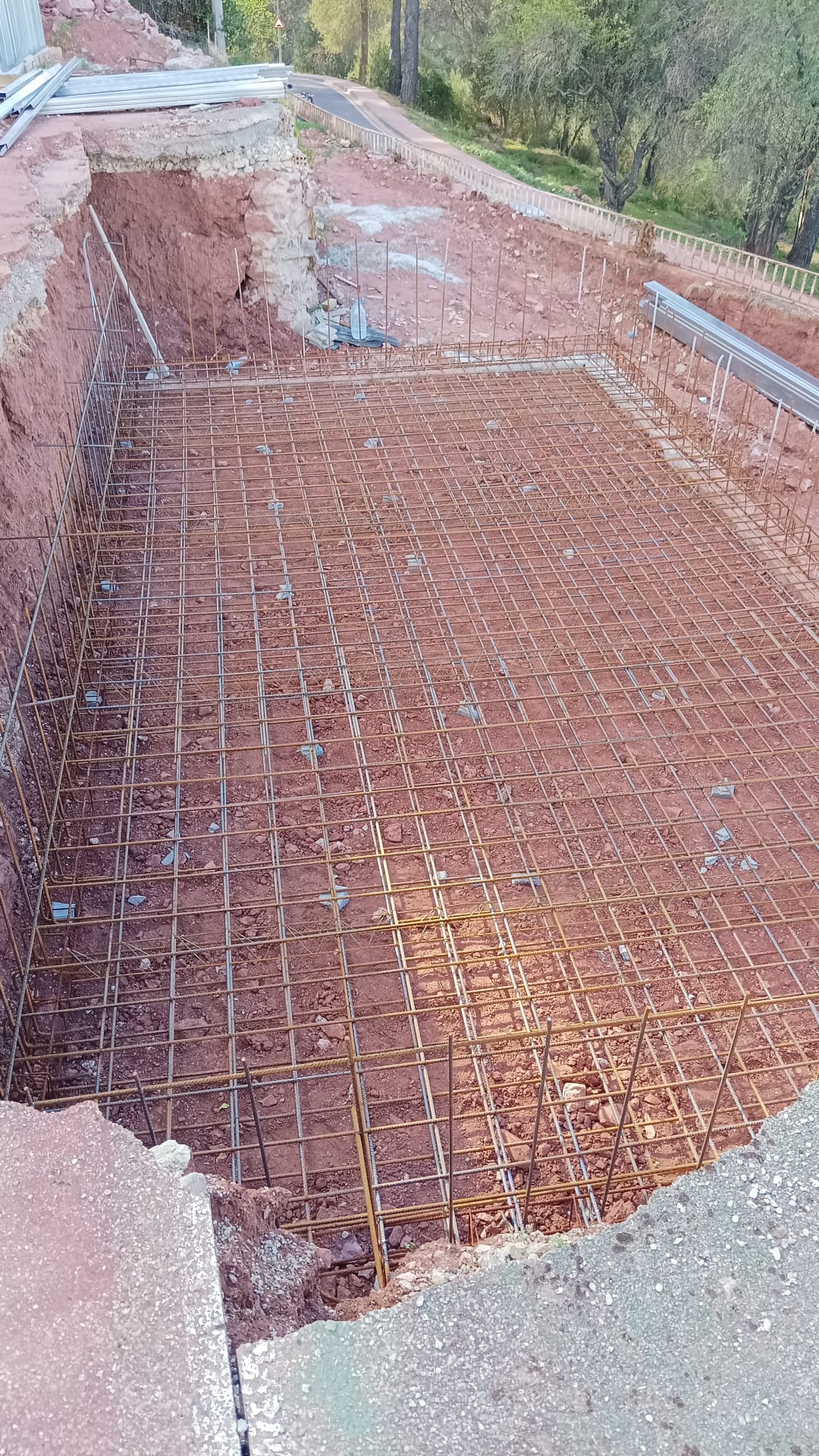

Encofrado de piscina, Septiembre 2025

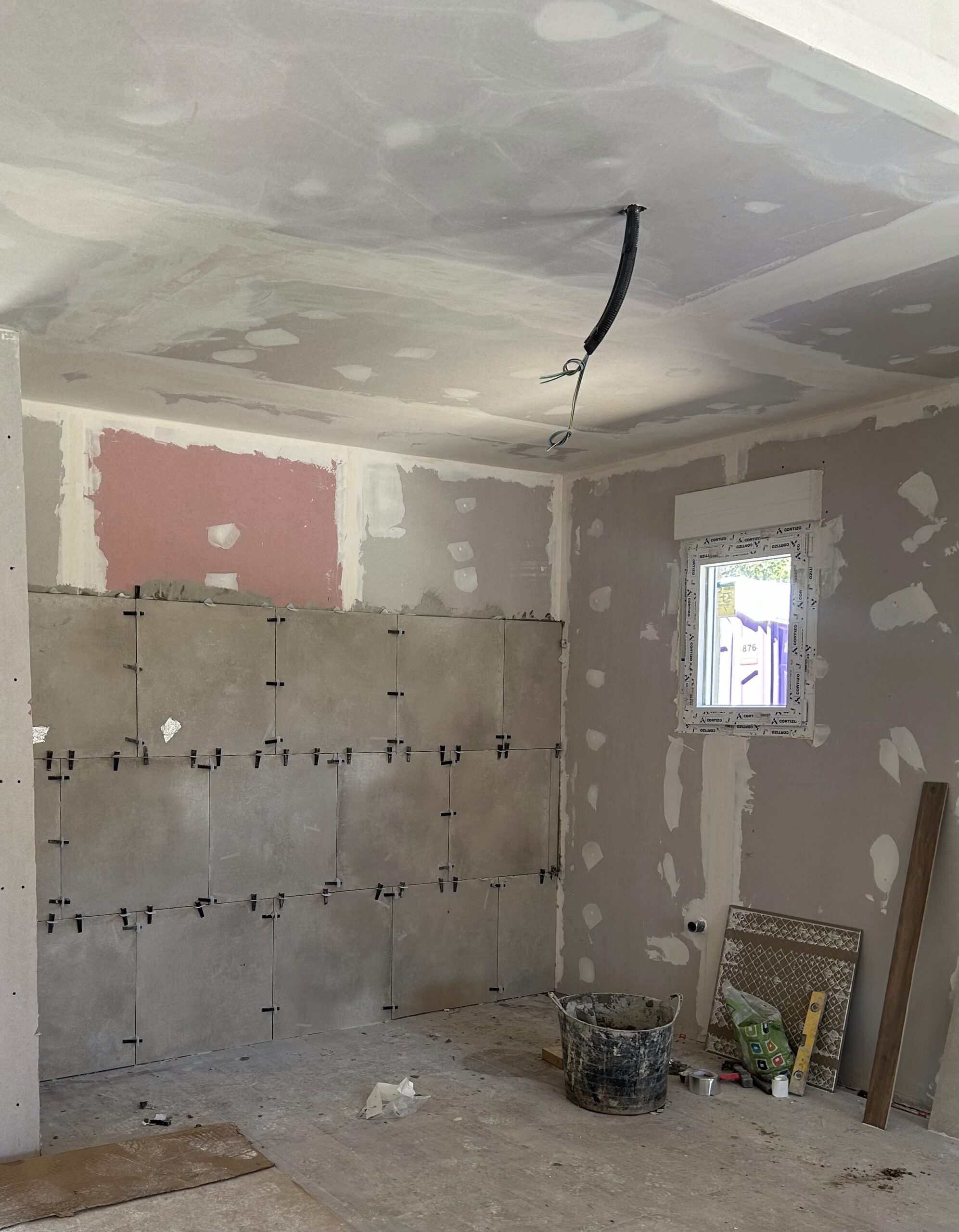

Interiores, Septiembre 2025
Interiores, Septiembre 2025
Interiores, Septiembre 2025
Interiores, Septiembre 2025

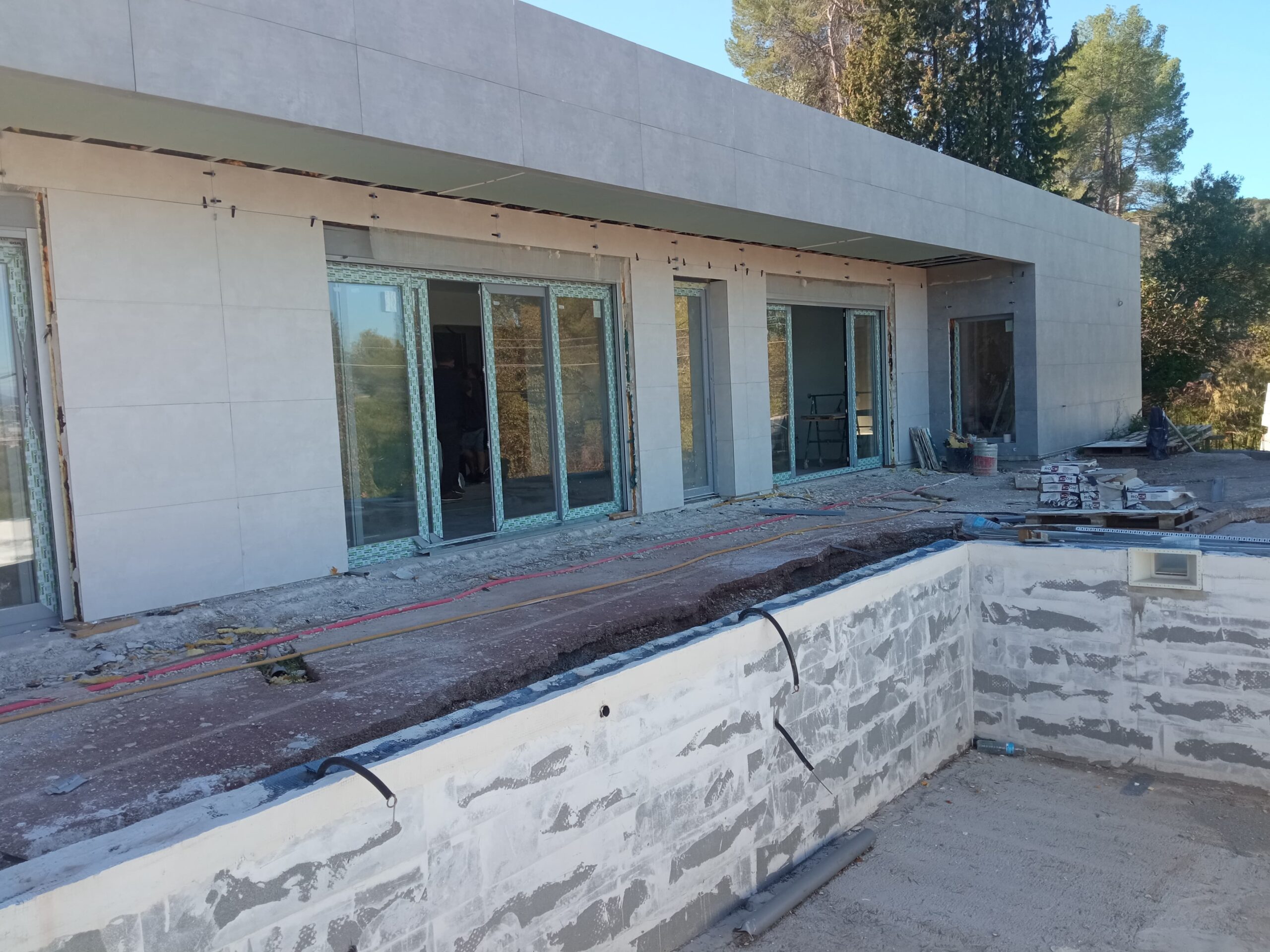

Colocación de puertas y ventanas, Octubre 2025

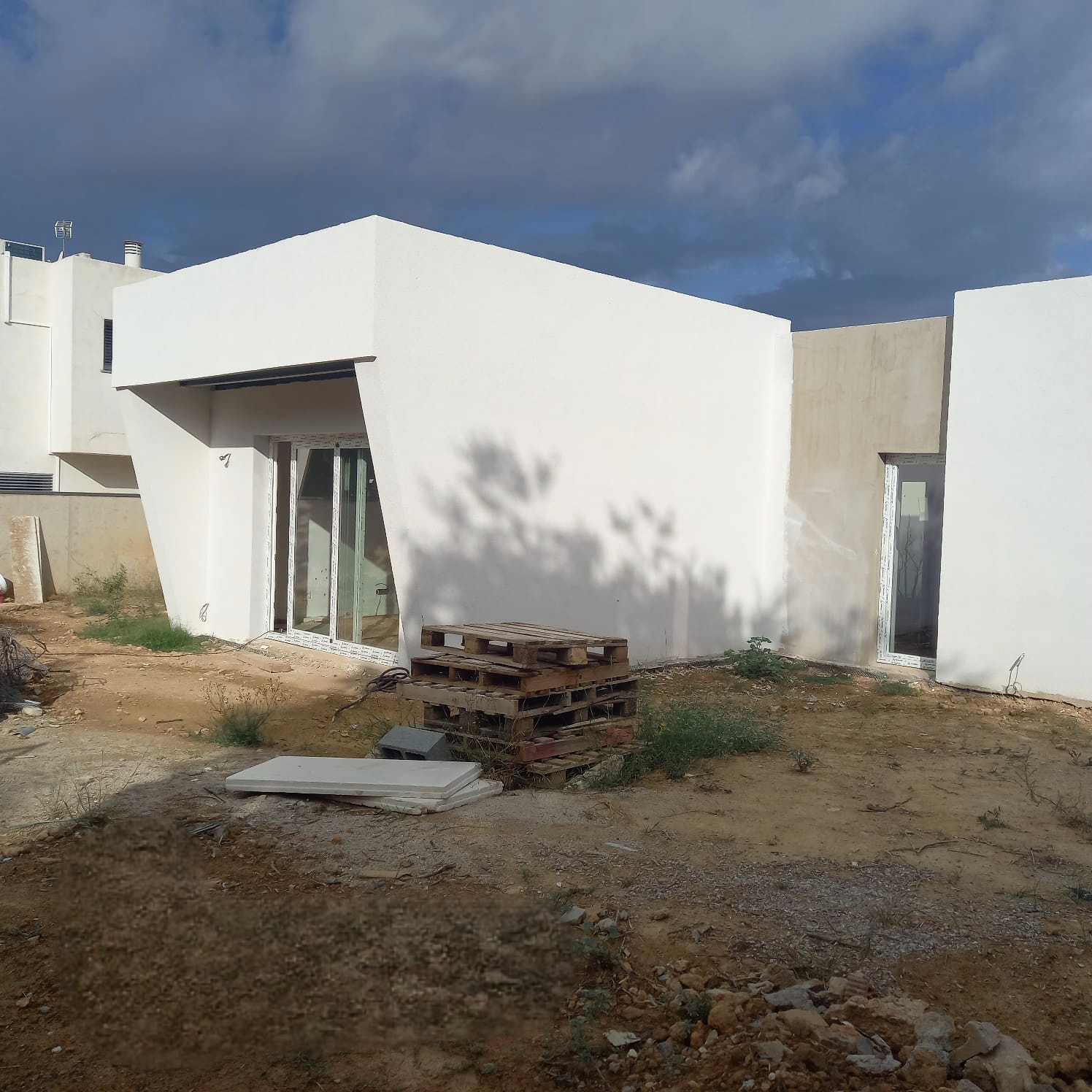

Casa finalizada, Marzo 2026
Casa finalizada, Marzo 2026
Casa finalizada, Marzo 2026
Casa finalizada, Marzo 2026
Casa finalizada, Marzo 2026
Casa finalizada, Marzo 2026
Casa finalizada, Marzo 2026
Casa finalizada, Marzo 2026
Casa finalizada, Marzo 2026
Casa finalizada, Marzo 2026
Casa finalizada, Marzo 2026
Casa finalizada, Marzo 2026
Casa finalizada, Marzo 2026
PROYECTO EN CASTELLVI

Movimiento de tierras, Enero 2025

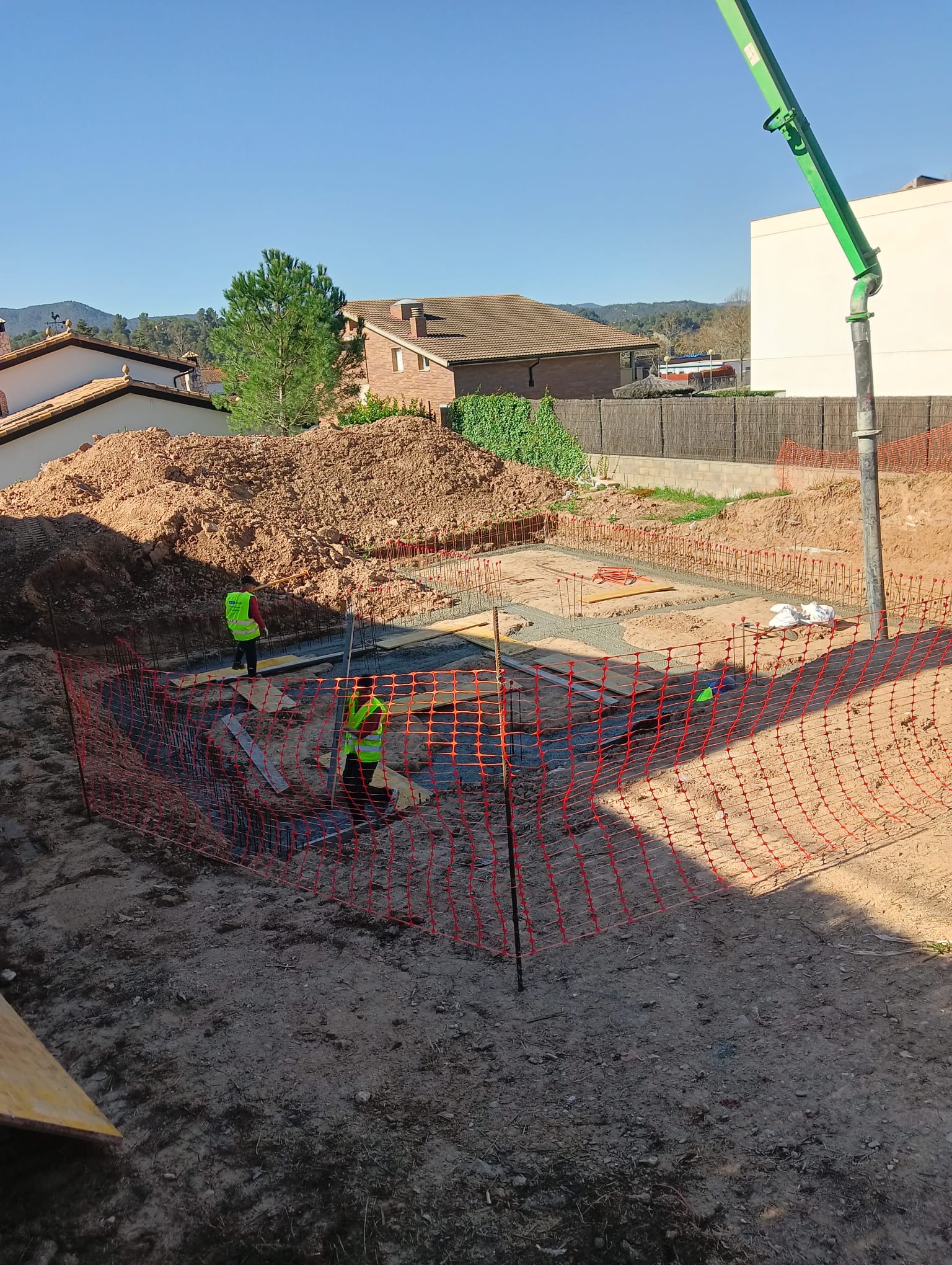

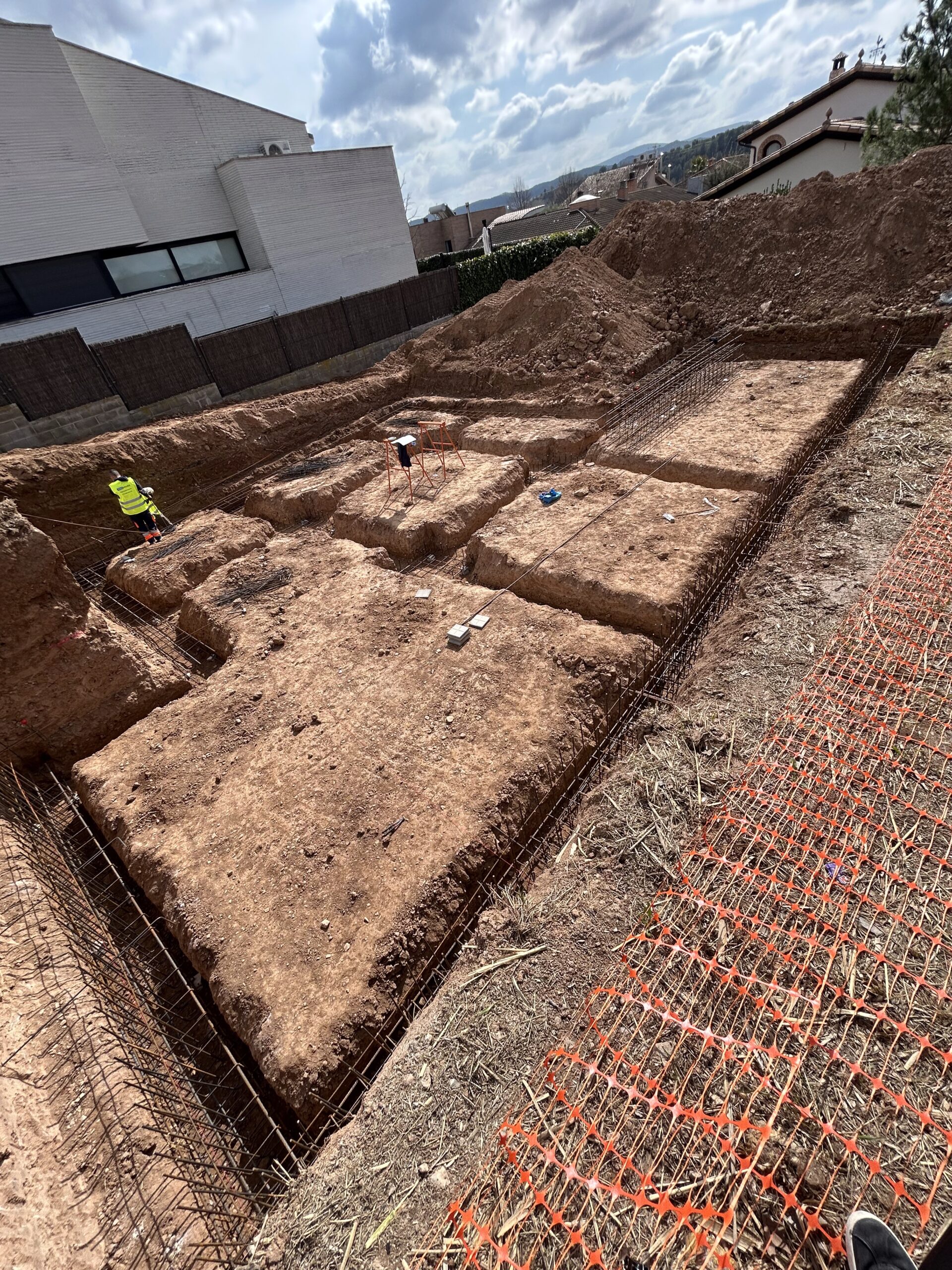

Preparación de cimentación, Enero 2025

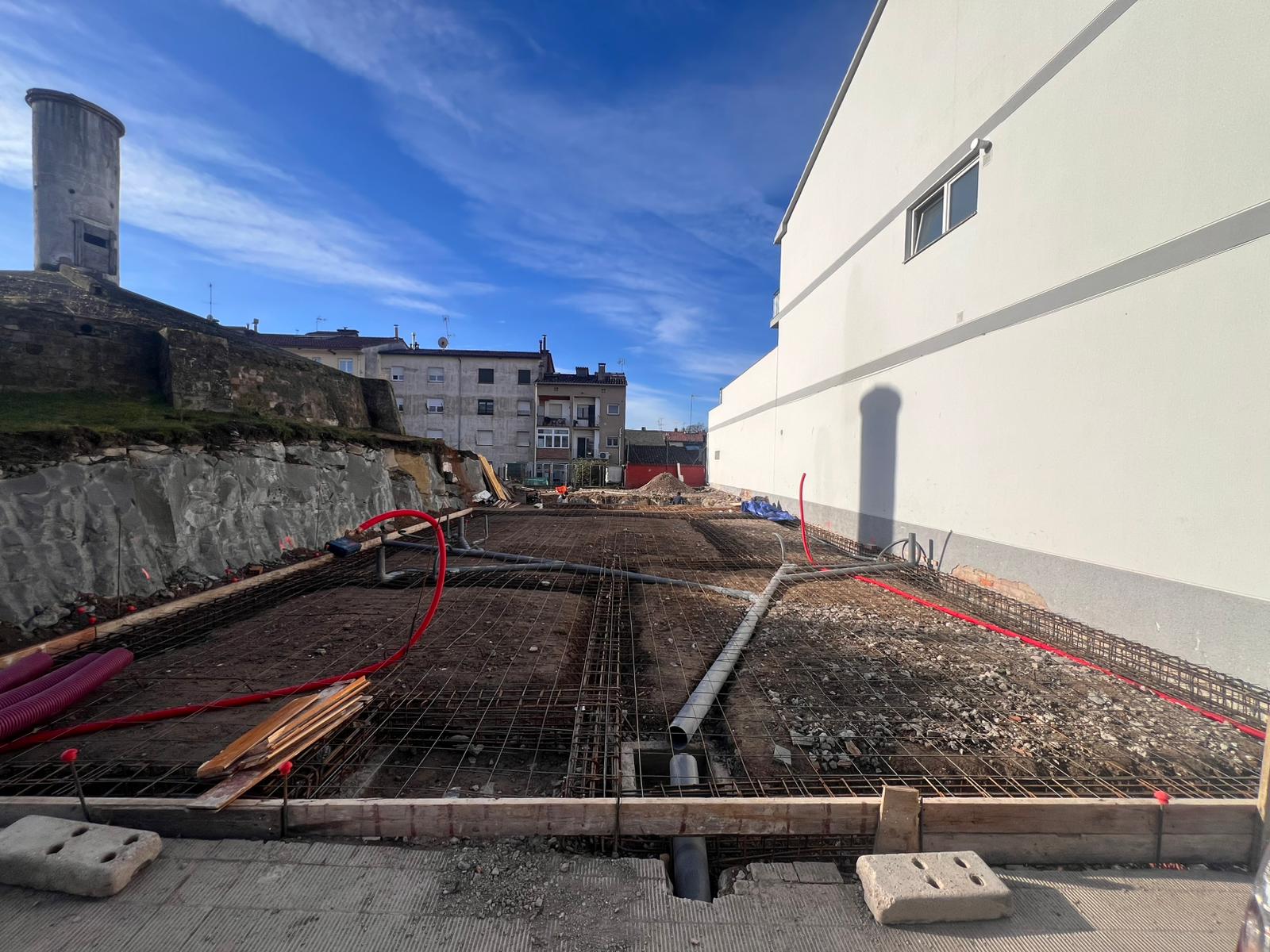

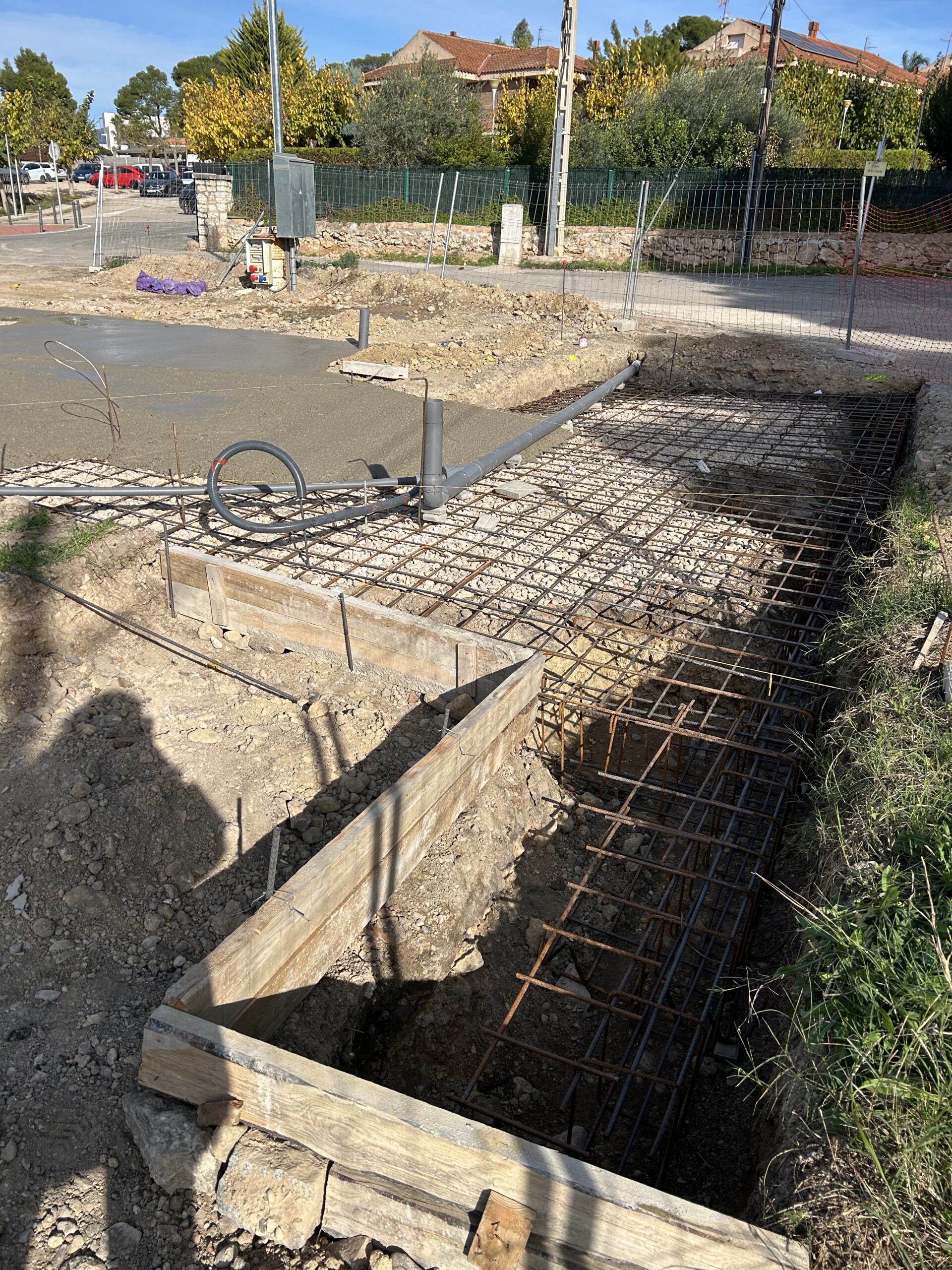

Hormigonado cimentación, Enero 2025

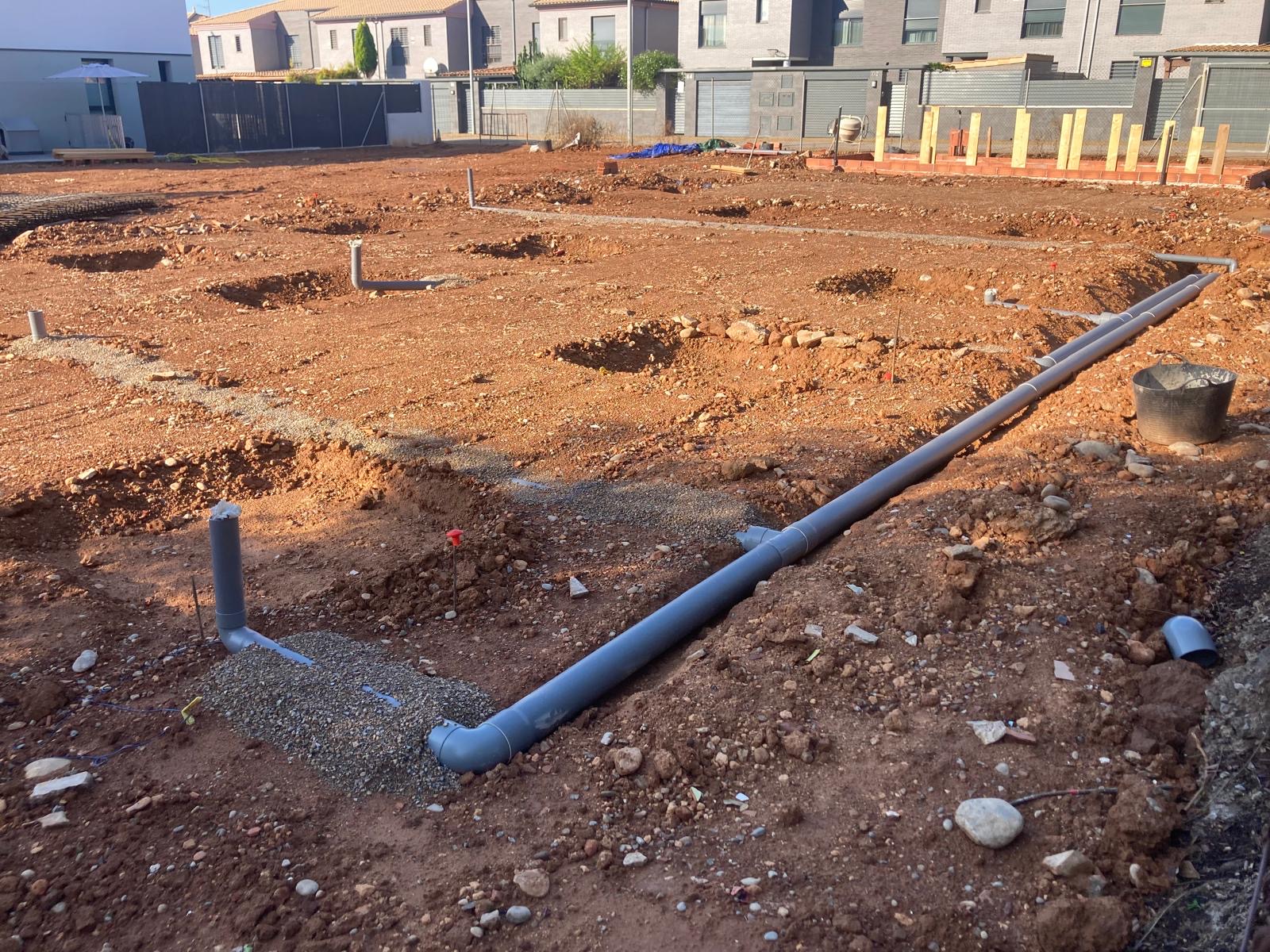

Preparación de tuberías, Enero 2025
Preparación de cimentación, Enero 2025
Preparación de cimentación, Enero 2025

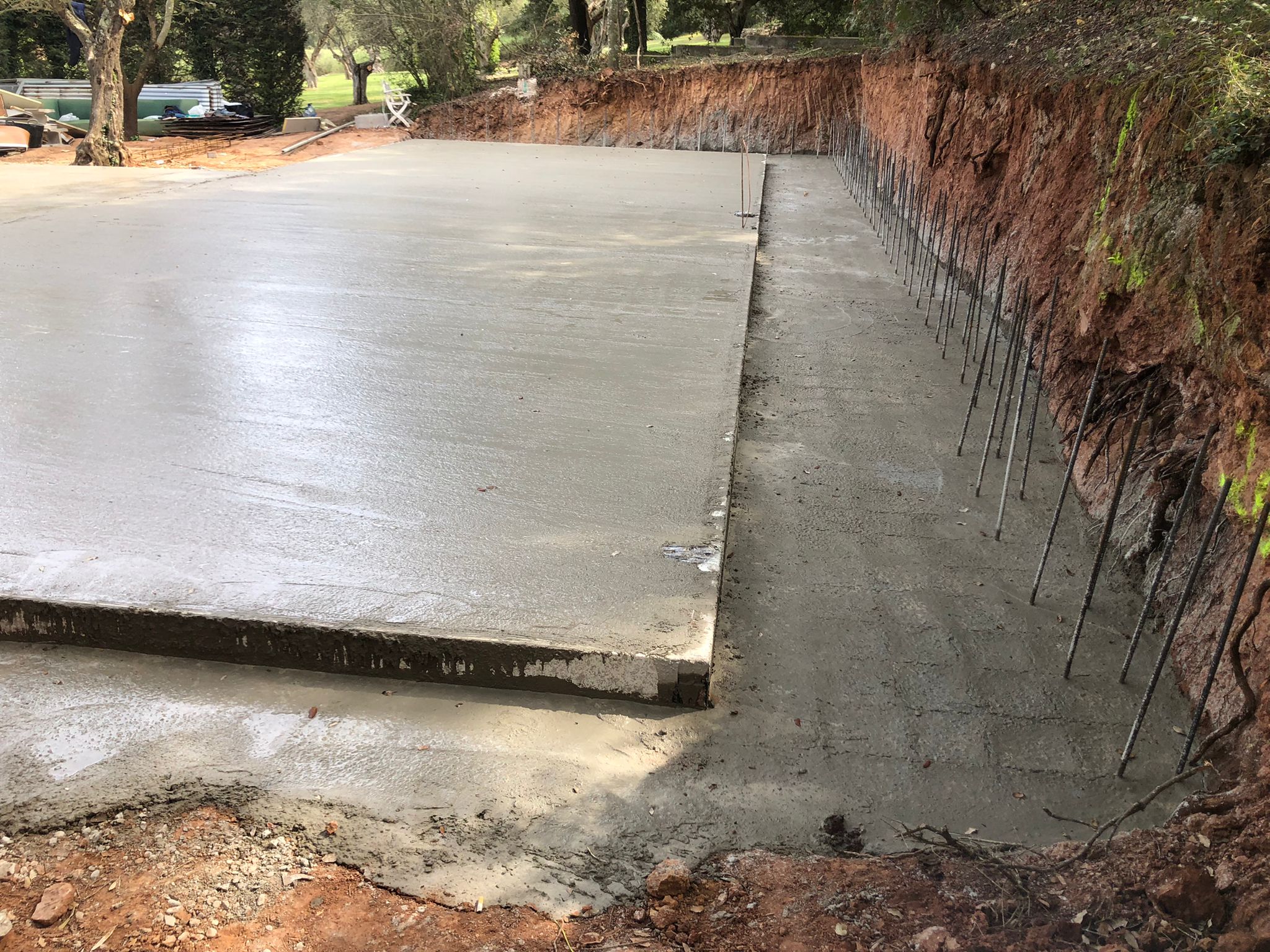

Hormigonado cimentación, Enero 2025

Colocación de estructura, Febrero 2025

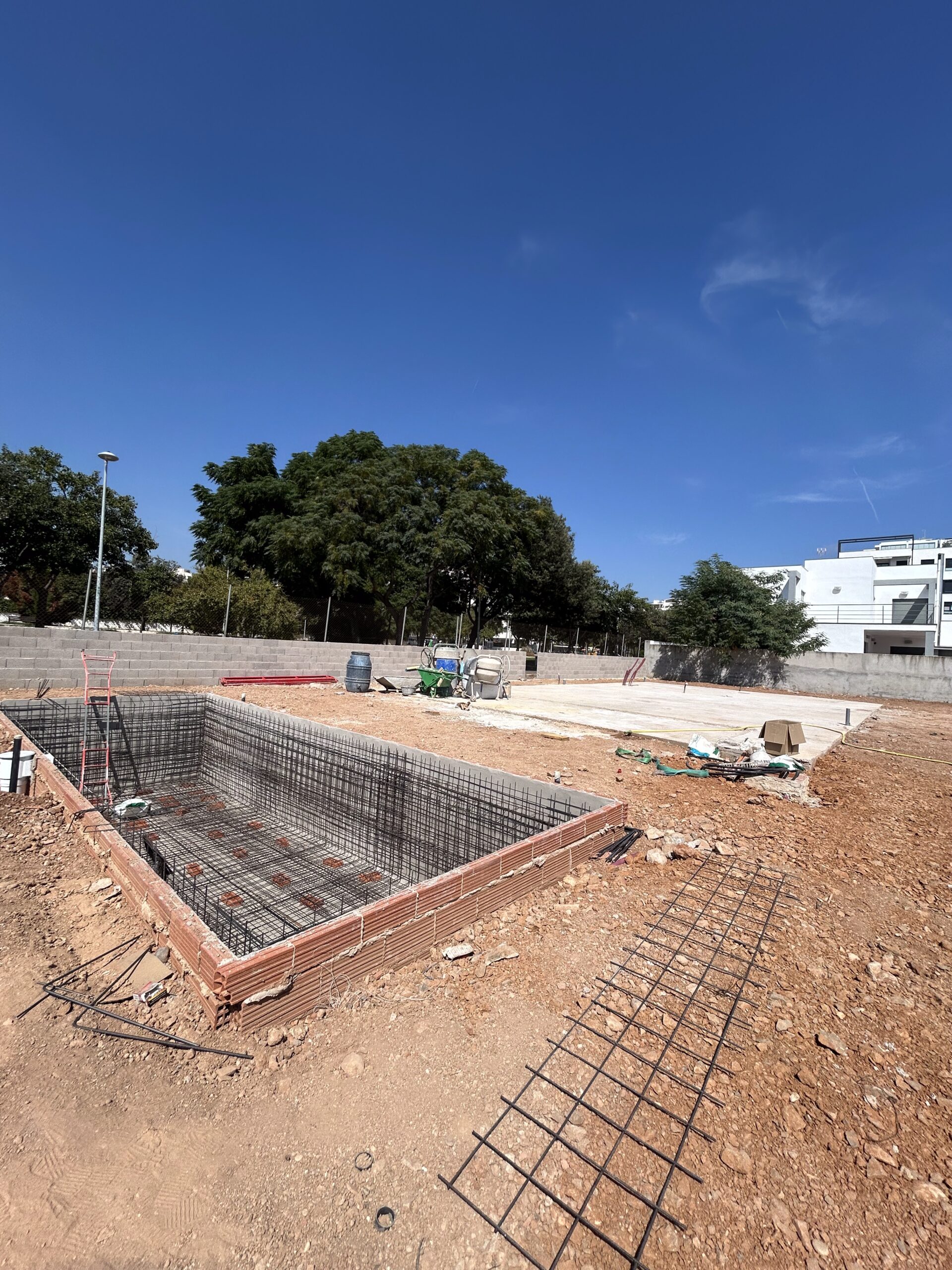

Preparación del encofrado de la piscina, Febrero 2025
Revestimiento de la membrana exterior, Febrero 2025
Revestimiento de OSB, Febrero 2025
Revestimiento OSB, Febrero 2025
Colocación de la membrana exterior, Marzo 2025

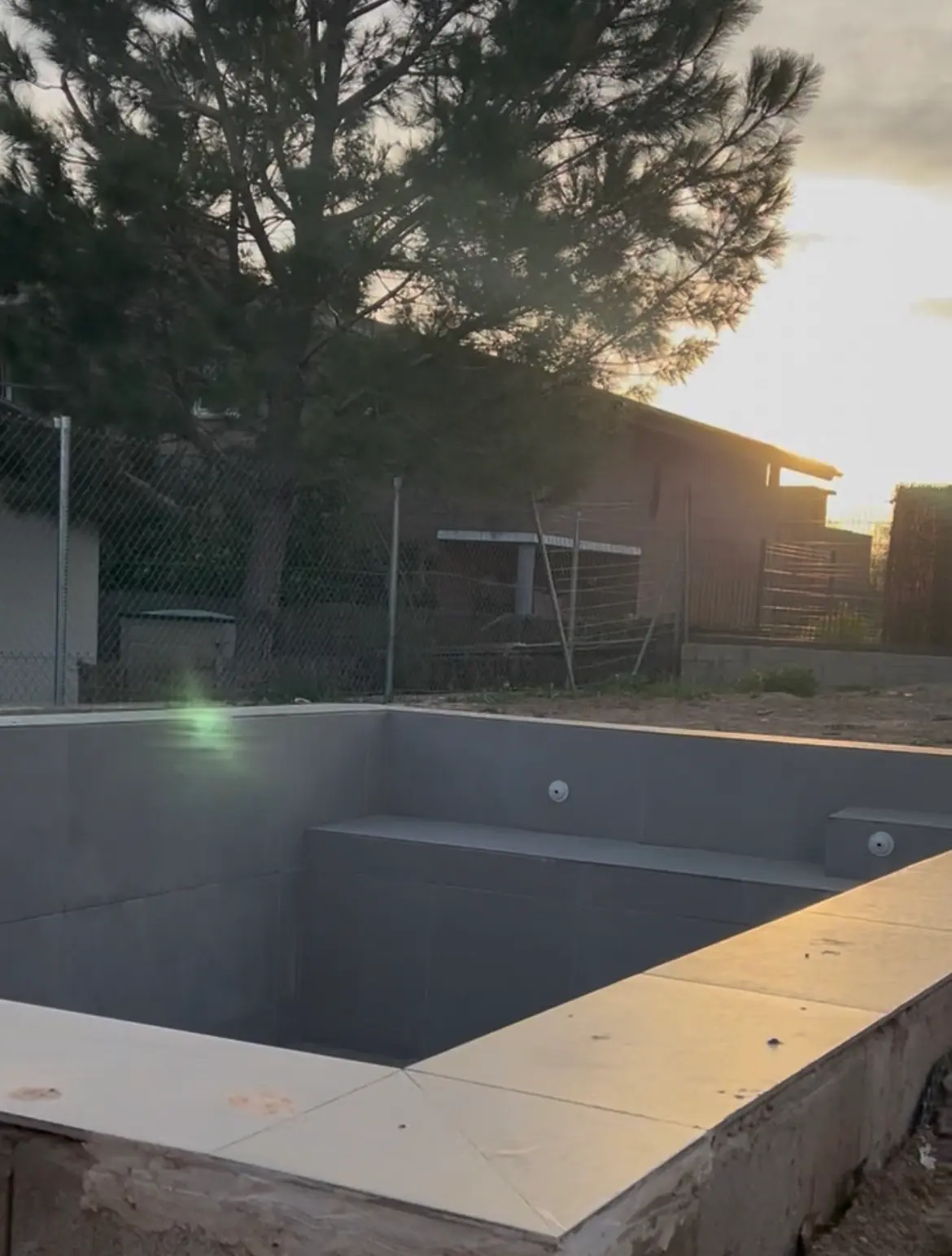

Piscina hormigonada, Abril 2025
Colocación de puertas ventanas, Abril 2025
Colocación de escalones en la piscina, Abril 2025
Muros exteriores, Mayo 2025

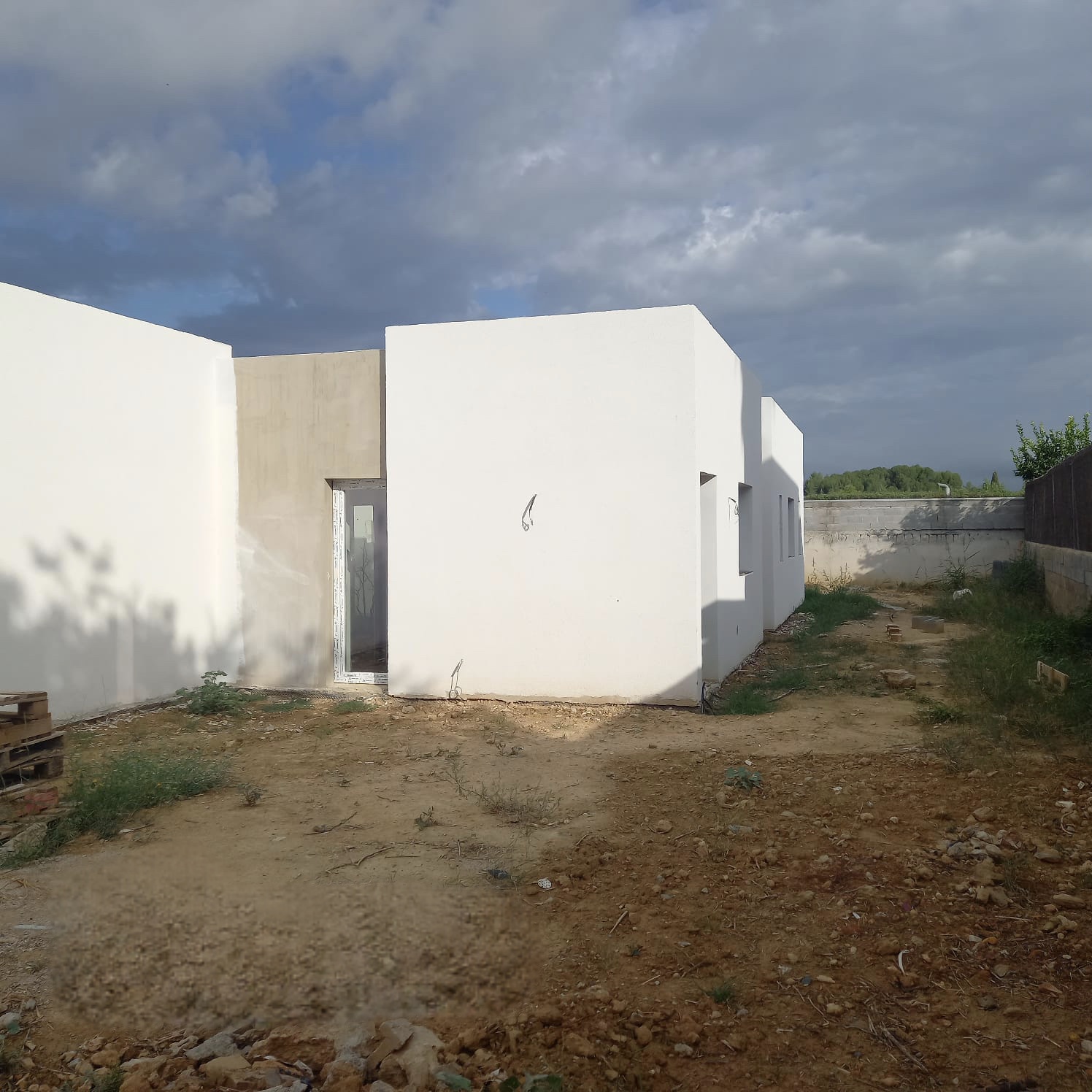

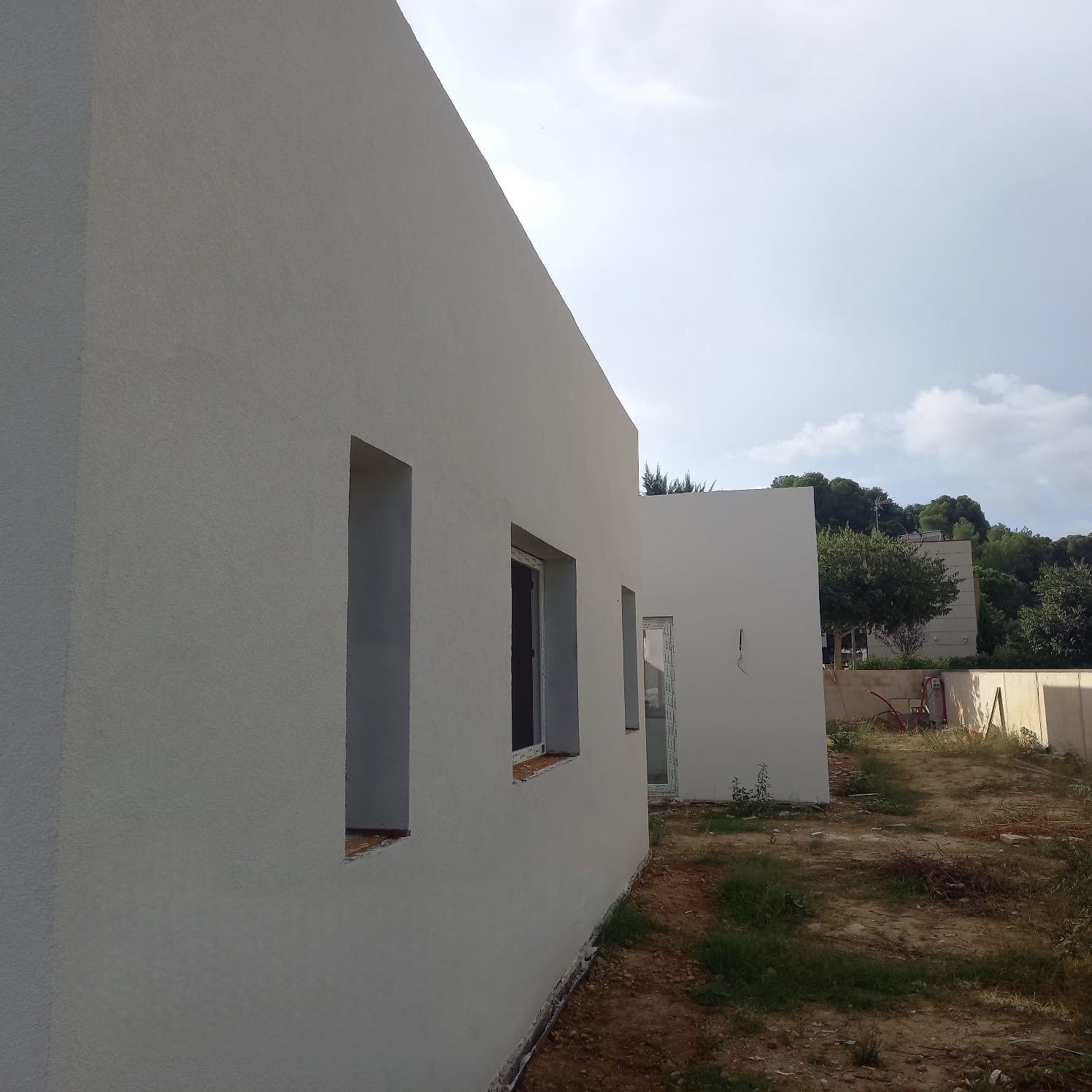

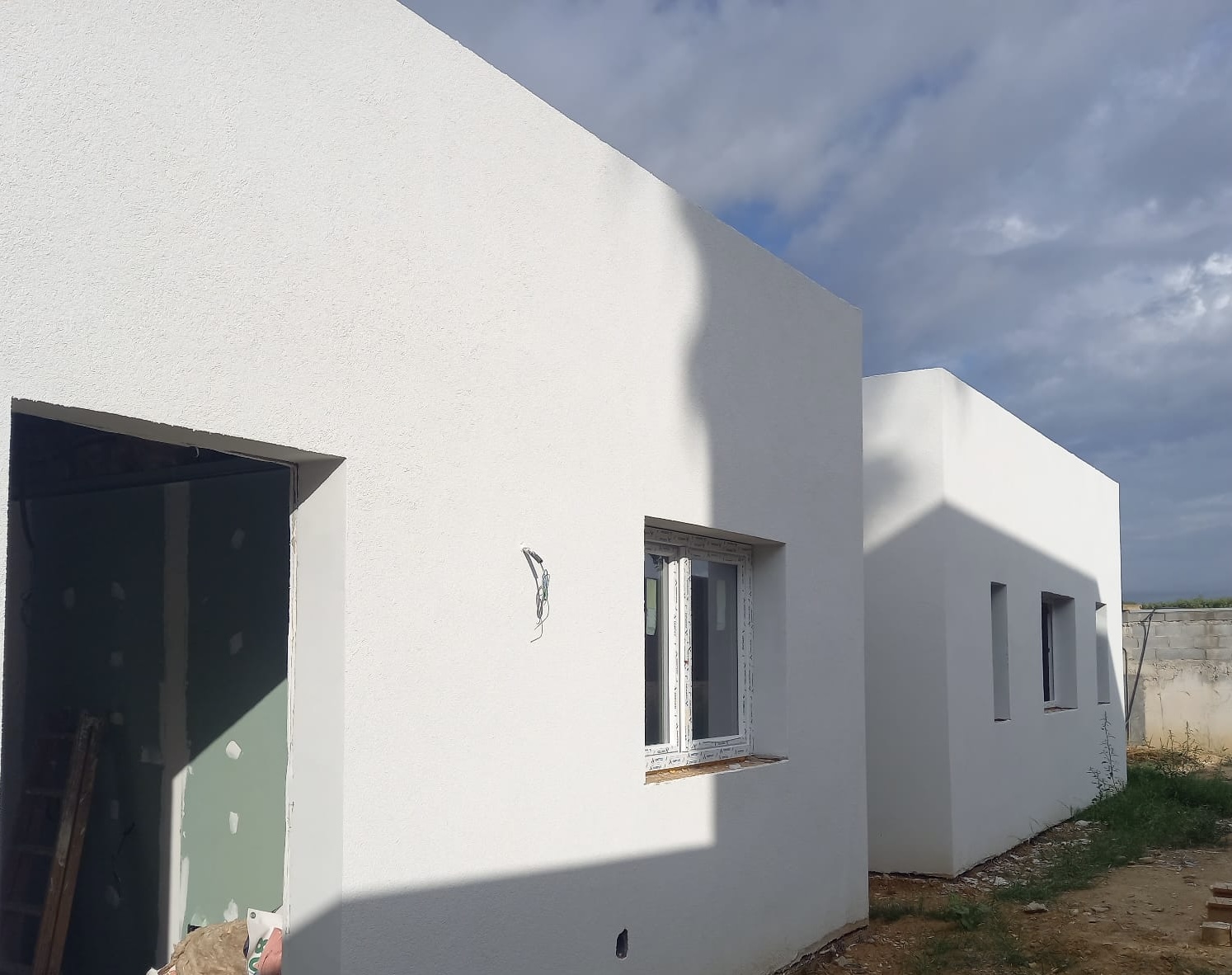

Exterior terminado, Junio 2025
Exterior terminado, Junio 2025
Exterior terminado, Junio 2025

Carpinteria interior y acabados finales terminados, Julio 2025
Carpinteria interior y acabados finales terminados, Julio 2025
Carpinteria interior y acabados finales terminados, Julio 2025
Carpinteria interior y acabados finales terminados, Julio 2025
Carpinteria interior y acabados finales terminados, Julio 2025
Carpinteria interior y acabados finales terminados, Julio 2025
Carpinteria interior y acabados finales terminados, Julio 2025
Carpinteria interior y acabados finales terminados, Julio 2025
Carpinteria interior y acabados finales terminados, Julio 2025
PROYECTO EN CASTELLÓN

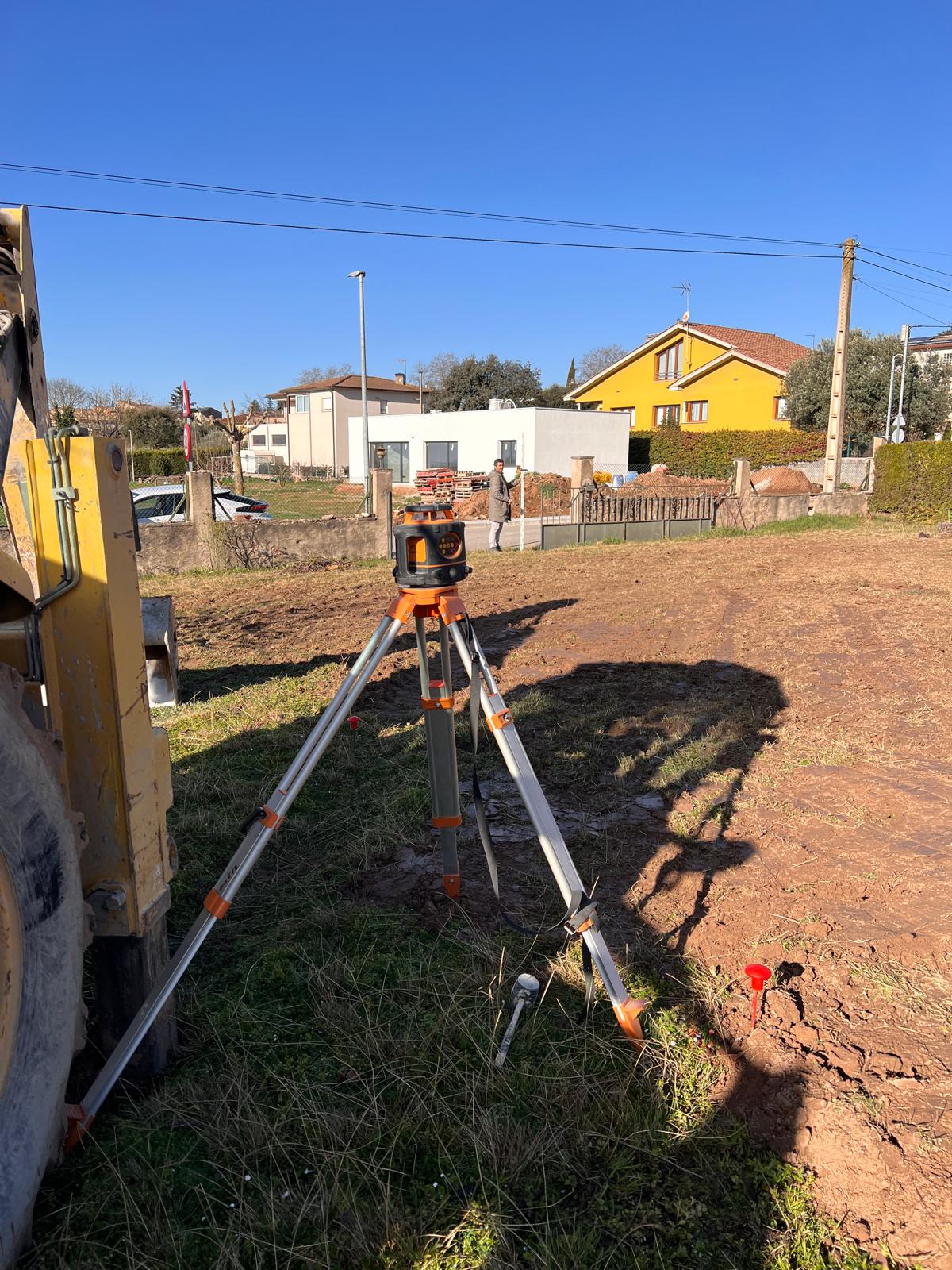

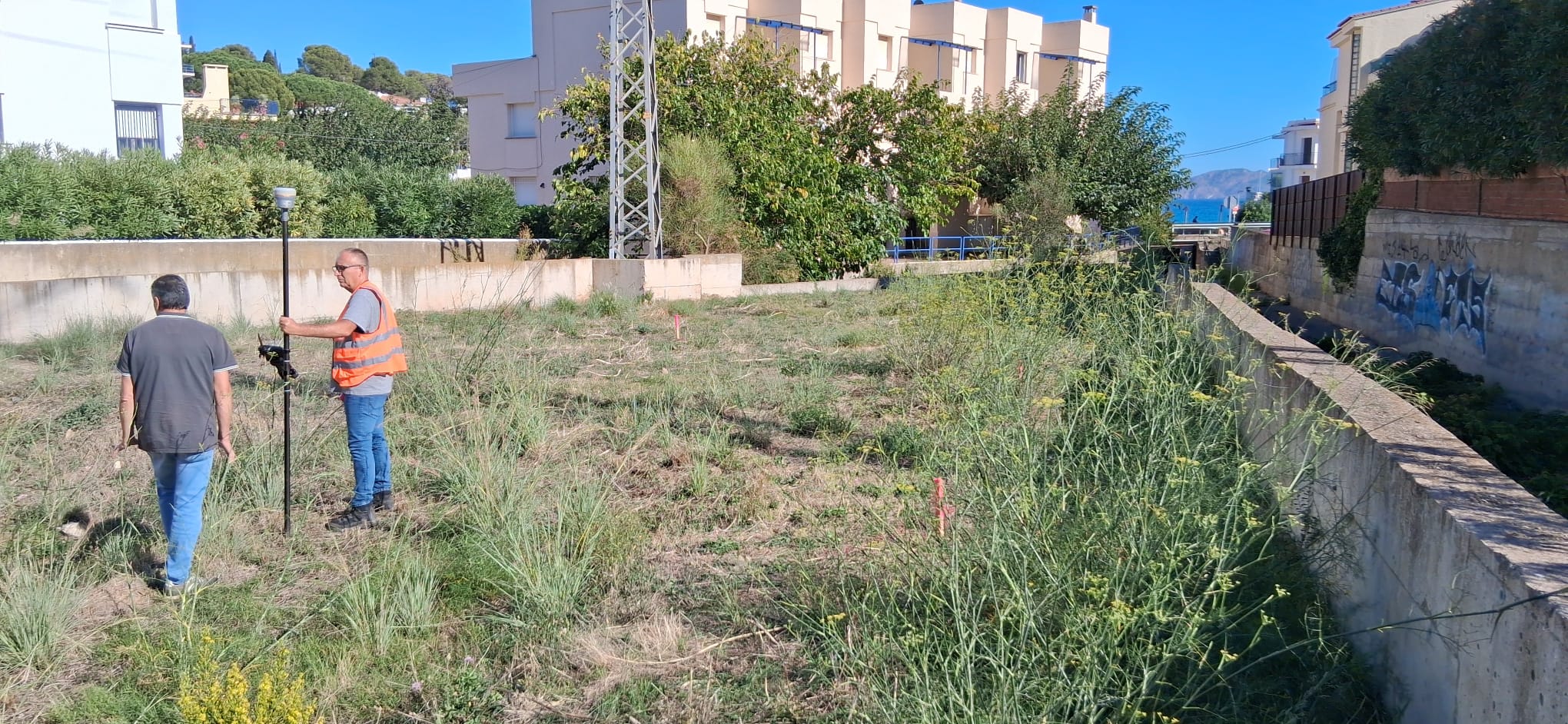

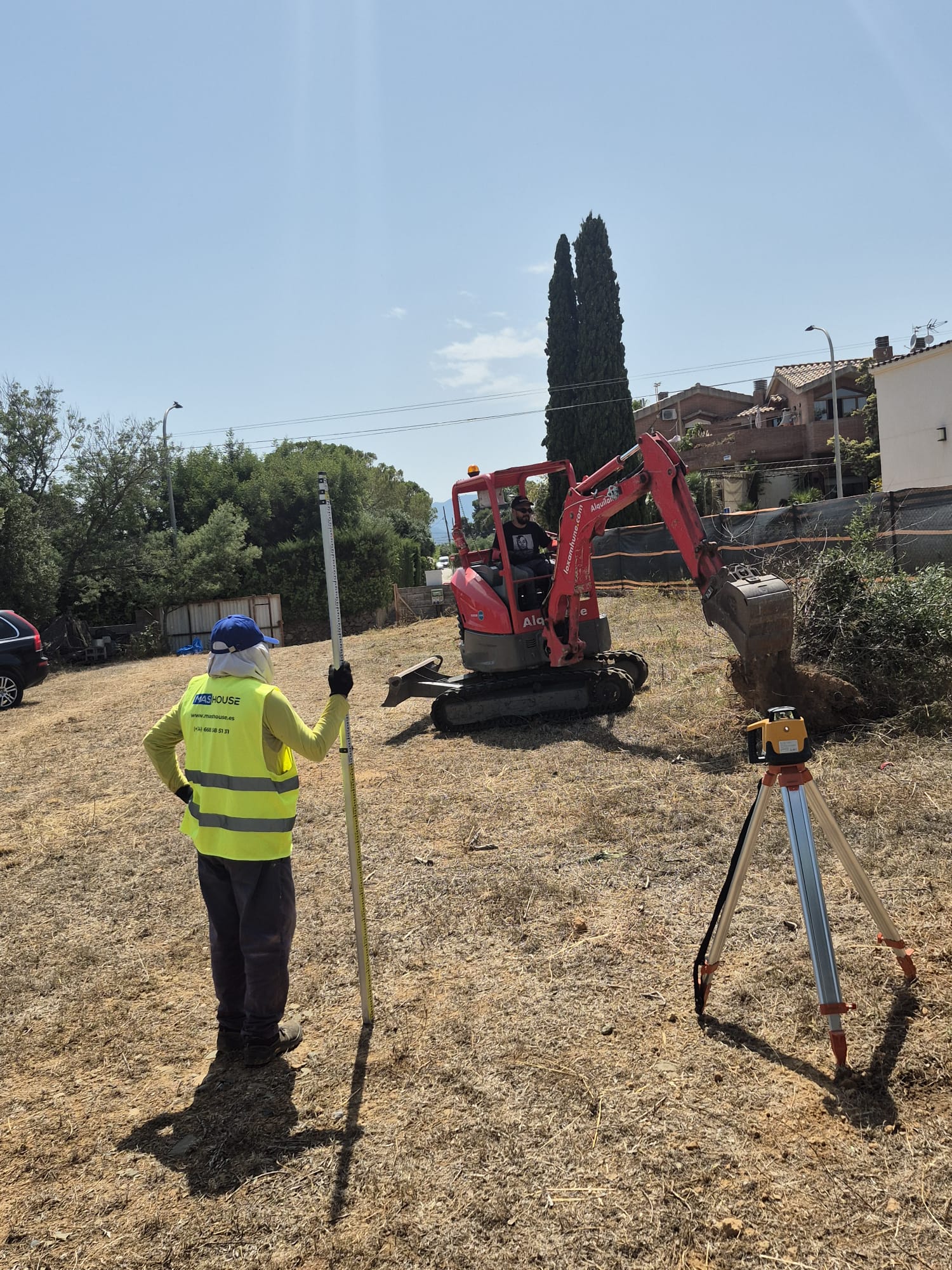

Visita Parcela, Julio 2025
Limpieza de suelos, Agosto 2025
Movimiento de tierras, Agosto 2025

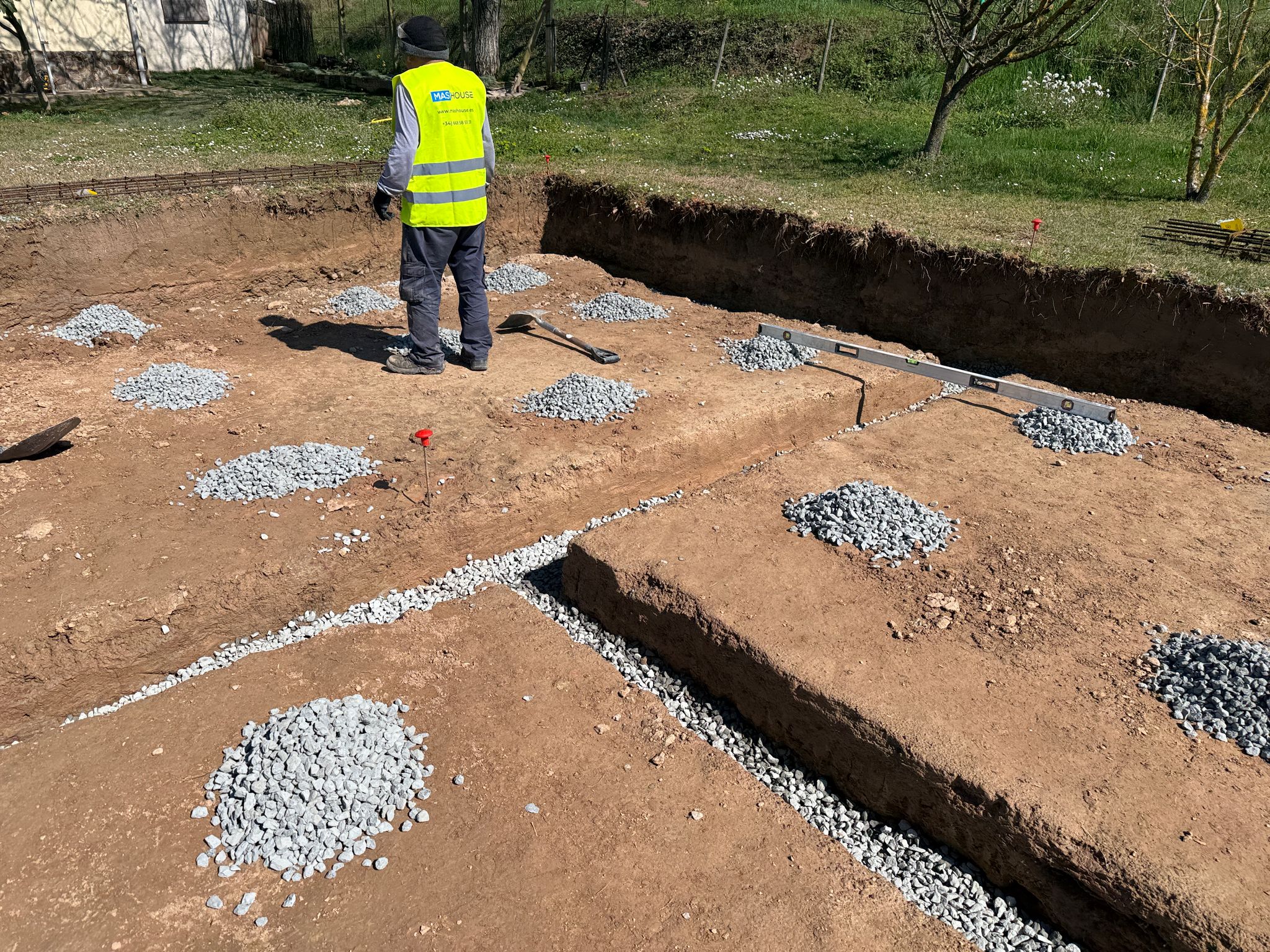

Preparación de cimentación, Agosto 2025

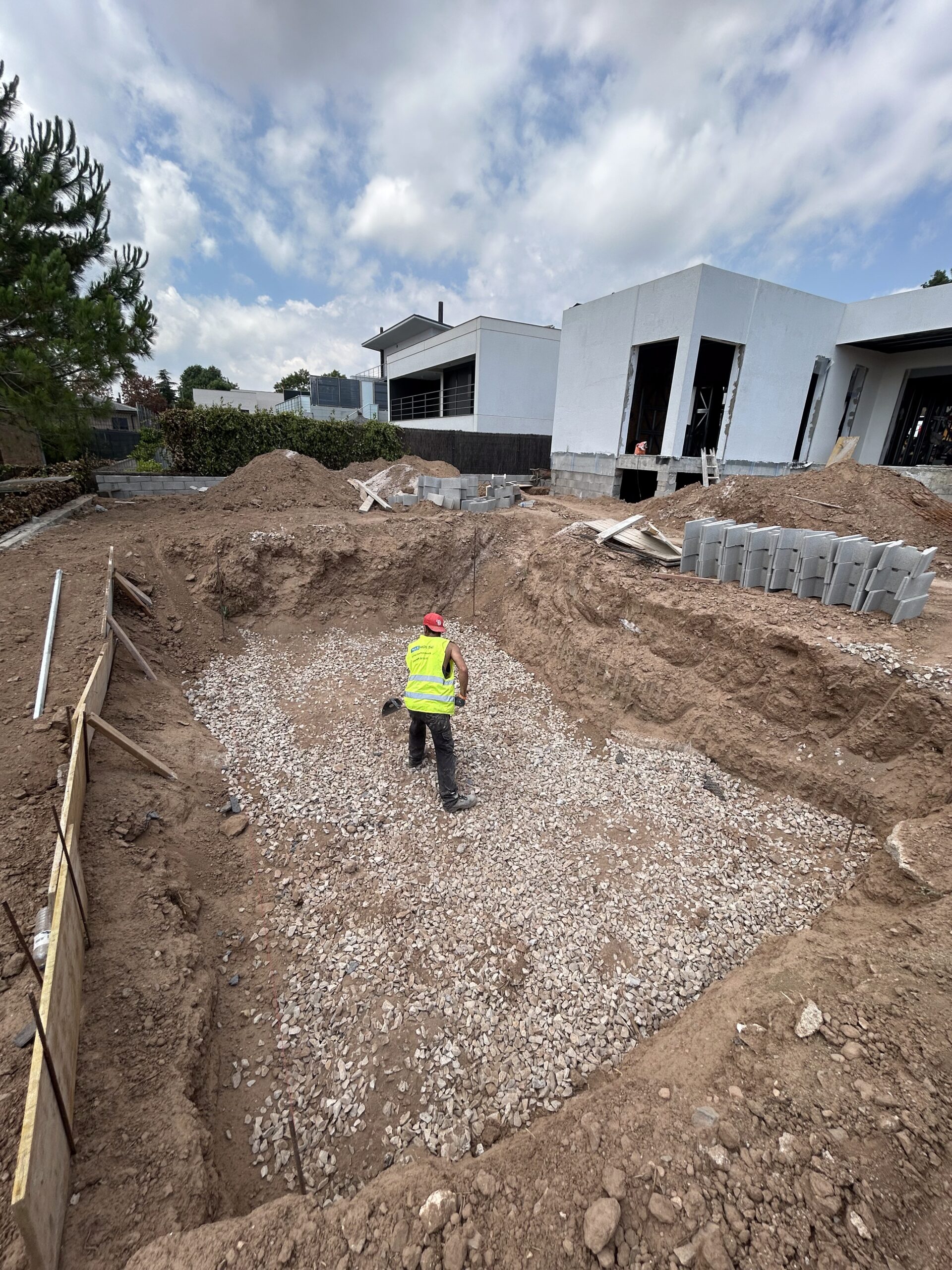

Preparación de encofrado de piscina, Agosto 2025
Preparación del encofrado de piscina, Septiembre 2025
Hormigonado cimentación, Septiembre 2025
Preparación de encofrado de piscina y hormigonado cimentación, septiembre 2025
Encofrado de piscina, Octubre 2025

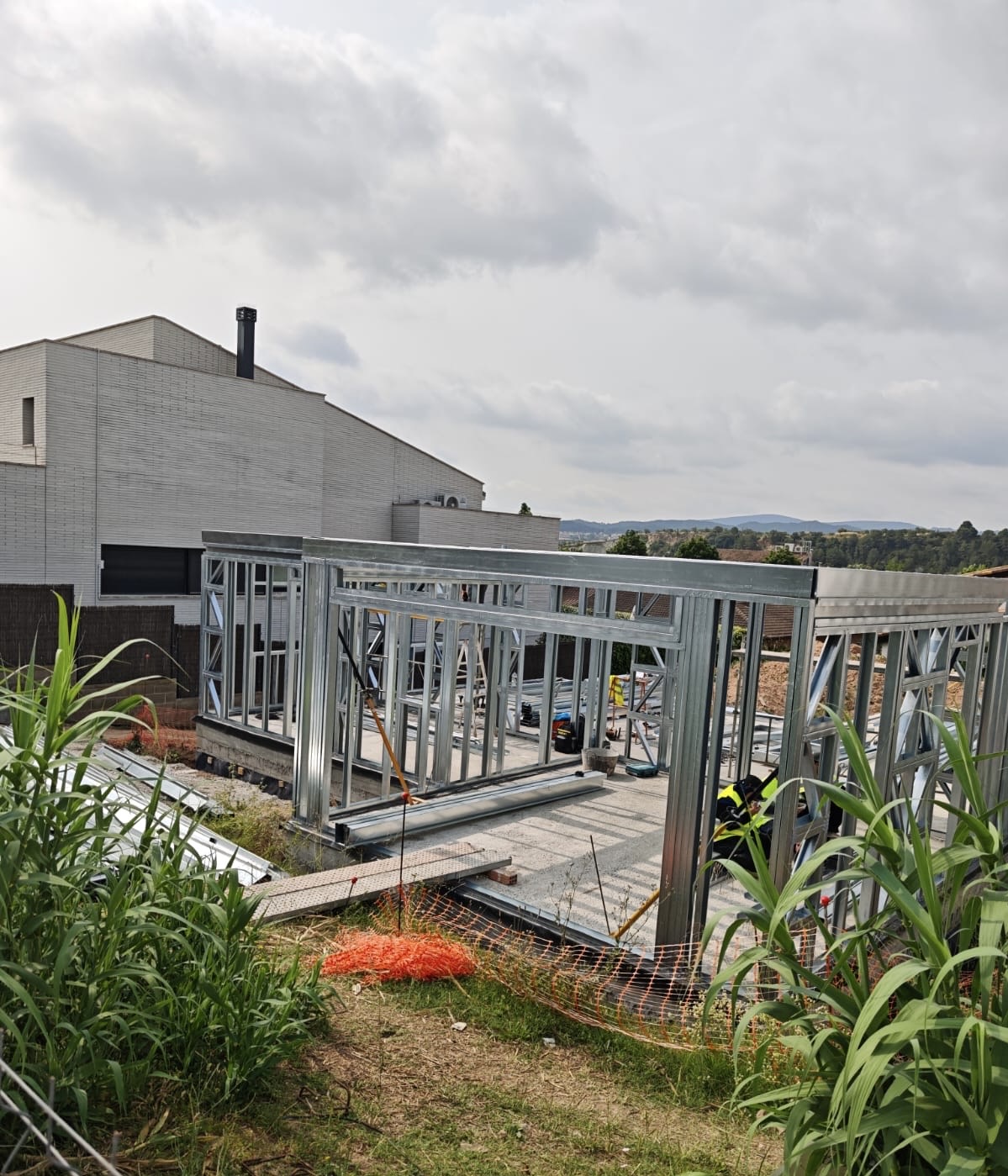

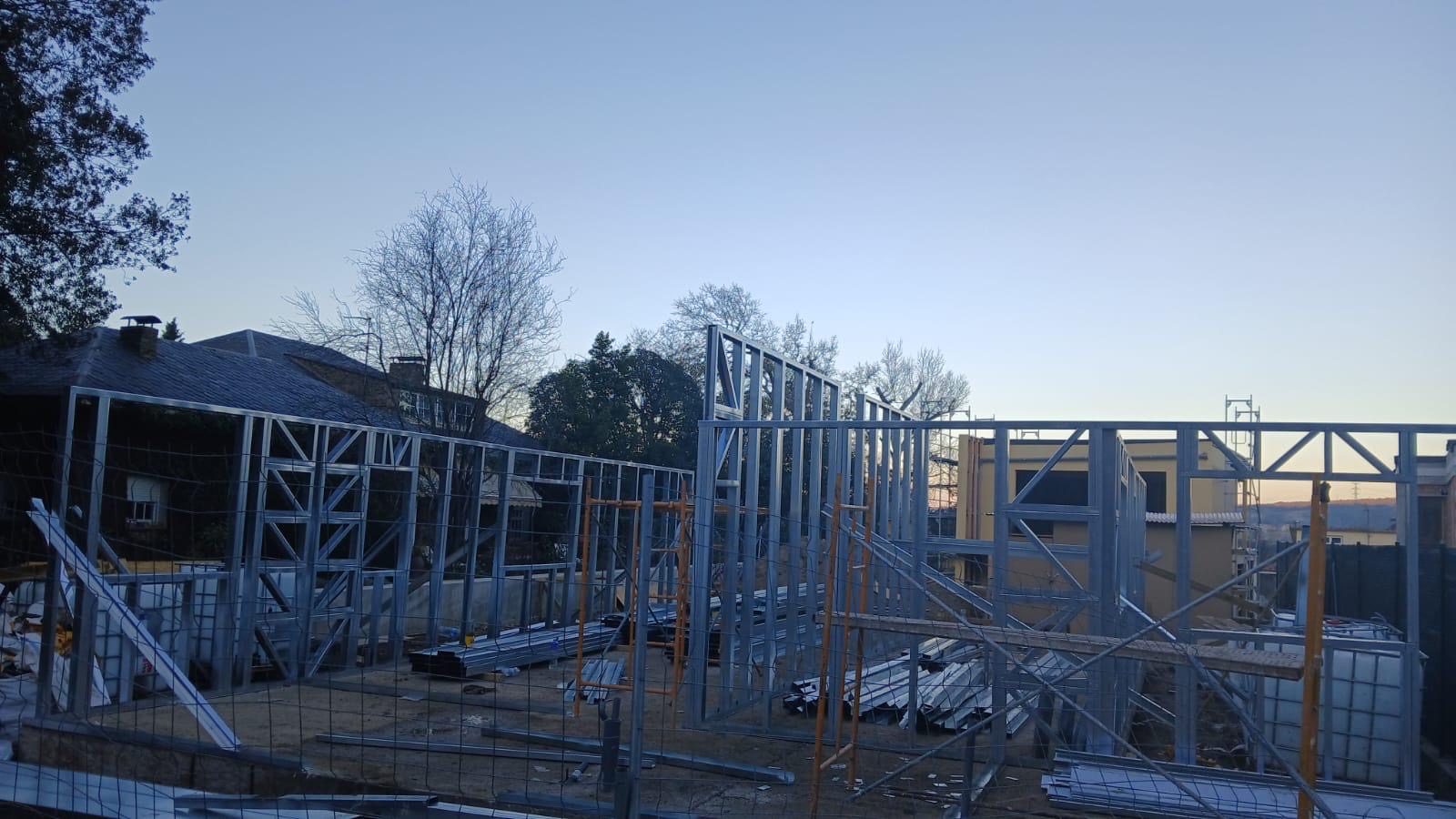

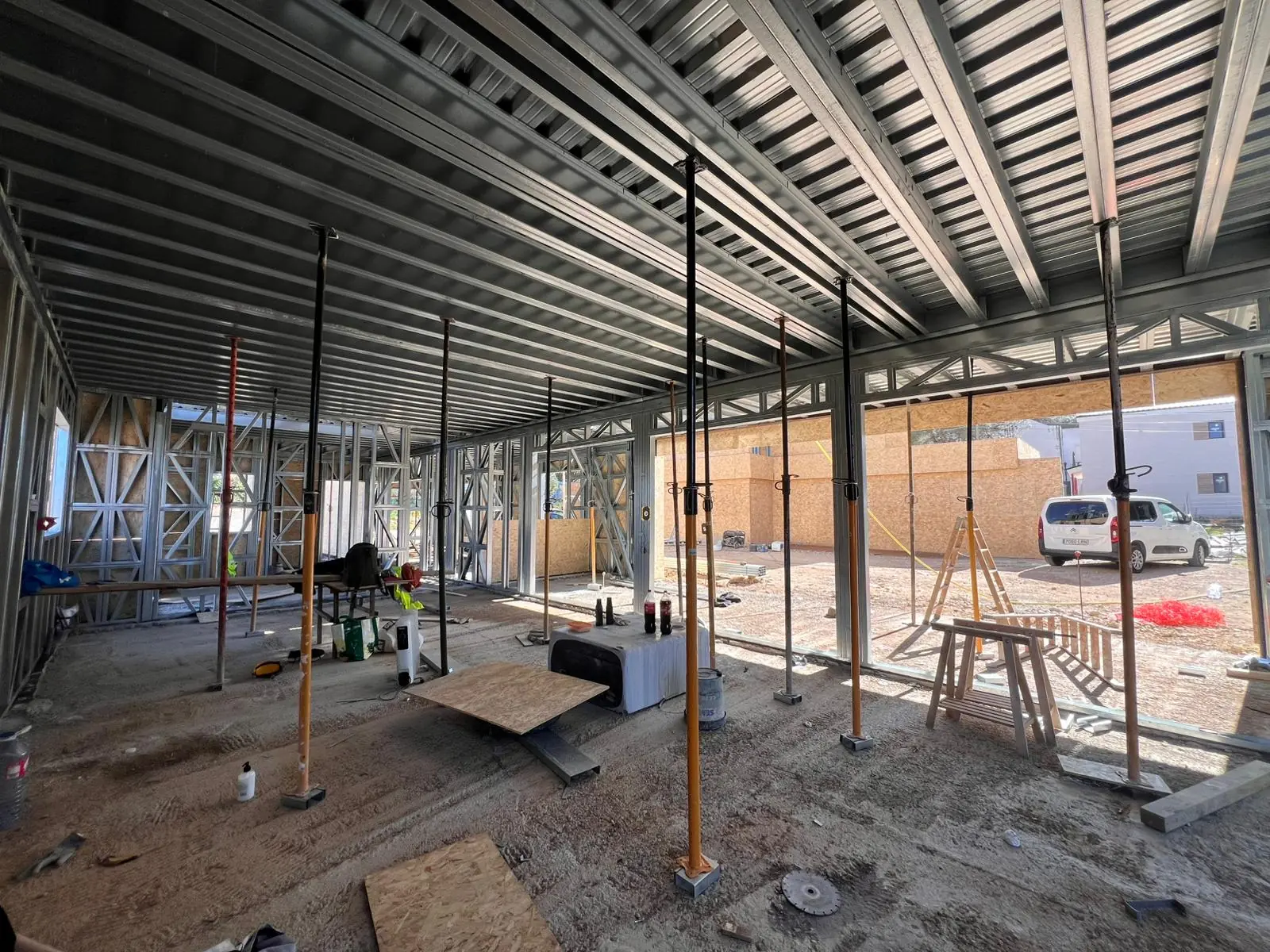

Montando estructura de Steel Frame, Octubre 2025
Montando estructura de Steel Frame, Octubre 2025
Montando estructura de Steel Frame, Octubre 2025
Montando estructura de Steel Frame, Octubre 2025
Montando estructura de Steel Frame, Octubre 2025
Revestimiento de paredes, Noviembre 2025
Revestimiento de paredes, Noviembre 2025
Revestimiento de paredes, Noviembre 2025
Hormigonado de techo, Diciembre 2025
Hormigonado de techo, Diciembre 2025
Hormigonado de techo, Diciembre 2025
Colocación de membrana exterior, Enero 2026
Colocación de membrana exterior, Enero 2026
Colocación de membrana exterior, Enero 2026
Colocación de membrana exterior, Febrero 2026
Autonivelante de hormigon, Marzo 2026
Montaje de laca de roca, Marzo 2026
Montaje de instalaciones eléctricas y sanitarias, Abril 2026
PROYECTO EN BOTARELL
Marcación e inicio de obras, Julio 2025
Preparación de encofrado, Julio 2025

Cimentación, Agosto 2025
Cimentación terminada, Agosto 2025

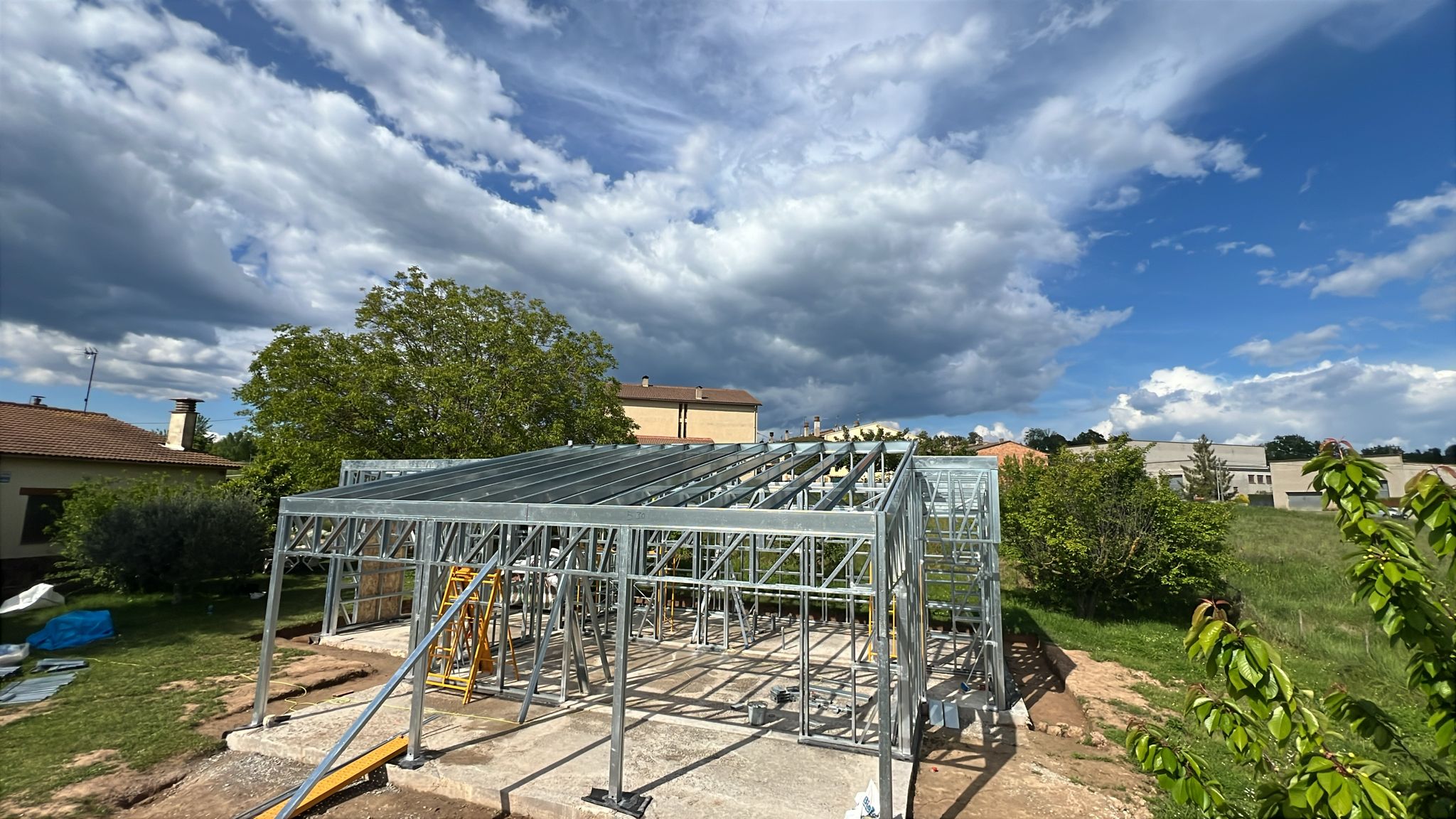

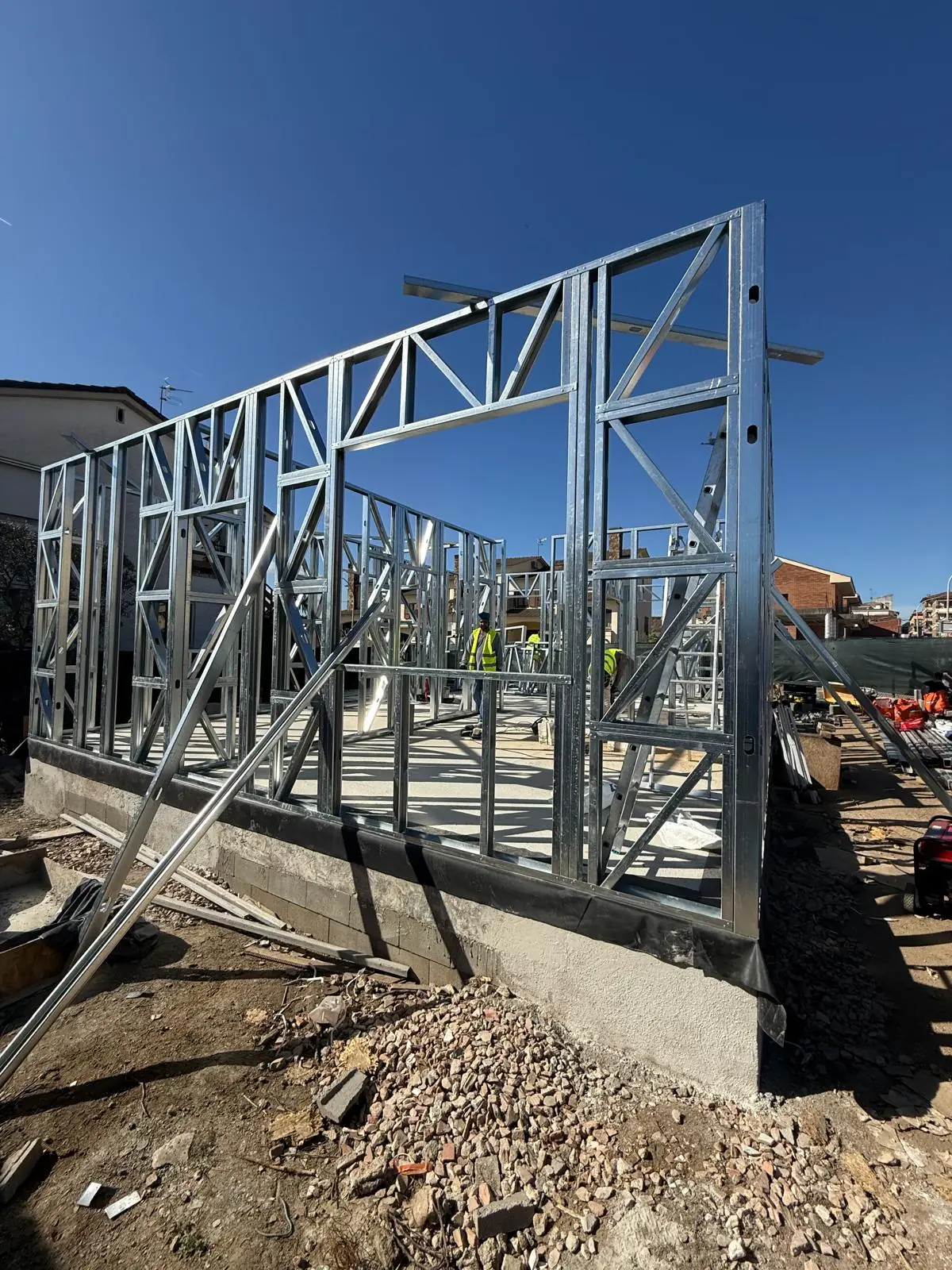

Colocación de Steel Frame, Septiembre 2025
Colocación de Steel Frame, Septiembre 2025

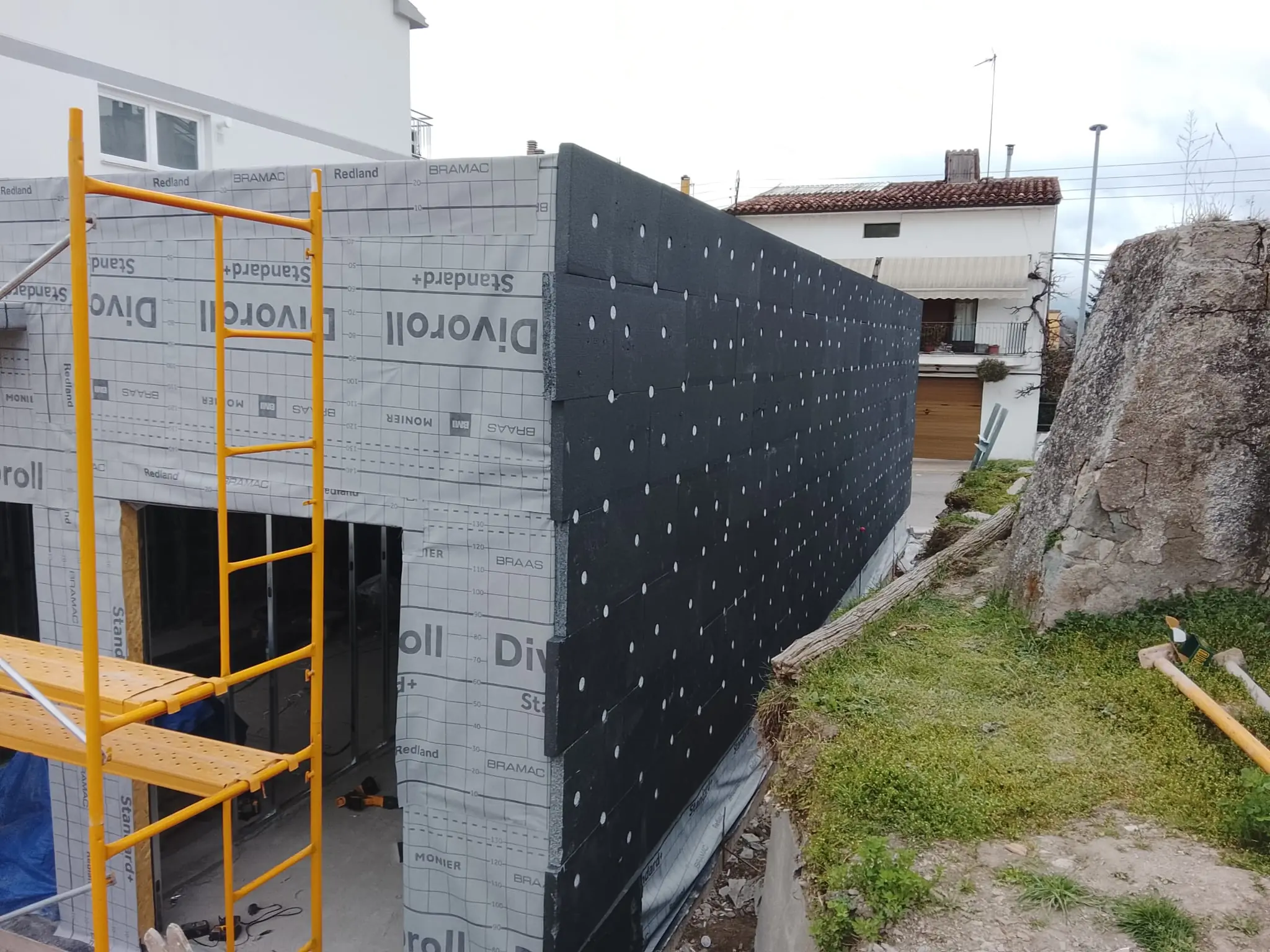

Revestimiento de la membrana exterior, Octubre 2025

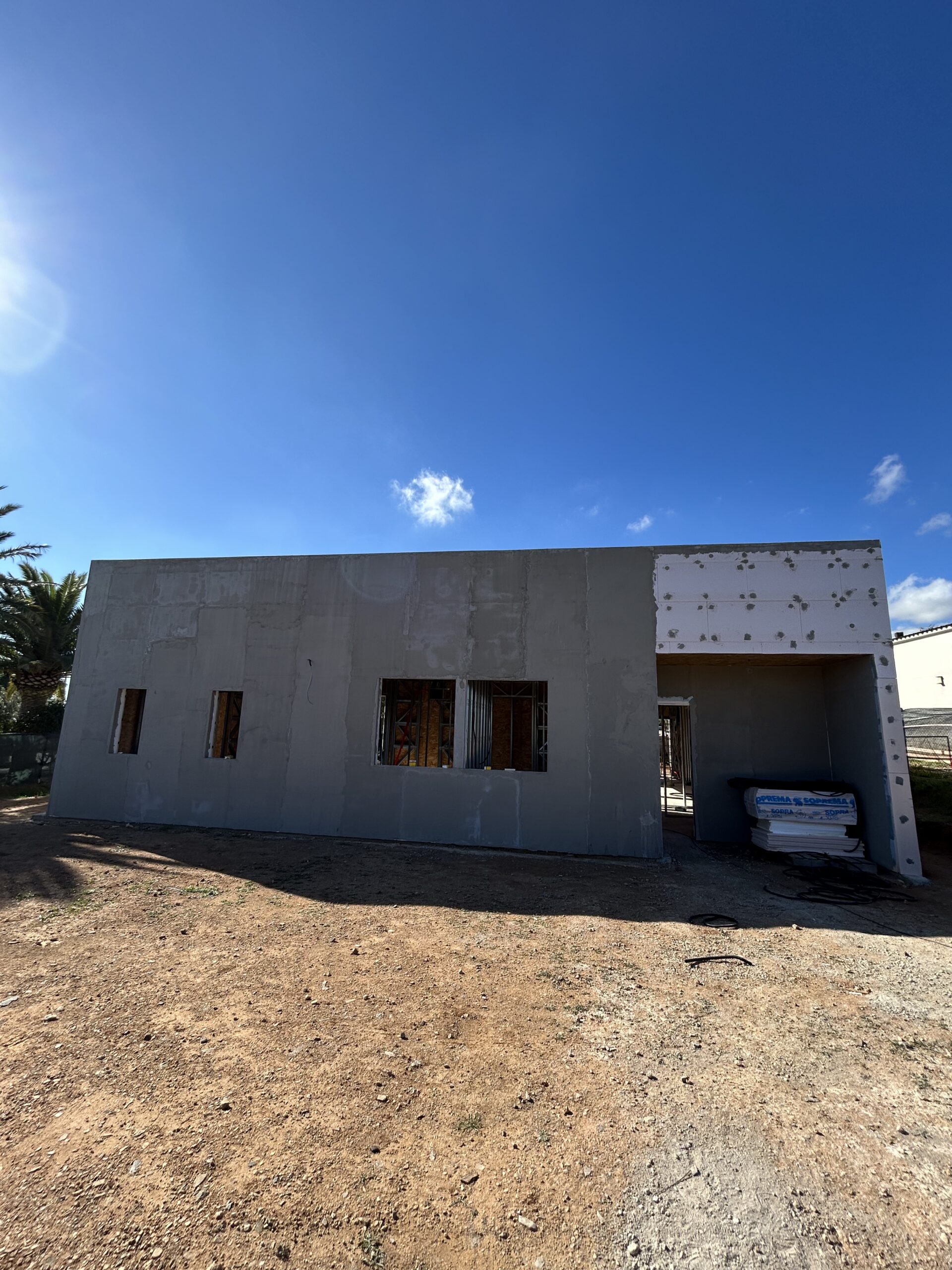

Colocación de EPS - Inicio de SATE, Octubre 2025
Colocación de EPS - Inicio de SATE, Octubre 2025
Carpeta de nivelación de suelo, Octubre 2025
Preparación para acrílico de fachada, Octubre 2025
Colocación de membrana exterior, Noviembre 2025
Colocación de membrana exterior, Noviembre 2025
Colocación de membrana exterior, Noviembre 2025

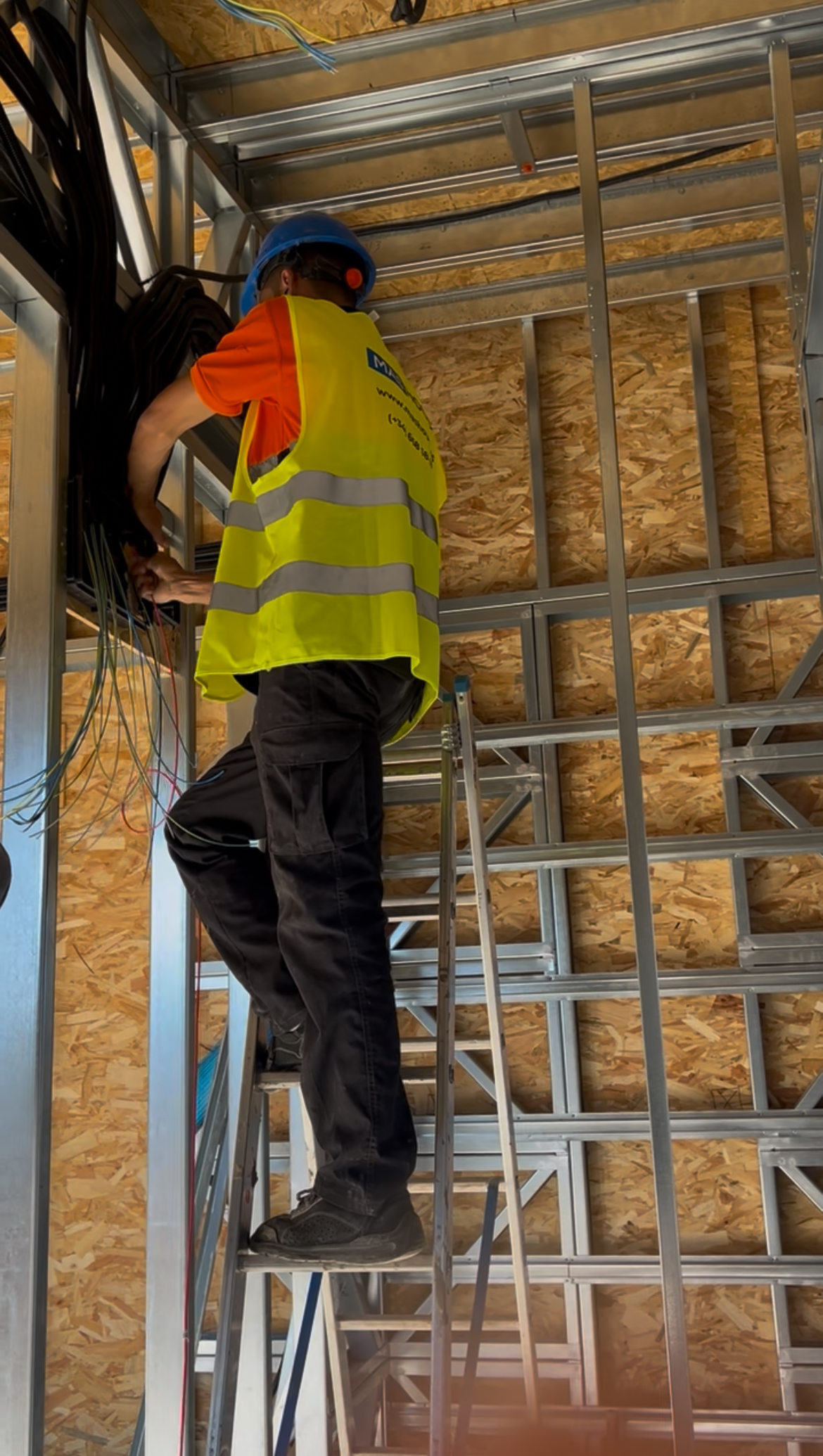

Conexión de cables de luz, Noviembre 2025
Conexión de cables de luz, Noviembre 2025

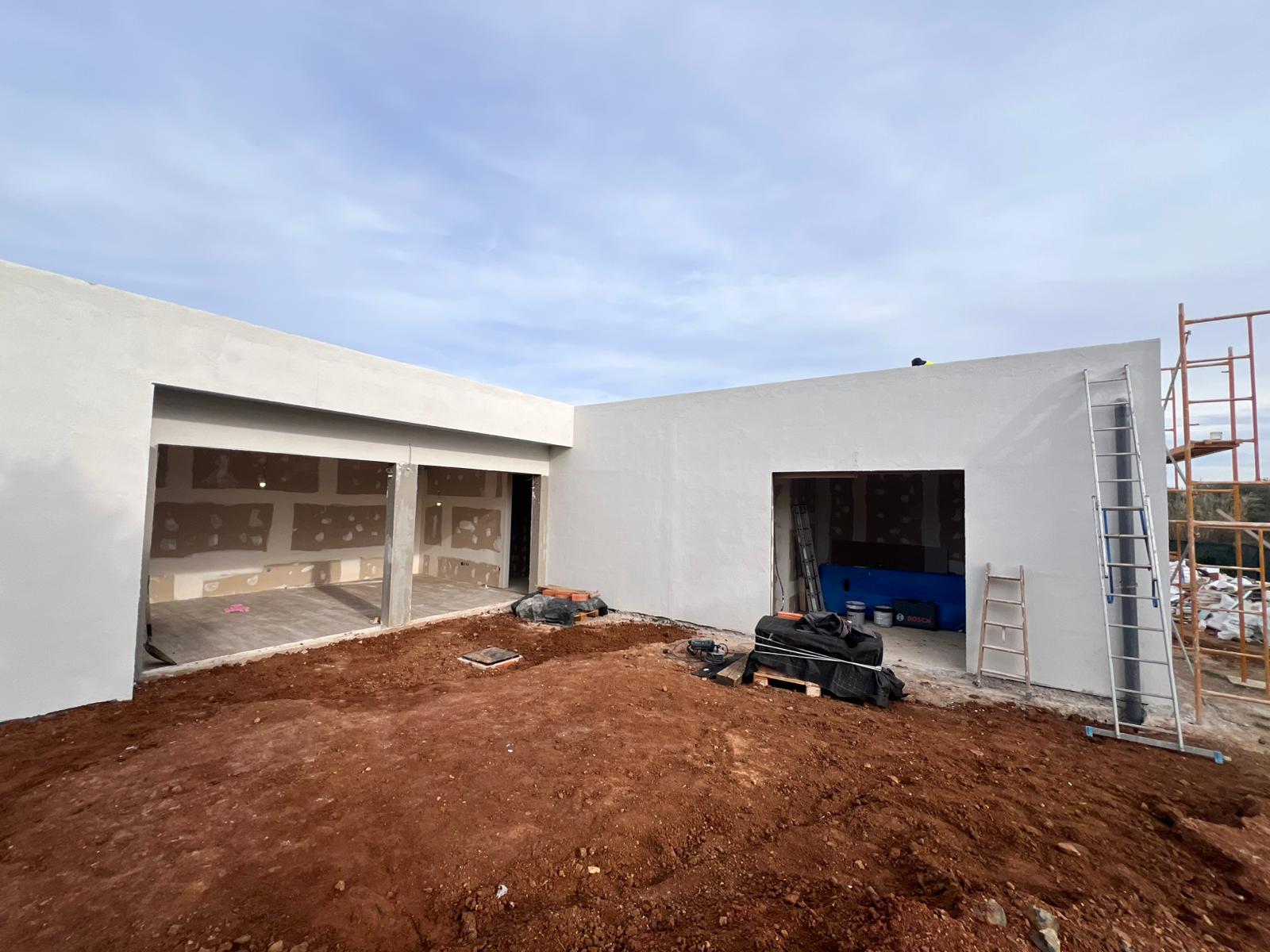

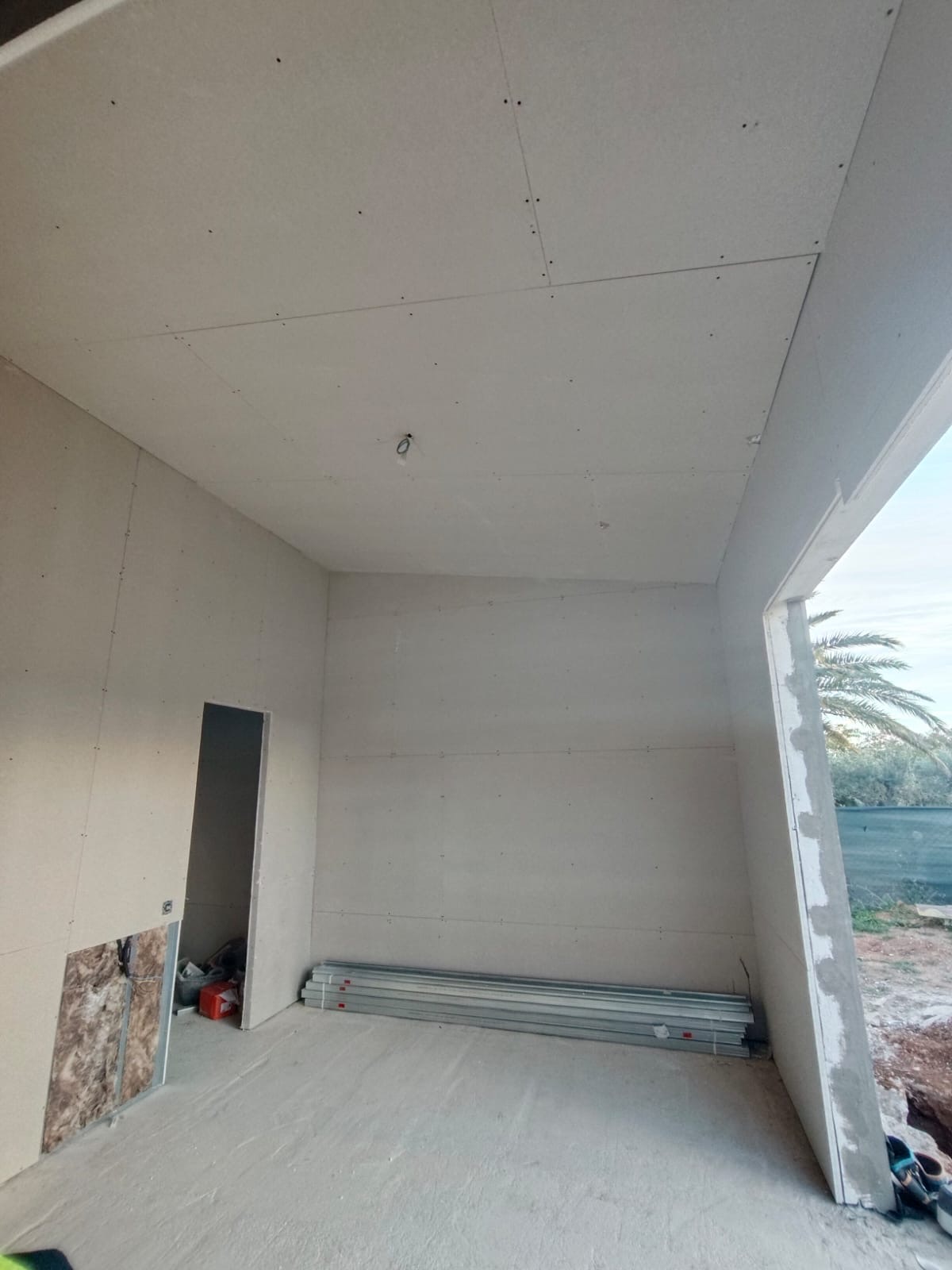

Interiores, Diciembre 2025
Exteriores, Diciembre 2025
Exteriores, Diciembre 2025
Exteriores, Diciembre 2025

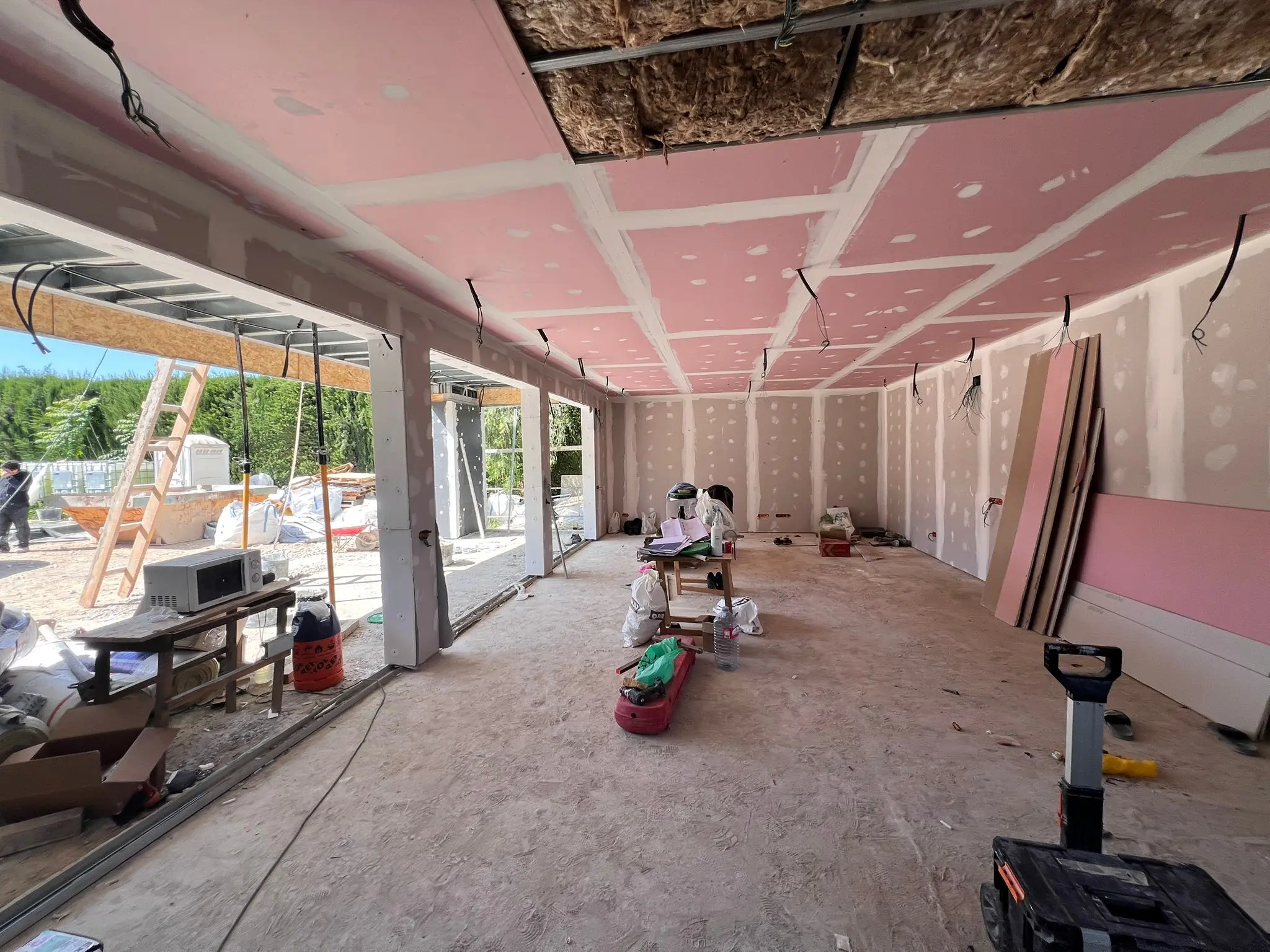

Acabado interiores, Enero 2026
Acabado interiores, Enero 2026
Puertas y ventanas, Febrero 2026
Acabado interiores, Febrero 2026
Puertas y ventanas, Febrero 2026
Puertas y ventanas, Febrero 2026
Acabado interiores, Febrero 2026
Puertas y ventanas, Febrero 2026
Porche, Marzo2026
PROYECTO EN HUESCA
Terreno inicial, Septiembre 2025

Marcaje de terreno, Septiembre 2025

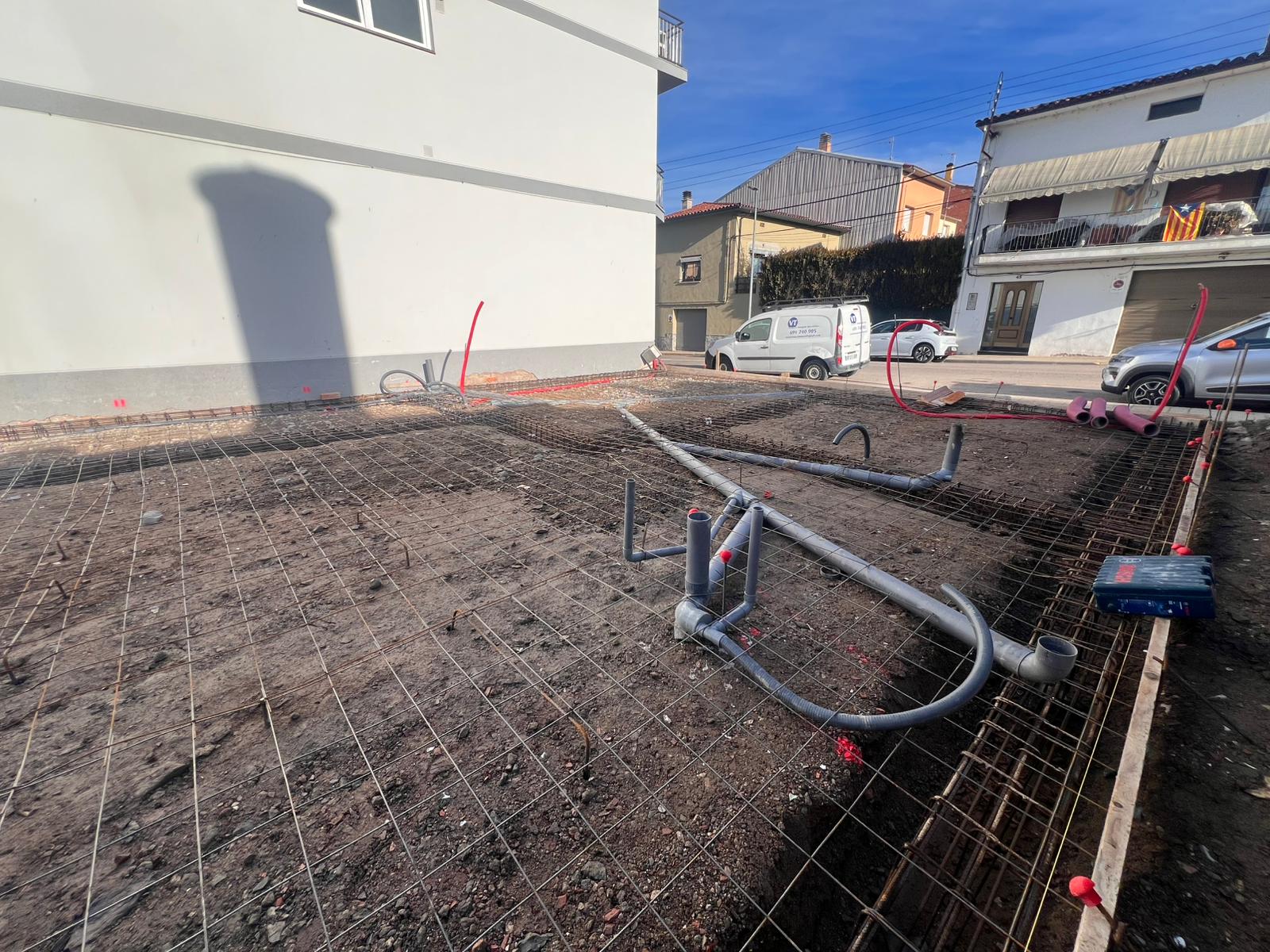

Preparación para colocar la cimentación, Octubre 2025
Preparación para colocar la cimentación, Octubre 2025
Preparación para hormigonado, Noviembre 2025
Preparación para hormigonado, Diciembre 2025
Preparación para hormigonado, Diciembre 2025
Cimentación, Diciembre 2025
Colocación de Steel Frame, Enero 2026
Colocación de Steel Frame, Enero 2026
Colocación de Steel Frame, Enero 2026

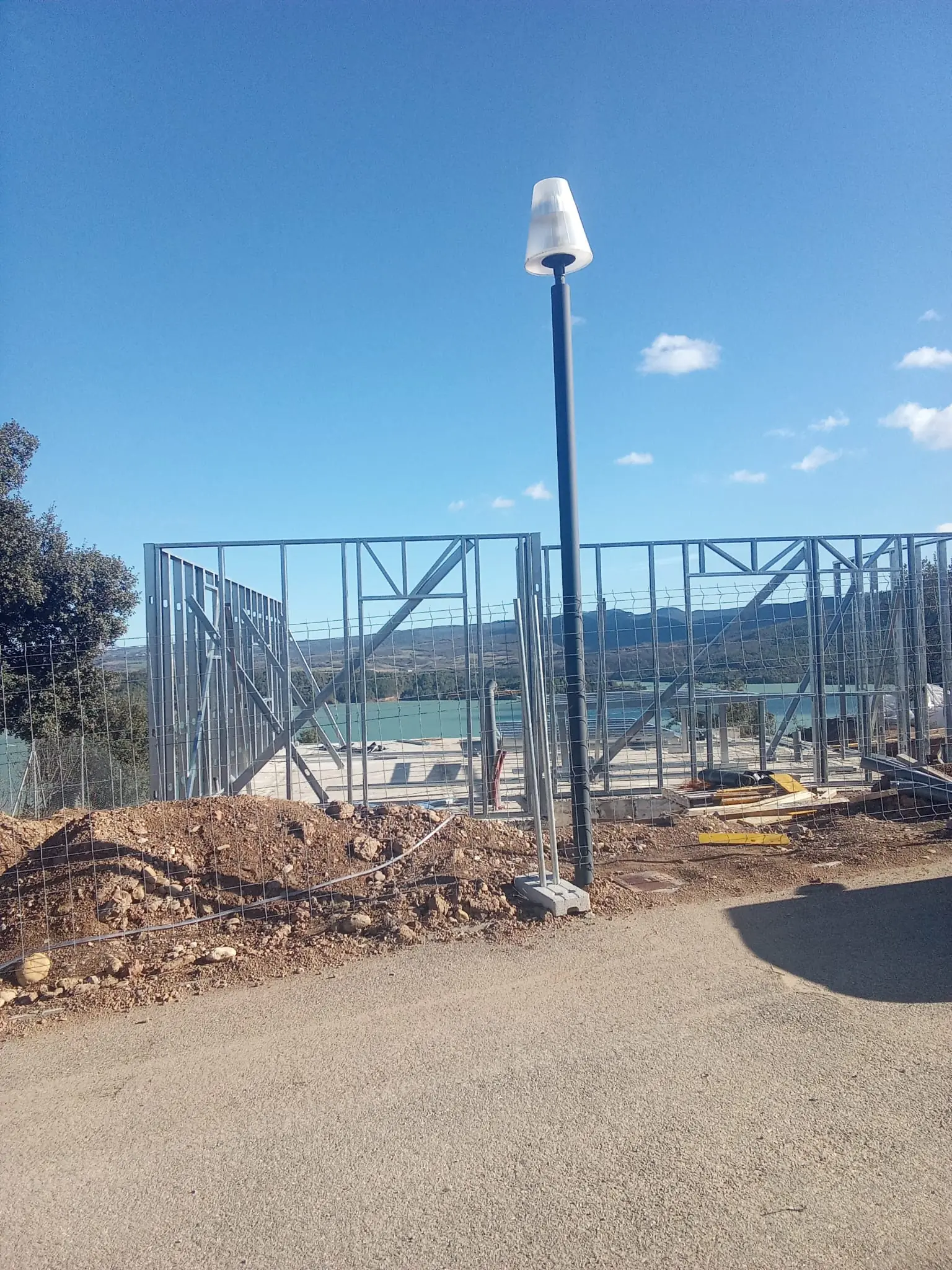

Colocación de Steel Frame, Febrero 2026
Colocación de Steel Frame, Febrero 2026
Revestimiento pared exterior, Marzo 2026
PROYECTO EN TORTOSA 1
Terreno inicial, Noviembre 2025
Preparación para la cimentación, Diciembre 2025
Hormigonado de zapata, Diciembre 2025
Cimentación, Diciembre 2025
Montaje de estructura de Steel Frame, Enero 2026
Montaje de estructura de Steel Frame, Enero 2026
Montaje de tableros de OSB, Febrero 2026
Montaje de tableros de OSB, Febrero2026
Montaje de tableros de OSB, Febrero 2026
Cubierta plana con protección de grava, Marzo 2026
Montaje de tableros de OSB, Marzo 2026
Instalaciones eléctricas y sanitarias, Marzo 2026
Colocación de membrana exterior, Marzo 2026
Colocación de membrana interior, Marzo 2026
Colocación de membrana interior, Marzo 2026
Colocación de membrana interior, Abril 2026
Colocación de membrana exterior, Mayo 2026
Colocación de revestimiento porcelánico, Mayo 2026
PROYECTO EN TORTOSA 2
Terreno inicial, Noviembre 2025

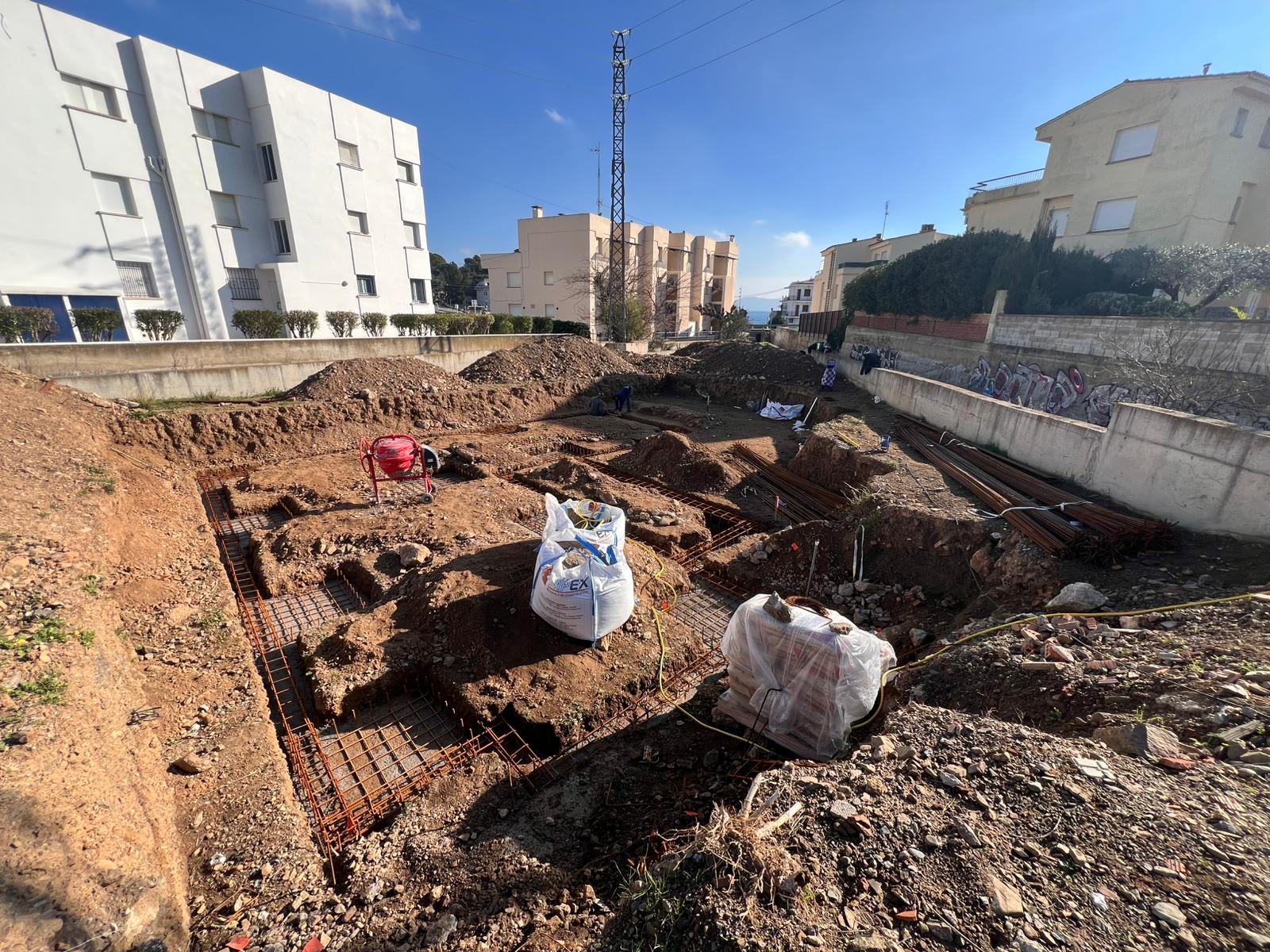

Preparación para la cimentación, Diciembre 2025
Hormigonado de zapata, Diciembre 2025
Cimentación, Diciembre 2025
Montaje de steel Frame y OSB, Enero 2026
Montaje de steel Frame y OSB, Enero 2026
Montaje de steel Frame y OSB, Enero 2026
Cubierta plana con protección de grava, Enero 2026
Cubierta plana con protección de grava, Enero 2026
Cubierta plana con protección de grava, Enero 2026
Cubierta plana con protección de grava, Febrero 2026
Cubierta plana con protección de grava, Febrero 2026
Instalación eléctrica y sanitaria, Febrero 2026
Montaje membrana exterior, Marzo 2026

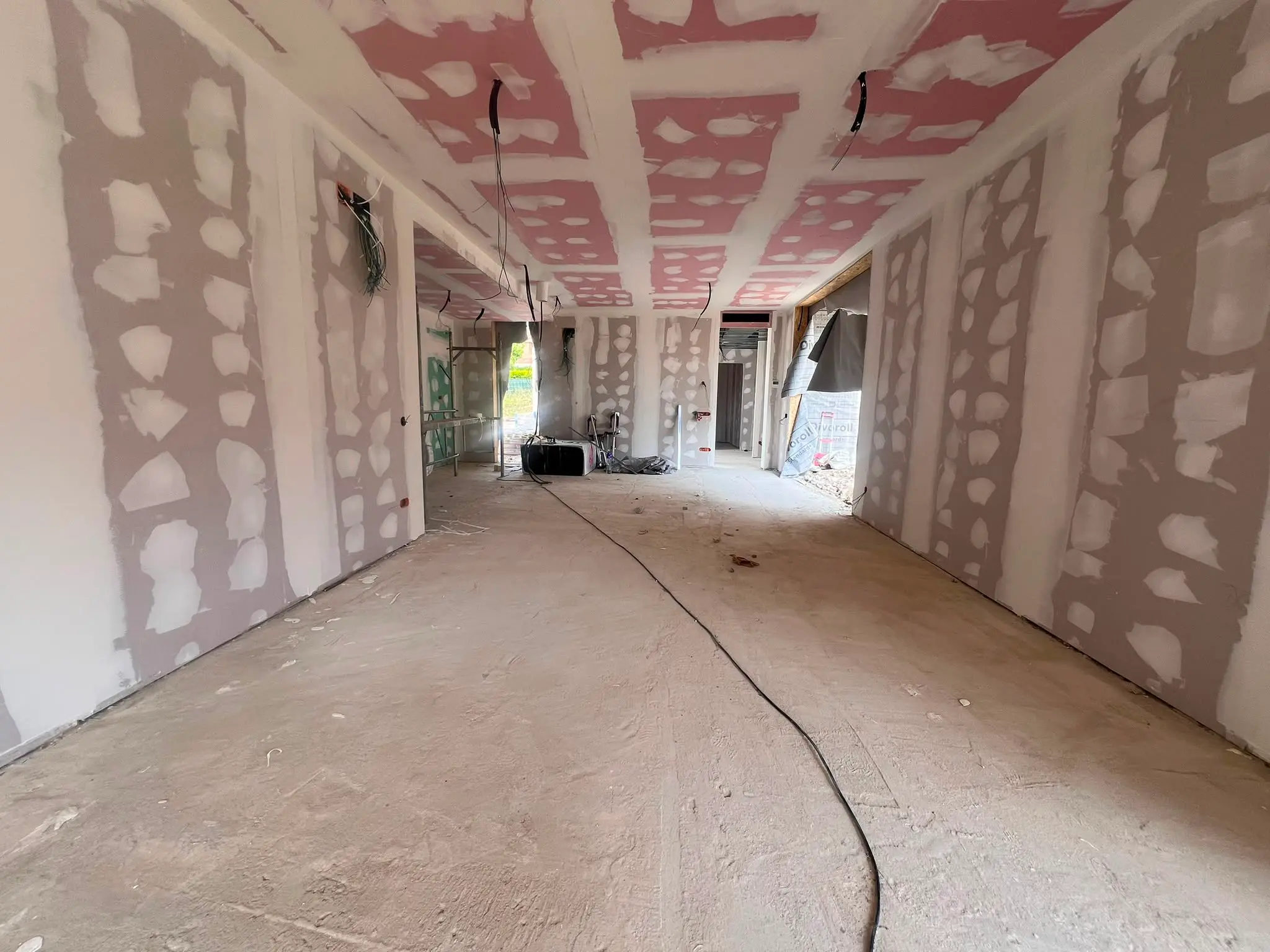

Montaje membrana interior, Marzo 2026
montaje membrana interior, Abril 2026
montaje membrana interior, Abril 2026
Colocación de suelo porcelánico, Mayo 2026
Colocación de revestimiento porcelánico en las paredes, Mayo 2026
PROYECTO EN TORELLO
Excavaciones, Diciembre 2025
Preparación del hormigonado de zapata, Enero 2026
Preparación del hormigonado de zapata, Enero 2026
Cimentación, Enero 2026
Montaje de estructura de Steel Frame, Febrero 2026
Montaje de estructura de Steel Frame, Febrero 2026
Montaje de estructura de Steel Frame, Febrero 2026
Hormigonado de techo, Marzo 2026
Hormigonado de techo, Marzo 2026
Colocación de membrana exterior, Abril 2026
Colocación de membrana exterior, Abril 2026
Colocación de membrana interior y suelo porcelánico, Abril 2026

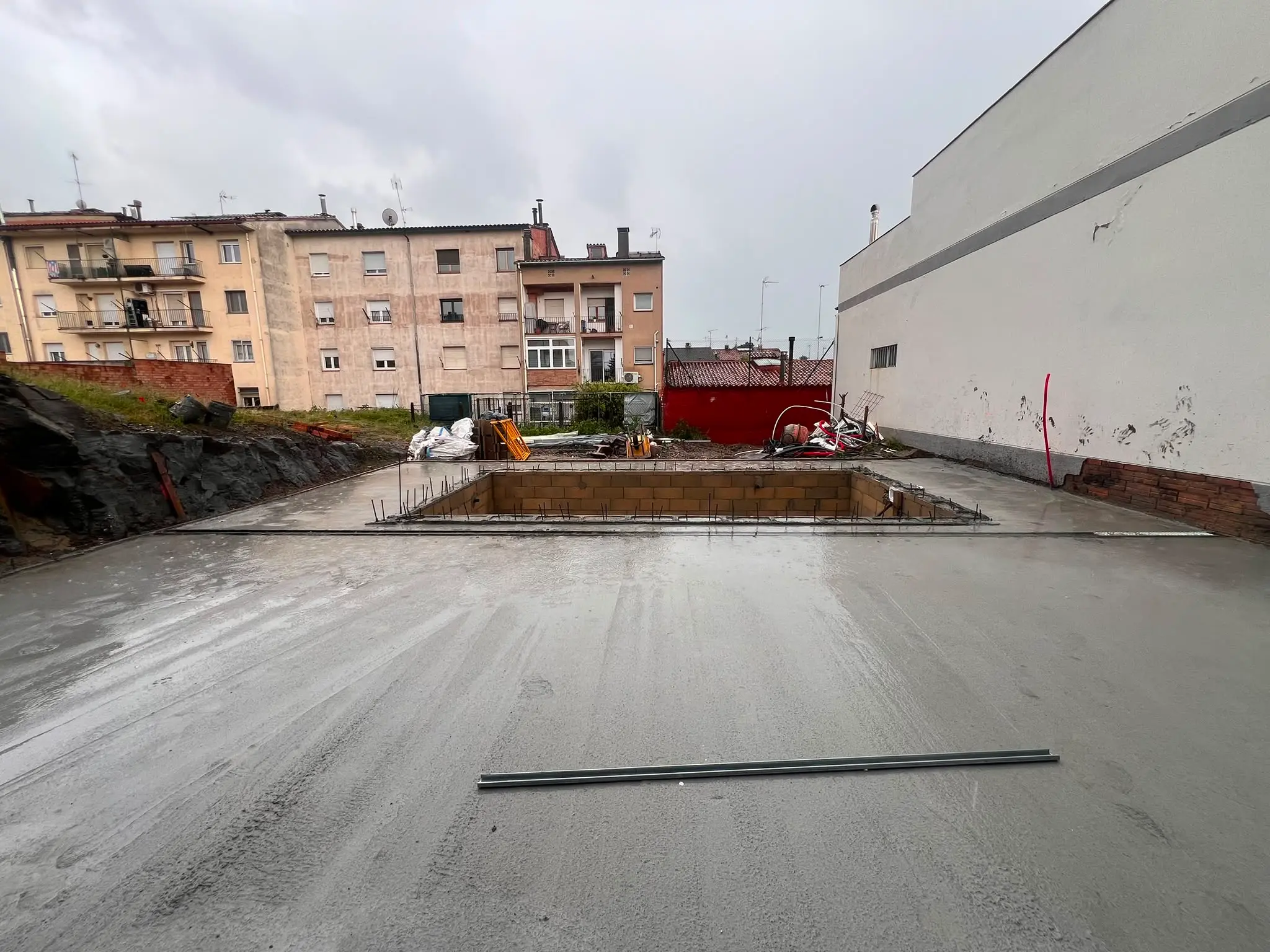

Hormigonado de porche y piscina, Mayo 2026
PROYECTO EN LLANÇA
Marcaciones para arranque de obra, Enero 2026
Marcaciones para arranque de obra, Enero 2026
Excavaciones, Febrero 2025
Excavaciones, Febrero 2025
Preparación para el hormigonado de zapatas, Marzo 2025
Preparación para el hormigonado de zapatas, Marzo 2025
Preparación para el hormigonado de zapatas, Marzo 2025
Hormigonado de zapatas, Marzo 2026
Hormigonado de zapatas, Marzo 2026
Terminado de hormigonado de zapatas, Abril 2026
Montaje de estructura de Steel Frame, Mayo 2026
PROYECTO EN BREDA
Terreno inicial, Diciembre 2025
Marcaje de terreno, Enero 2026
Marcaje de terreno, Enero 2026
Preparación para hormigonado, Febrero 2026
Preparación para hormigonado, Febrero 2026
Hormigonado de zapata, Marzo 2026
Cimentación, Marzo 2026
Montaje de Steel Frame, Marzo 2026
Montaje de Steel Frame,
Marzo 2026
Montaje de Steel Frame, Marzo 2026
Montaje de estructura de Steel Frame, Abril 2026
Montaje de estructura de Steel Frame y OSB, Abril 2026
Montaje de estructura de Steel Frame y OSB, Abril 2026
Colocación de EPS, Mayo 2026
